一、施工总包标段
(一)现场人员
一区230人,二区280人,安装人员85人,勤杂人员73人,管理人员59人,幕墙60人,防水35人,窗框安装30人,泡沫砼13人,保温25人,面砖铺贴60人。共计950人。
(二)上周完成情况

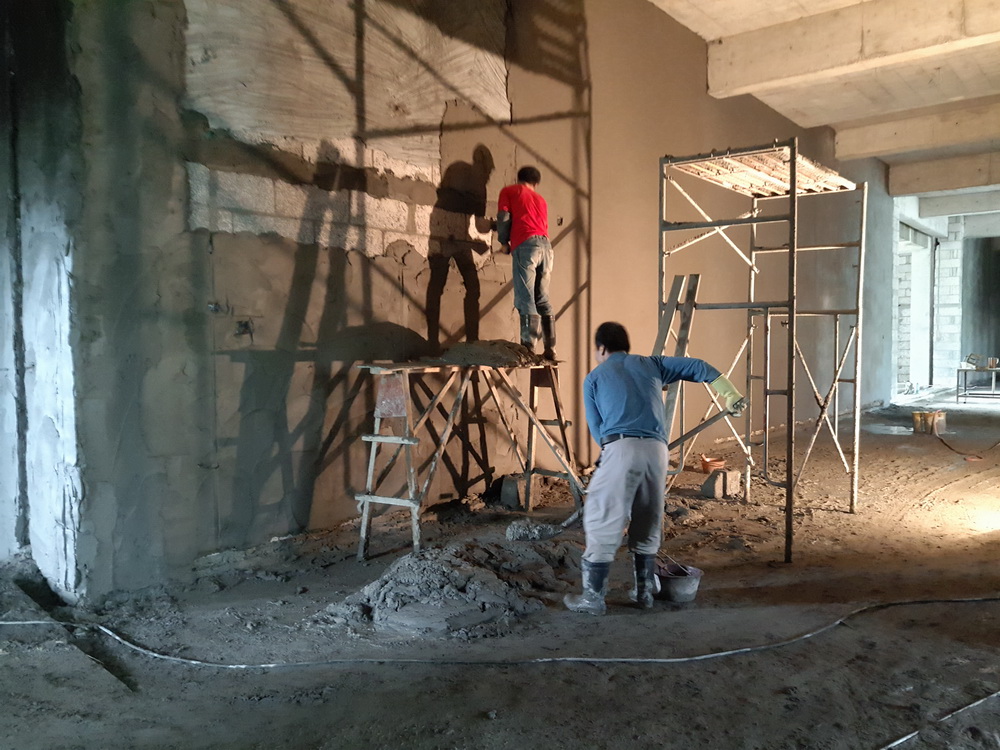

1. 粉刷工程

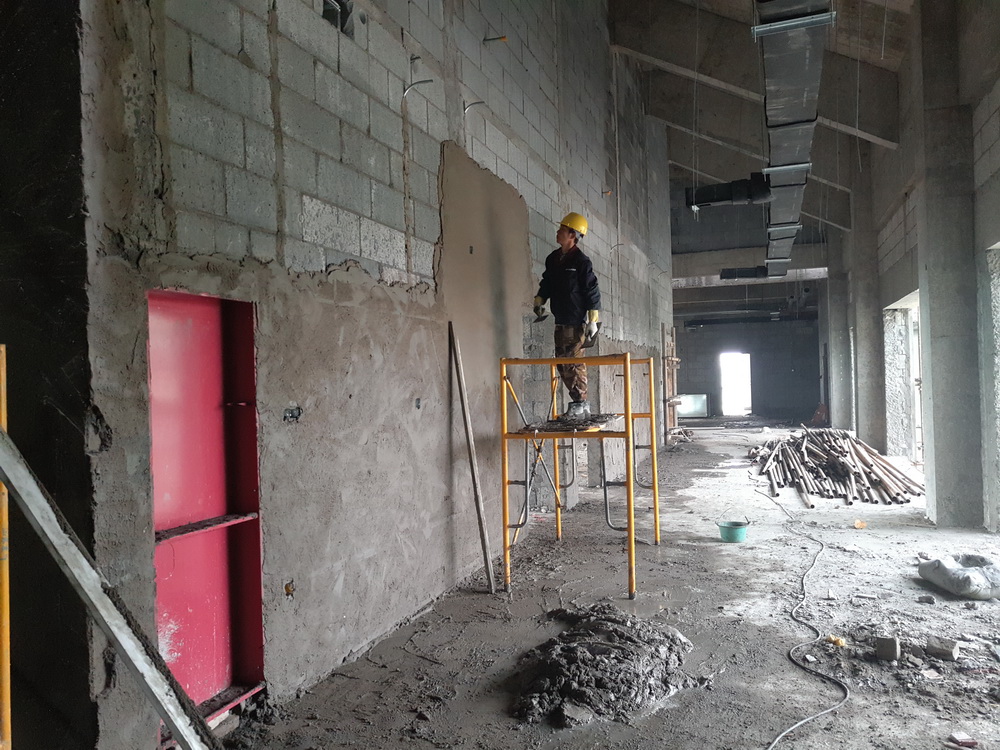

(1)学生宿舍组团1#-7#:内外墙粉刷完成90%;室内腻子完成70%,外墙开始;

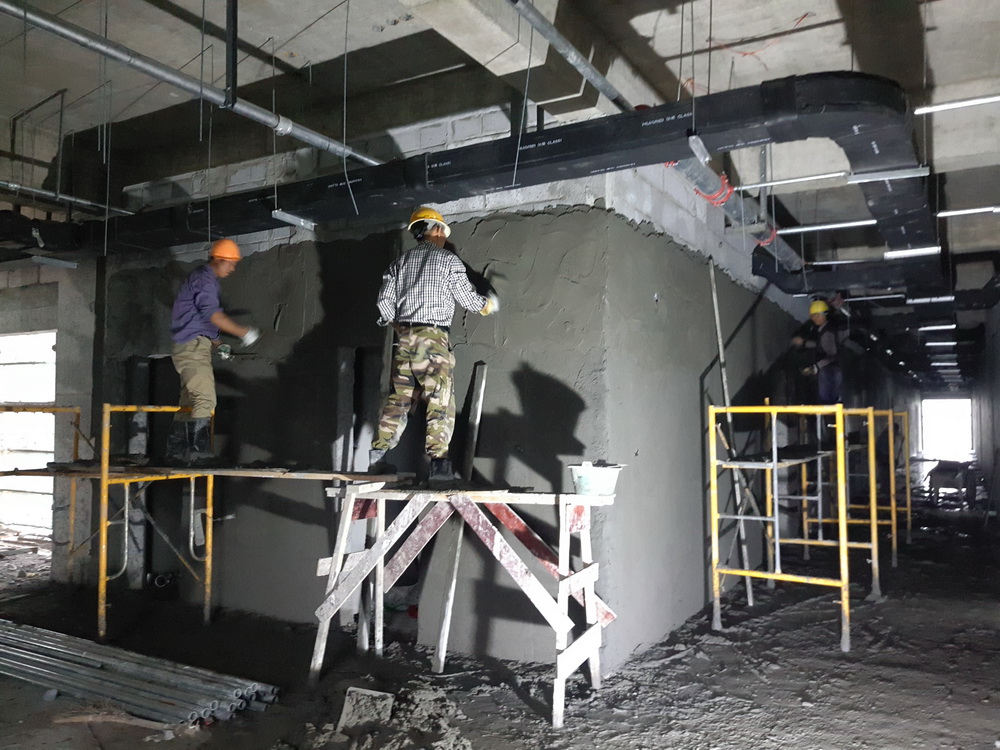

(2)教学组团(理科楼。文科楼、图文信息中心、大学生活动中心、行政楼、公共教学楼、后勤一、后勤二、一食堂、二食堂)内外墙粉刷完成80%;室内腻子完成50%;

2.屋面防水工程

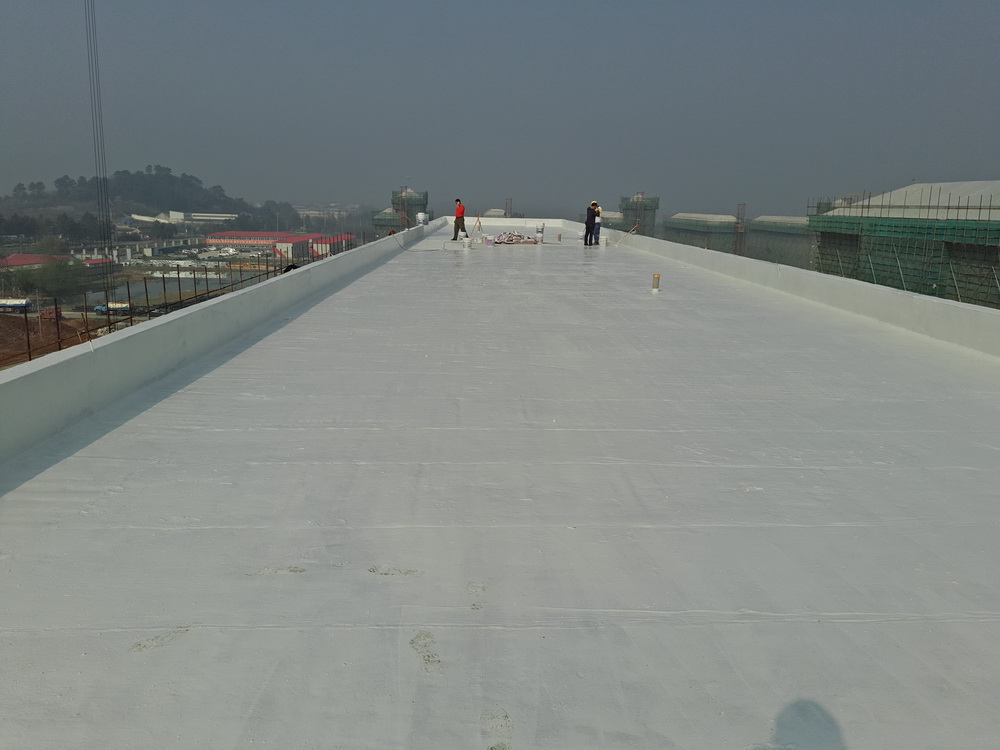

(1)学生宿舍组团1#-7#:水泥基涂膜完成90%,卷材防水完成75%。
3.门窗工程

(1)学生宿舍组团1#-7#:门窗框安装完成85%。
4.幕墙工程

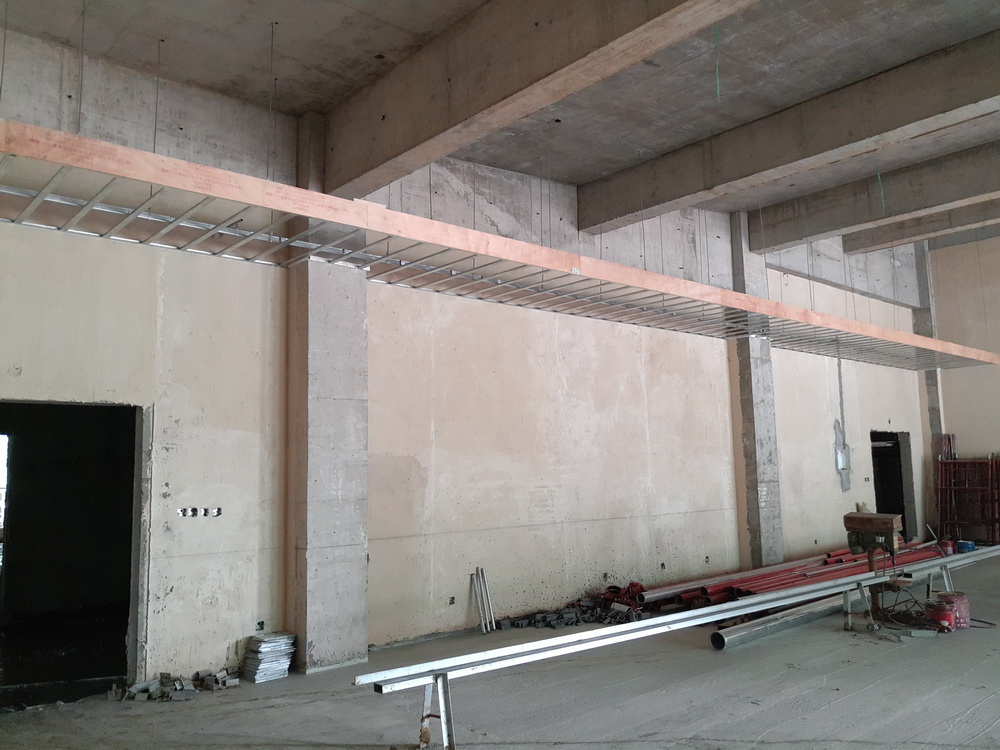

(1)教学组团外墙(除一食堂、大学生活动中心)龙骨完成安装90%。
5.楼地面工程
(1)学生宿舍组团地面挤塑板、钢筋绑扎、砼浇筑完成60%。
6.钢结构工程

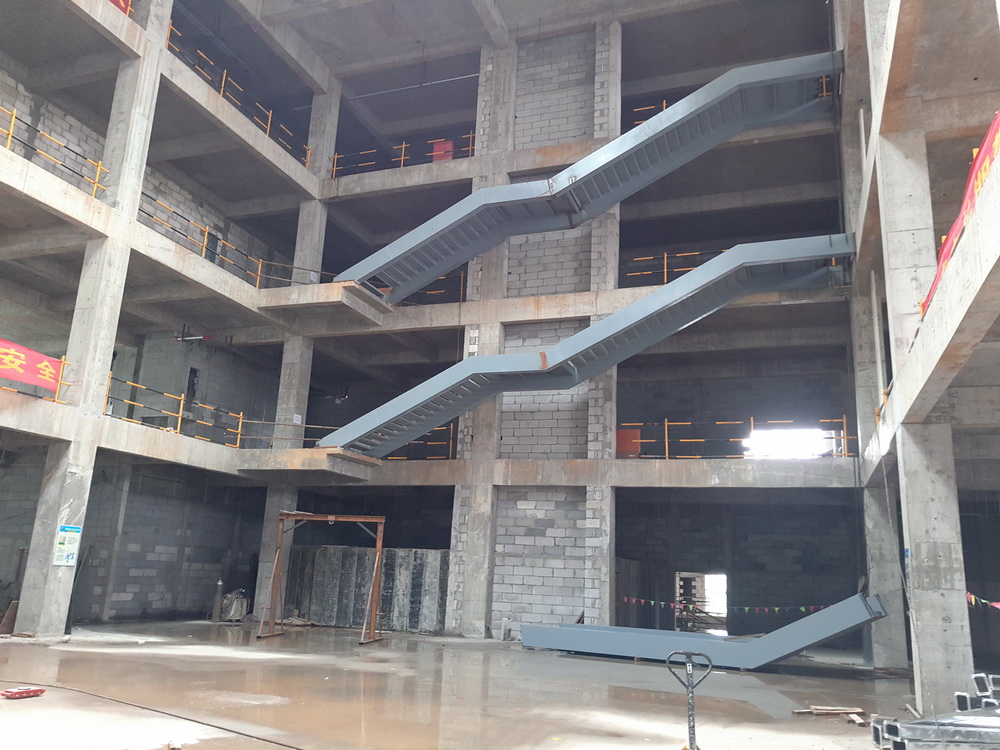

(1)图书馆中心钢楼梯安装完成70%。
(三)本周工作计划
1. 粉刷工程
(1)学生宿舍组团1#-7#:内外墙粉刷完成95%;室内腻子完成75%;
(2)教学组团(理科楼。文科楼、图文信息中心、大学生活动中心、行政楼、公共教学楼、后勤一、后勤二、一食堂、二食堂)内外墙粉刷完成85%;室内腻子完成55%;
2.屋面防水工程
(1)学生宿舍组团1#-7#:水泥基涂膜完成90%,卷材防水完成80%。
3.门窗工程
(1)学生宿舍组团1#-7#:门窗框安装完成90%。
4.幕墙工程
(1)教学组团外墙(除一食堂、大学生活动中心)龙骨完成安装90%。
5.楼地面工程
(1)学生宿舍组团地面挤塑板、钢筋绑扎、砼浇筑完成80%。
6.钢结构工程
(1)图书馆中心钢楼梯安装完成80%。
二、体育馆标段
(一)现场人员
管理人员13人,瓦工55人,木工7人,钢筋工10人,电焊工2人,水电工15人,架子工5人,钢结构安装17人,杂工8人,保温8人,幕墙5人、塔吊司机3人,塔吊指挥3人。
共计151人。
(二)上周完成情况
1.看台外墙粉刷完成;
2.体育馆开始挂网做灰饼;

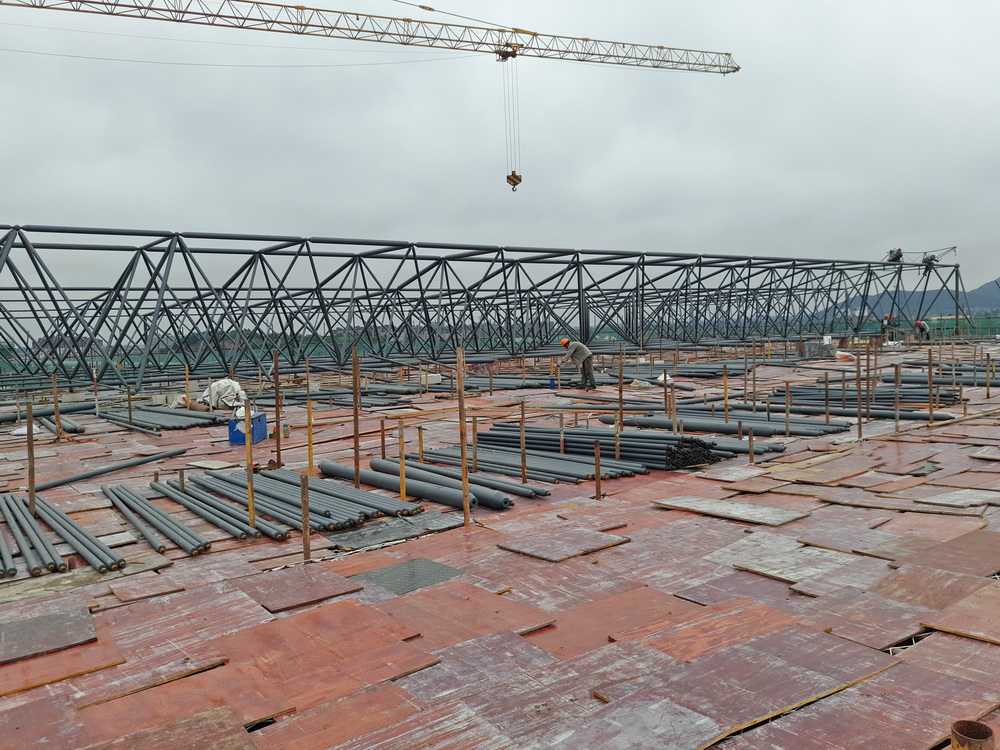

3.体育馆东侧网架骨架安装;

4.东门房基础垫层浇筑完成;
5.幕墙图纸会审。
(三)本周工作计划
1.看台首层地坪施工完成,房间腻子完成90%;
2.体育馆迎接优质结构验收,消防通风施工;
3.东侧网架施工完成40%;
4.东门房基础施工;
5.幕墙单位准备进场。
三、室外景观绿化工程
(一) 现场人员
管理人员11人、瓦工30人、绿化工3人
合计:44人
(二)上周完成情况

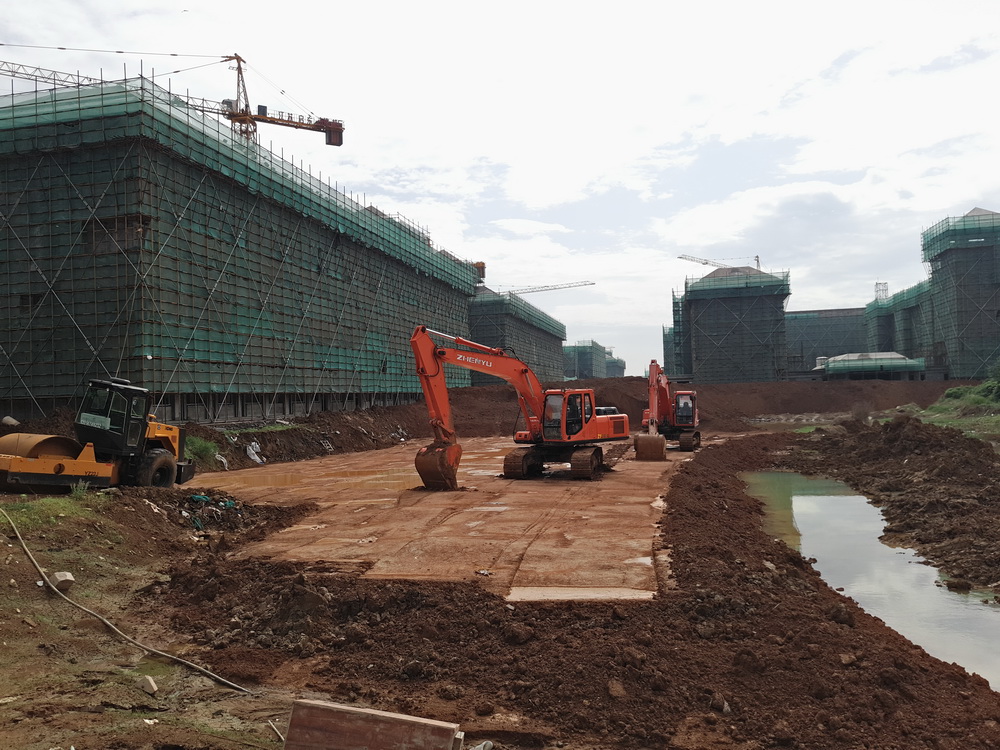

1.土方回填完成约4000m³;

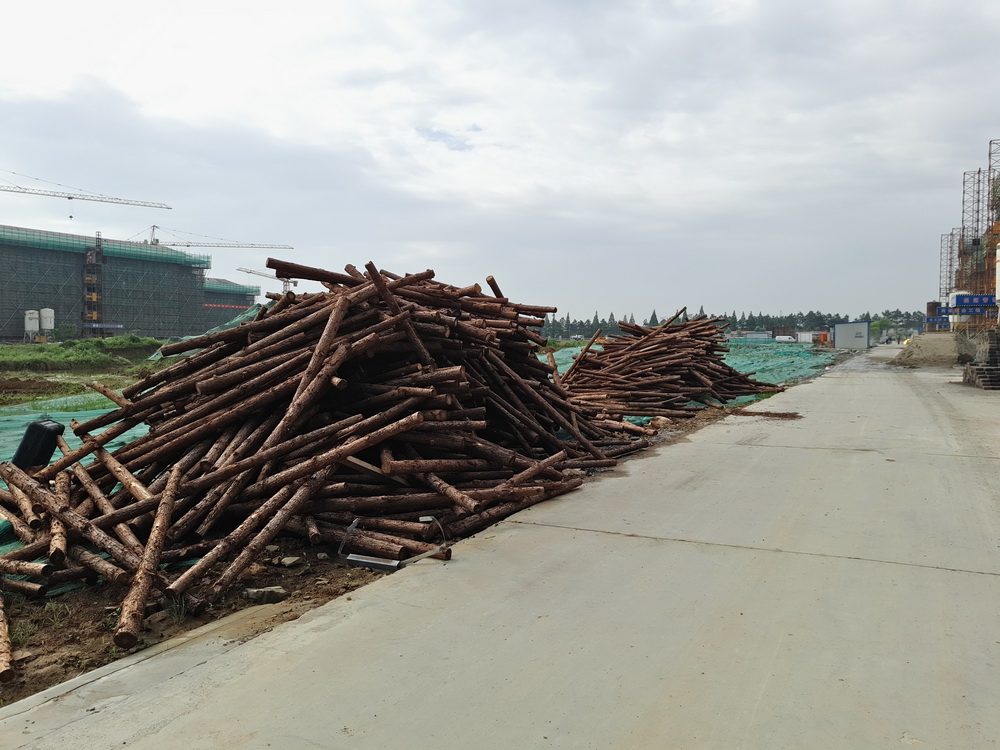

2.河道杉木桩进场10000根;

3.宿舍2组团西侧道路路基施工30%;

4.南大门东侧涵管吊装完成;

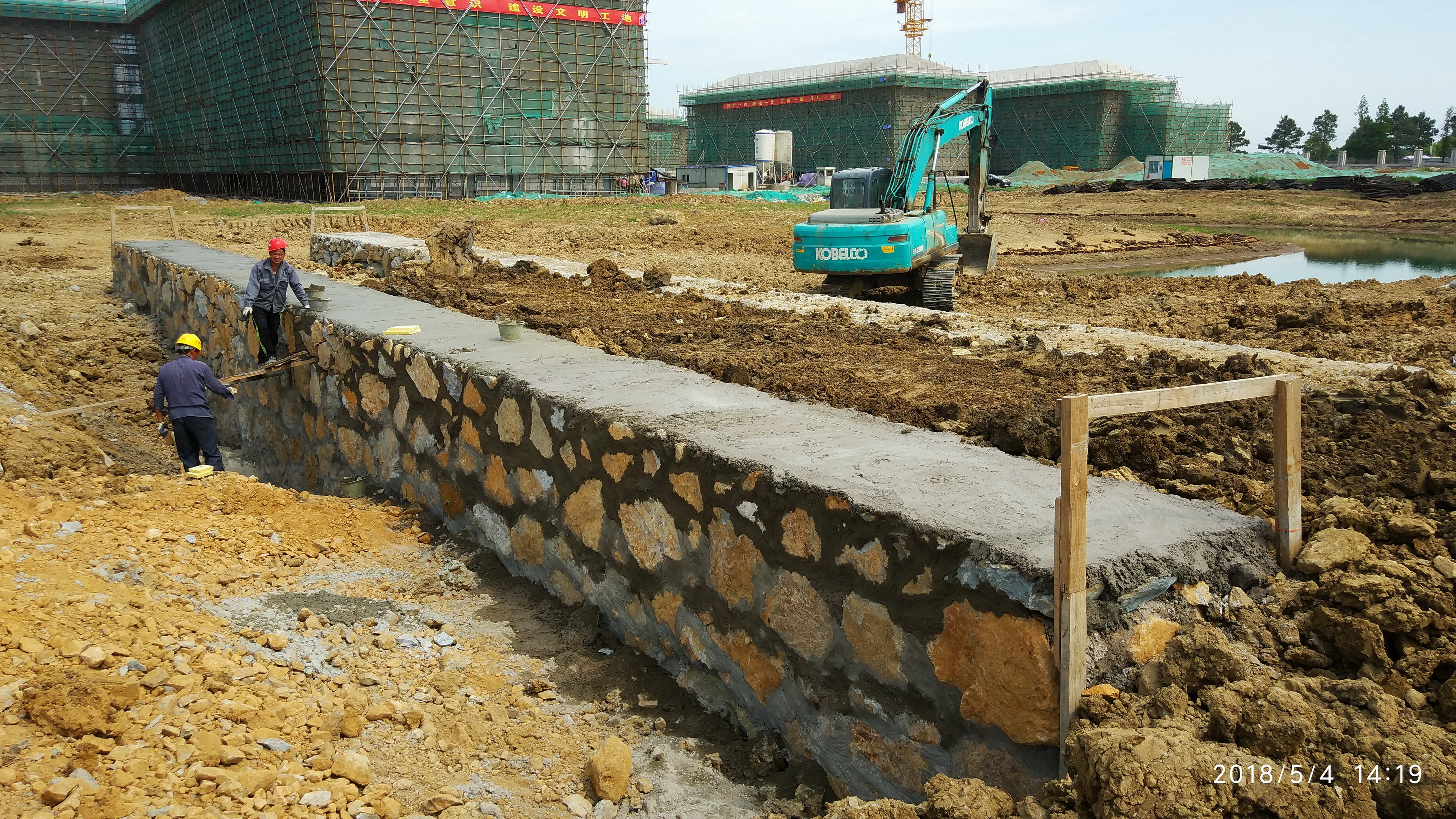

5.理科楼毛石挡墙砌筑完成。
(三)本周工作计划
1. 土方回填;

2. 南门东侧水系开挖;
3. 宿舍2组团西侧道路路基施工。
四、市政道路管网工程
(一) 现场人员
管理人员10人、工人20人
合计:30人
(二)上周完成情况
1. H路、N路6%回土回填30%;

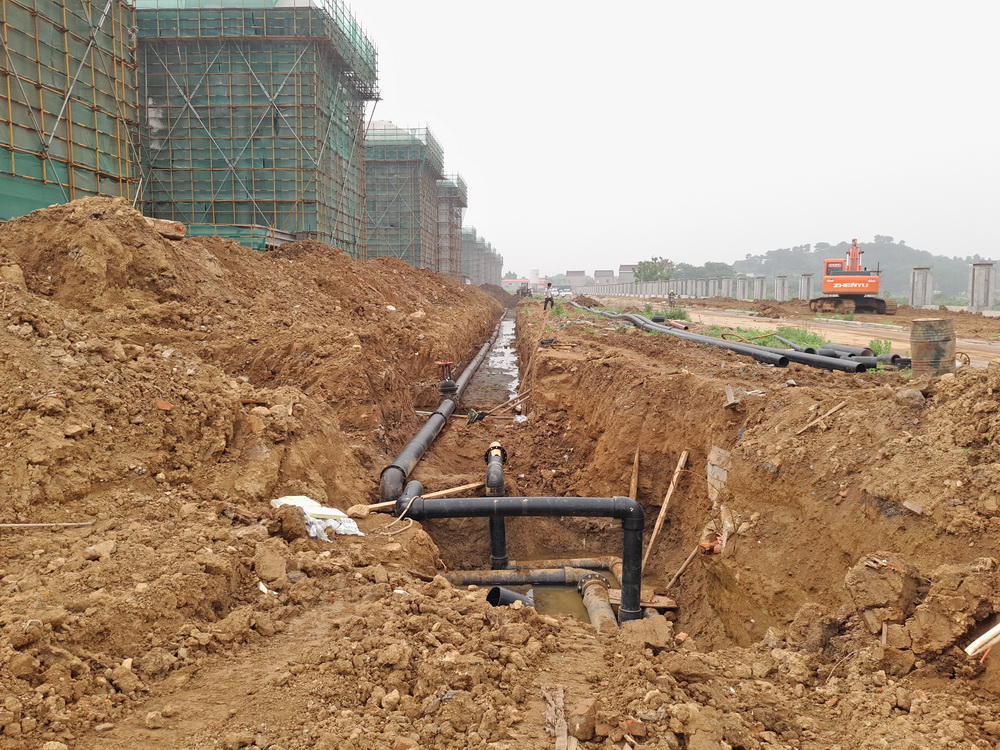

2. 给水、消防管安装100m。
(三)本周工作计划
1. H、N路6%灰土回填20%;
2. 图文信息中心东侧雨水管施工200m。
五、运动场地工程
(一)上周完成情况
1. 运动场2区完成底标高测量;
2. 42#池塘回填完成100%;
3. 排球场池塘抽水完成。
(二)本周工作计划
1.运动场1区低洼处掺石灰原地压实处理完成,上灰土整平;
2.足球场北侧小河回填完成;
3.排球场池塘抽水完成;
4.运动场2区掺石灰原地面压实处理完成;
5.暗塘清淤50%。
六、行政楼等装修装饰工程
(一)上周完成情况
1. 行政楼二层粉刷完成。
(二)本周工作计划
1. 木工进场;
2. 行政楼一层粉刷;
3.艺术中心多功能厅脚手架搭设。
七、图文信息中心装修装饰工程
(一)上周完成情况
1. 完成安、质监备案;

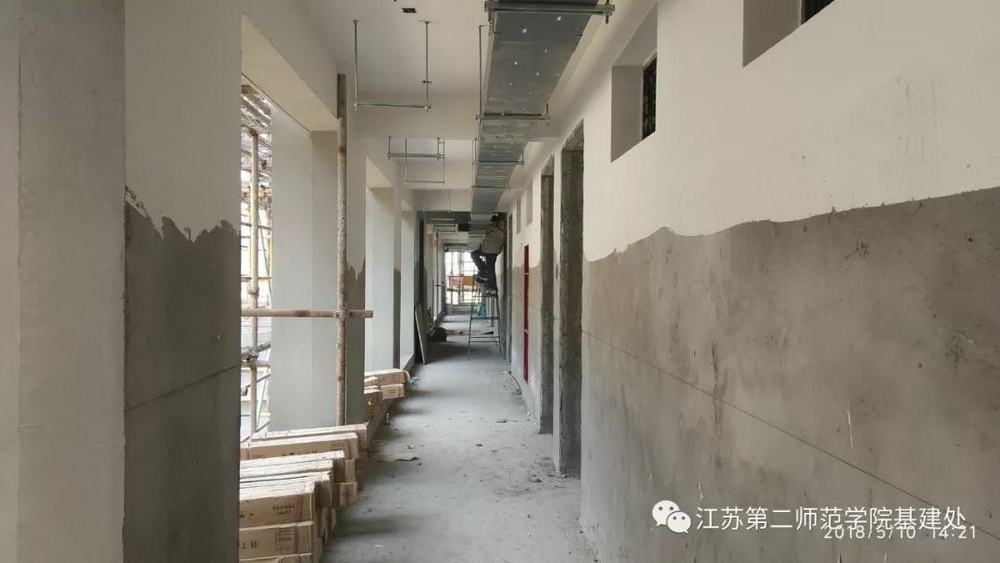

2. 图文信息中心二至五层卫生间走道挂网完成。
(二)本周工作计划
1. 图文信息中心二至五层卫生间走道喷浆完成,准备粉刷。
八、大学生活动中心等装修装饰工程
(一)上周完成情况
1.大学生活动中心墙面粉刷、吊顶工作;
2.体育馆墙面开槽布管;
3.体育馆墙面打点穿筋;
4.安监备案完成。
(二)本周工作计划
1. 体育馆施工放线;
2.体育馆墙面粉刷。
