一、施工总包标段
(一)现场人员
一区150人,二区185人,安装人员109人,勤杂人员73人,管理人员59人,幕墙90人,防水35人,窗框安装30人,泡沫砼13人,保温25人,面砖铺贴160人。共计929人。
(二)上周完成情况
1. 粉刷工程

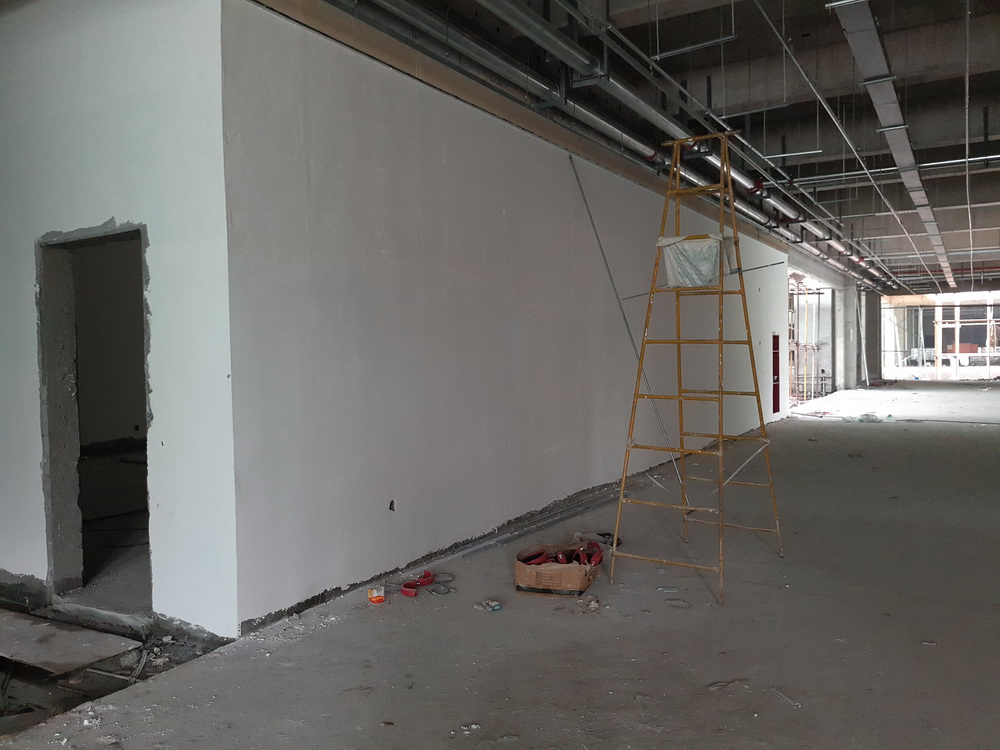

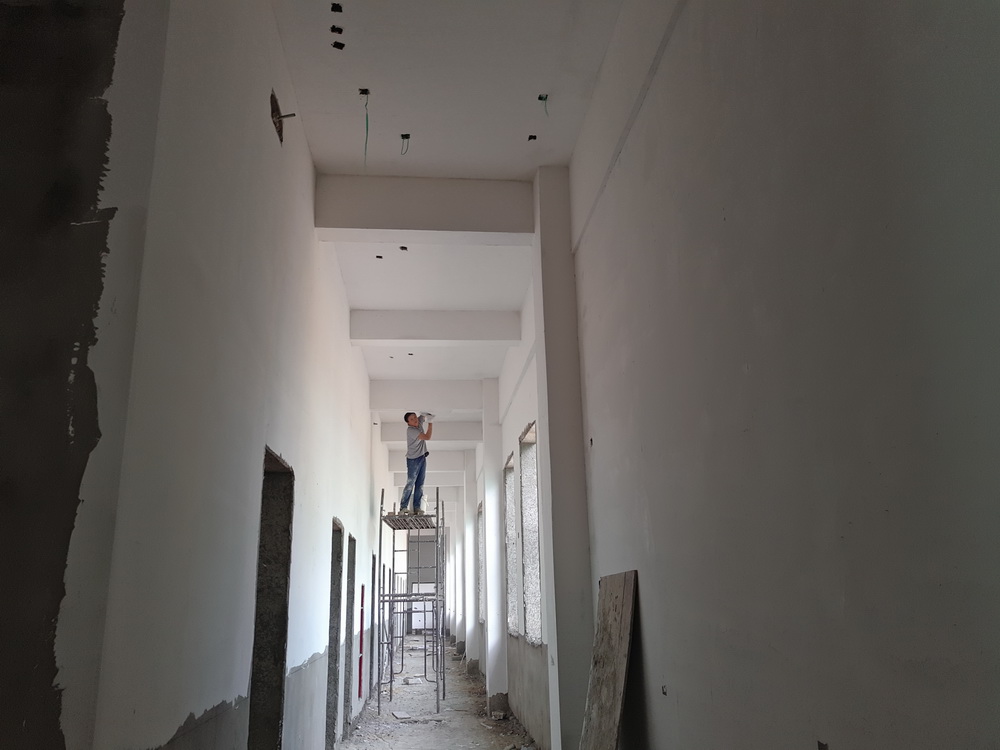

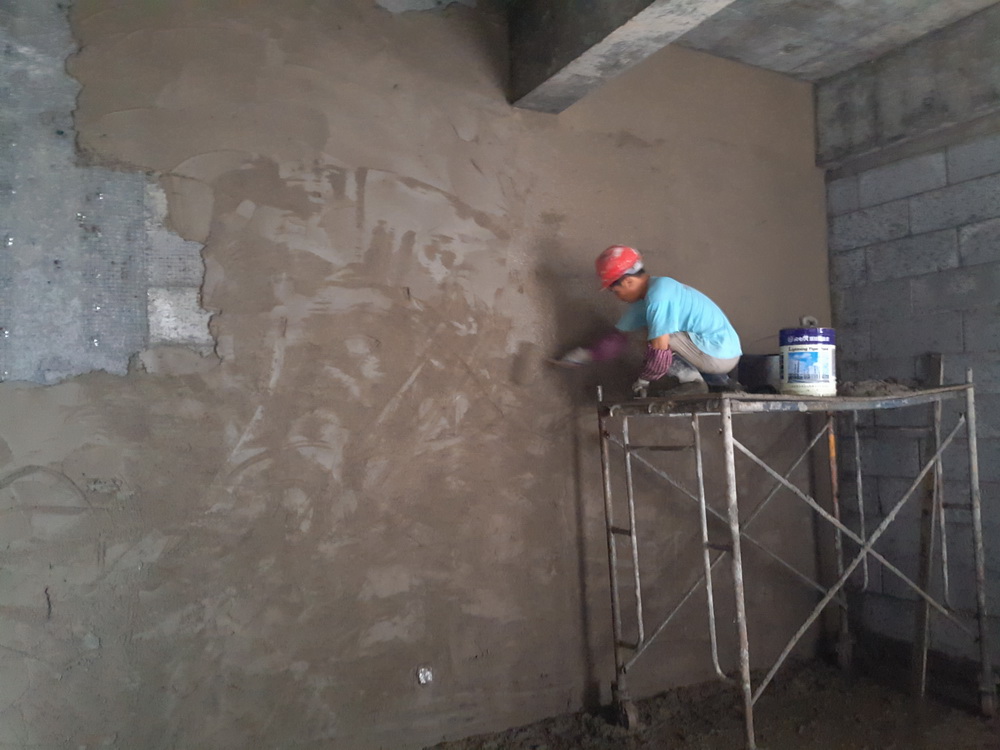

(1)学生宿舍组团1#-7#:内外墙粉刷完成95%;室内腻子完成90%,1#、5#、6#、7#宿舍组团外墙腻子开始;

(2)教学组团(理科楼、文科楼、图文信息中心、大学生活动中心、行政楼、公共教学楼、后勤一、后勤二、一食堂、二食堂)内外墙粉刷完成90%;室内腻子完成70%;

2.屋面防水工程

(1)学生宿舍组团1#-7#:水泥基涂膜完成95%,卷材防水完成80%,宿舍6#、7#组团屋面保温板铺设完成。
3.门窗工程

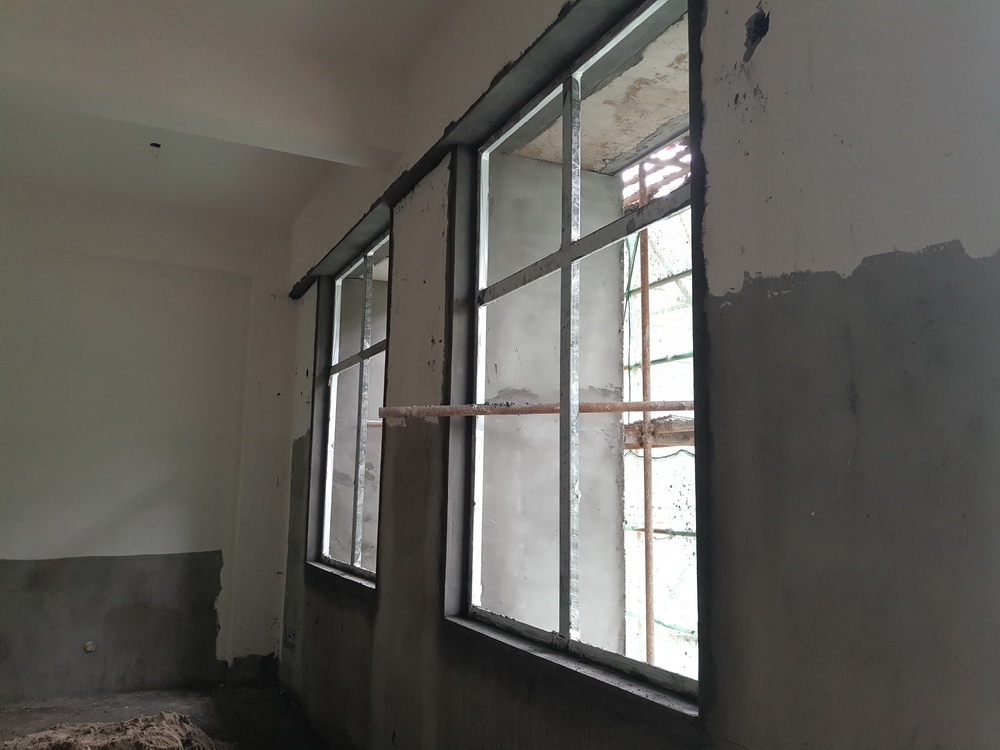

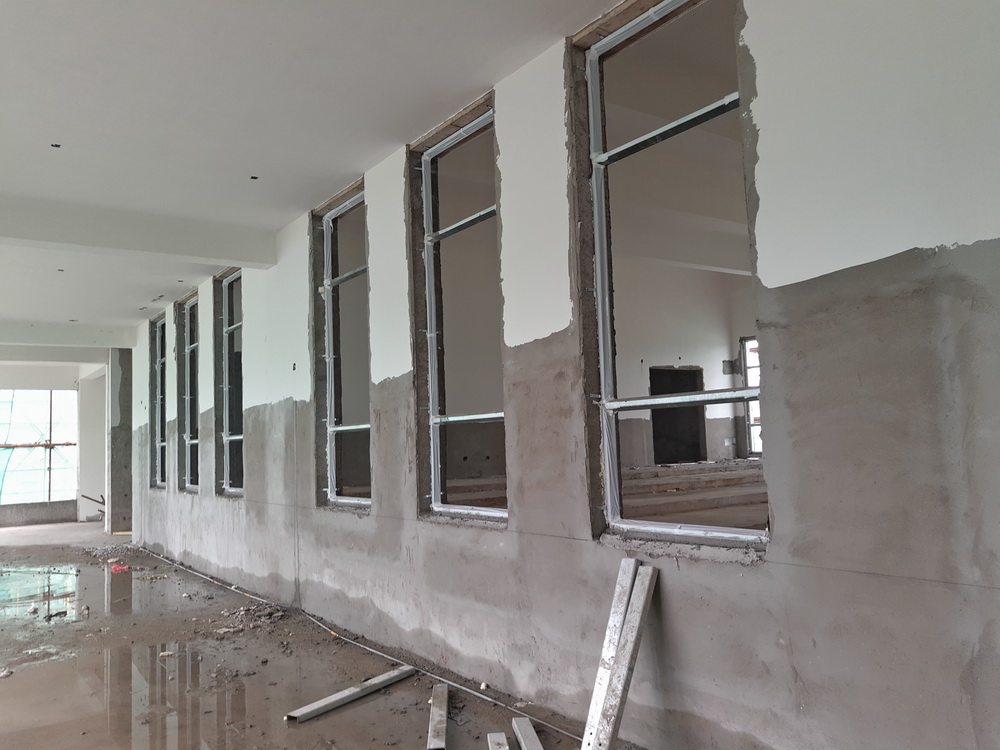

(1)学生宿舍组团1#-7#:门窗框安装完成90%,教学组团安装50%。

4.楼地面工程

(1)学生宿舍组团地面挤塑板、钢筋绑扎、砼浇筑完成75%;

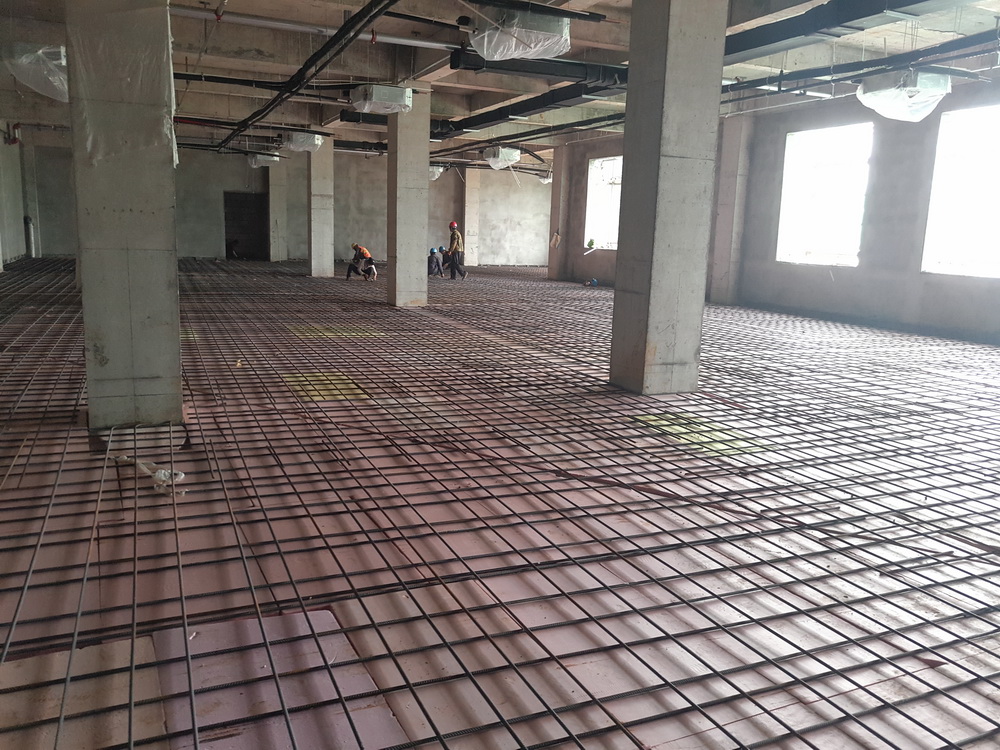

(2)公共教学楼地面挤塑板、钢筋绑扎、砼浇筑完成90%;
(3)行政楼地面砼浇筑完成。

5.钢结构工程

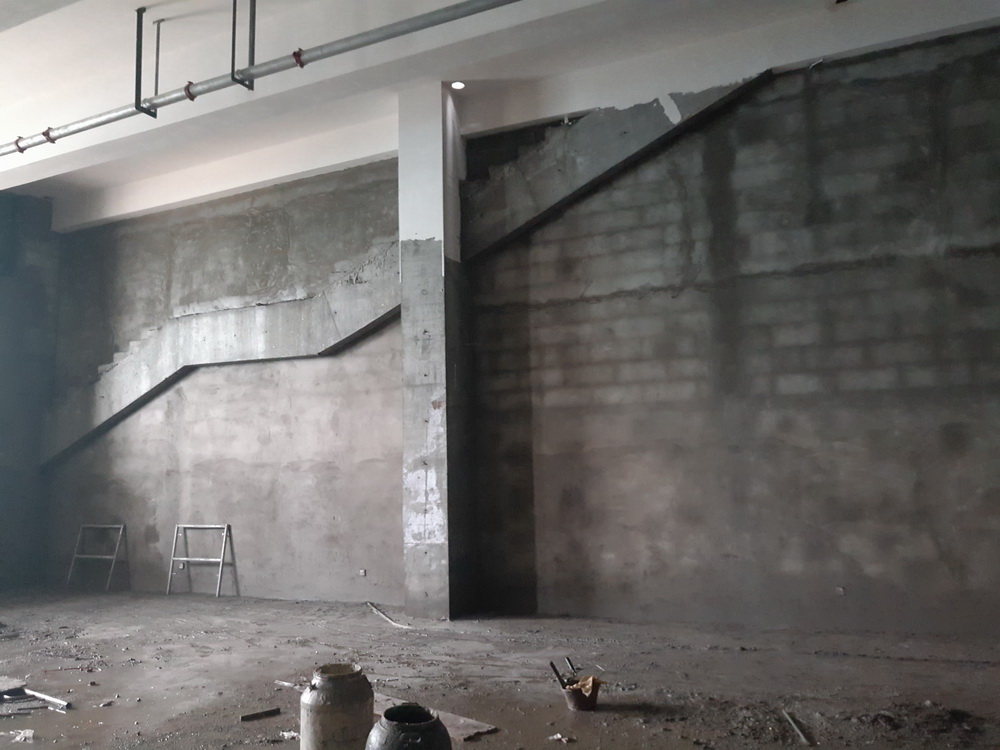

(1)图书馆中心钢楼梯安装完成。
(三)本周工作计划
1. 粉刷工程
(1)学生宿舍组团1#-7#:内外墙粉刷完成95%;室内腻子完成90%,1#、5#、6#、7#组团外墙腻子完成60%;
(2)教学组团(理科楼。文科楼、图文信息中心、大学生活动中心、行政楼、公共教学楼、后勤一、后勤二、一食堂、二食堂)内外墙粉刷完成90%;室内腻子完成70%;
2.屋面防水工程
(1)学生宿舍组团1#-7#:水泥基涂膜完成95%,卷材防水完成85%;宿舍6#、7#组团屋面保温板铺设完成。
3.门窗工程
(1)学生宿舍组团1#-7#:门窗框安装完成90%;公共教学楼、文科楼安装50%。
4.幕墙工程

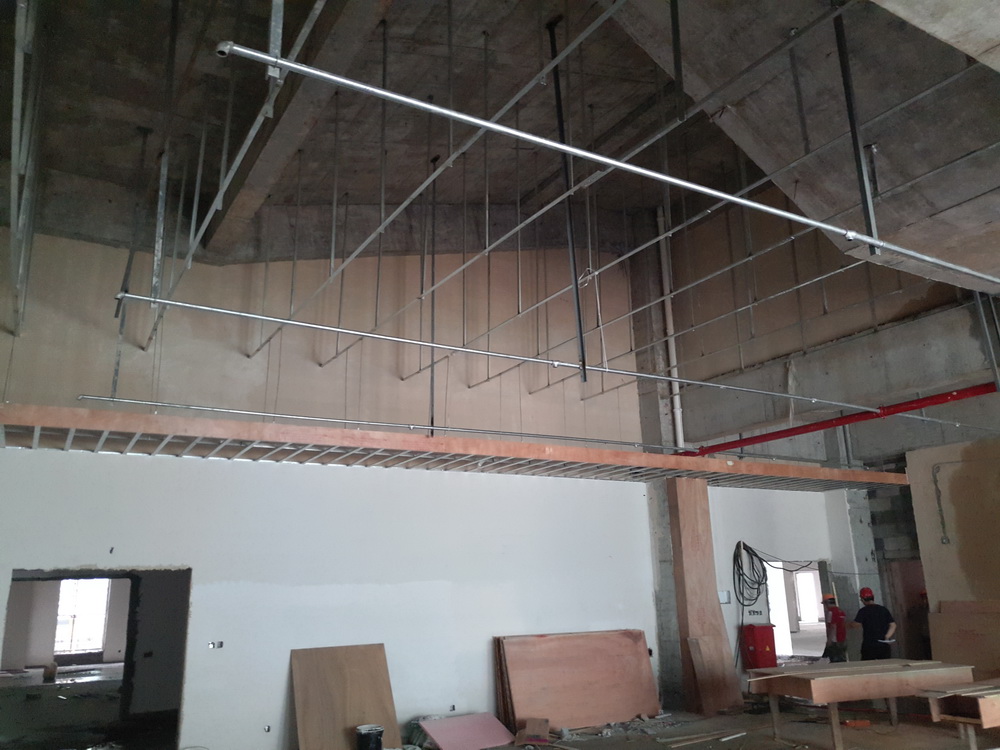

(1)教学组团外墙(除一食堂、大学生活动中心)龙骨完成安装90%。
5.楼地面工程
(1)学生宿舍组团地面挤塑板、钢筋绑扎、砼浇筑完成75%;
(2)公共教学楼地面挤塑板、钢筋绑扎、砼浇筑完成;
(3)行政楼地面挤塑板、钢筋绑扎、浇筑完成;
(4)艺术中心地面挤塑板、钢筋绑扎完成。
6.钢结构工程
(1)图书馆中心钢楼梯安装完成(50厚建筑面层)。
二、体育馆标段
(一)现场人员
管理人员13人,瓦工55人,木工7人,钢筋工10人,电焊工2人,水电工15人,架子工5人,钢结构安装17人,杂工8人,保温8人,幕墙5人、塔吊司机3人,塔吊指挥3人。
共计151人。
(二)上周完成情况
1.看台贴砖材料上料到楼层,网架开始安装;
2.南门房开始砌筑60%;

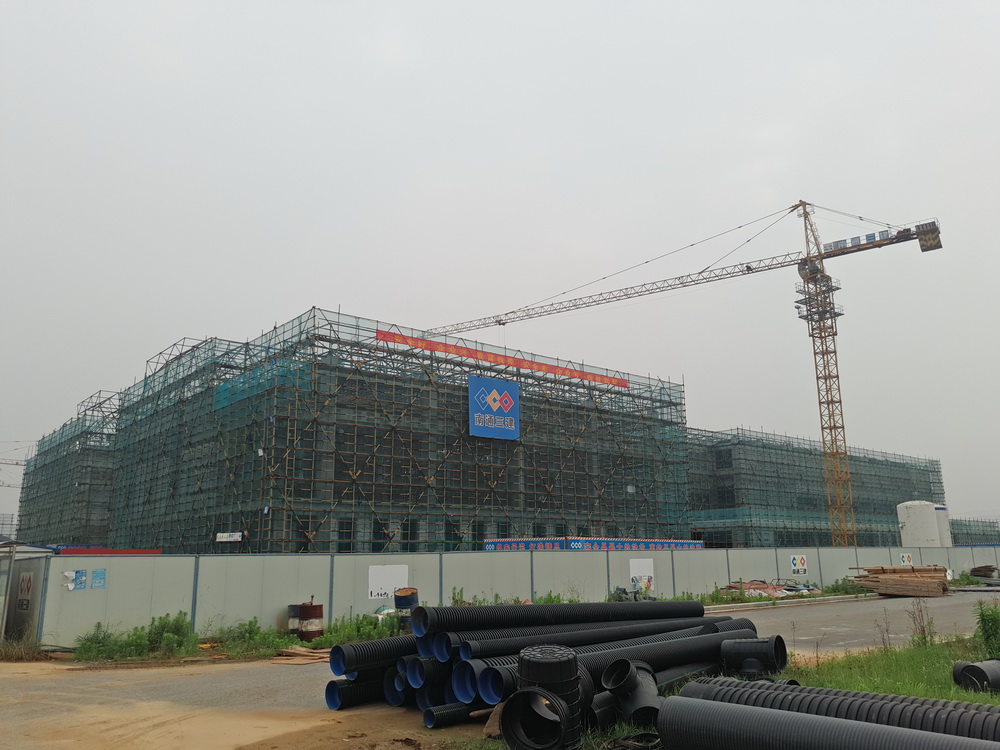

3.体育馆东侧网架施工完成90%,粉刷完成50%,消防喷淋完成60%,通风完成10%;
4.东门房基础施工完成;

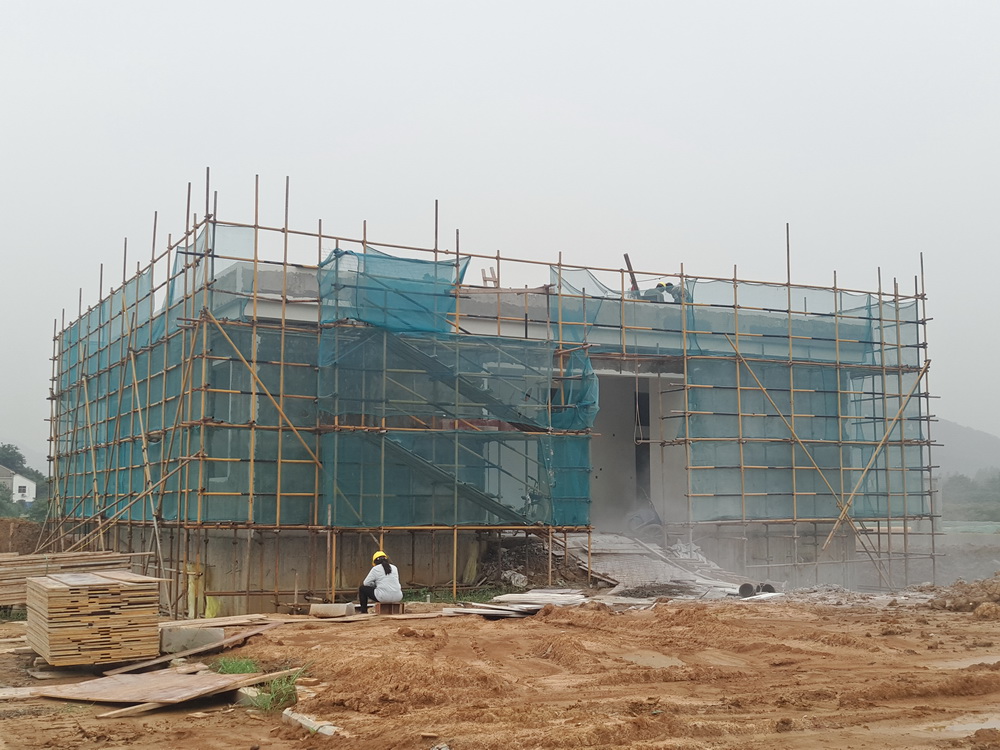

5.危险品库外墙施工。
(三)本周工作计划
1. 看台贴砖,看台网架完成,看台通风开始;
2. 危险品库外墙腻子施工完成,准备拆除脚手架;
3. 体育馆东侧网架施工完成95%,粉刷完成70%,消防喷淋完成80%;
4. 东门房基础施工完成,准备回填土;
5. 南门房砌筑完成80%。
三、室外景观绿化工程
(一) 现场人员
管理人员11人、瓦工30人、绿化工3人
合计:44人
(二)上周完成情况
1. 宿舍2组团西侧道路路基施工5%;

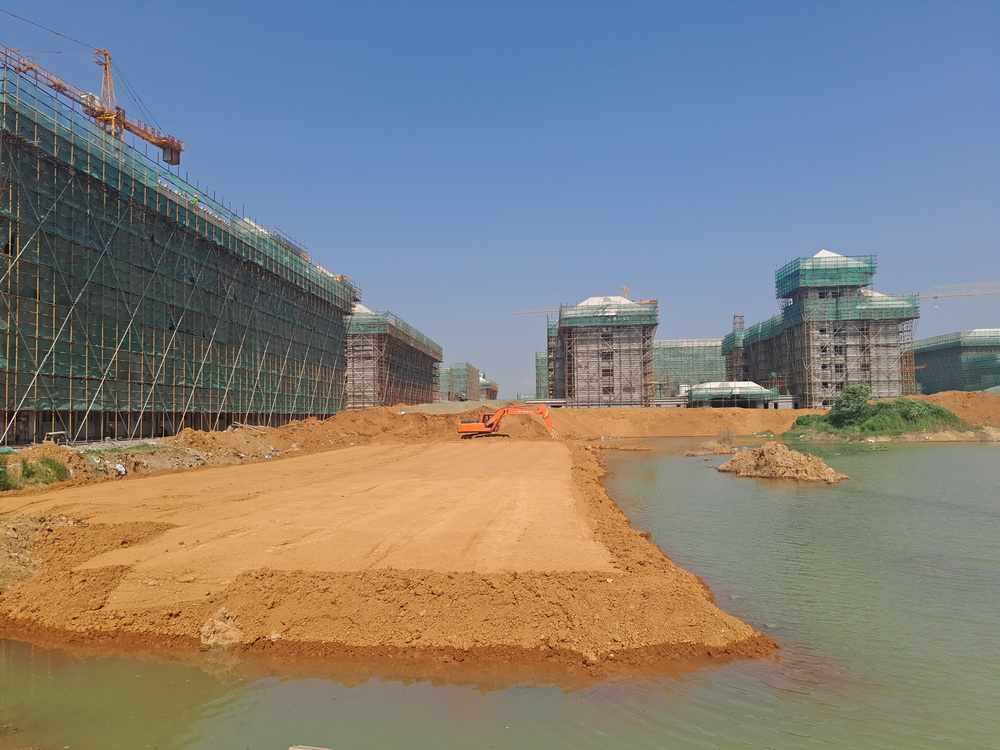

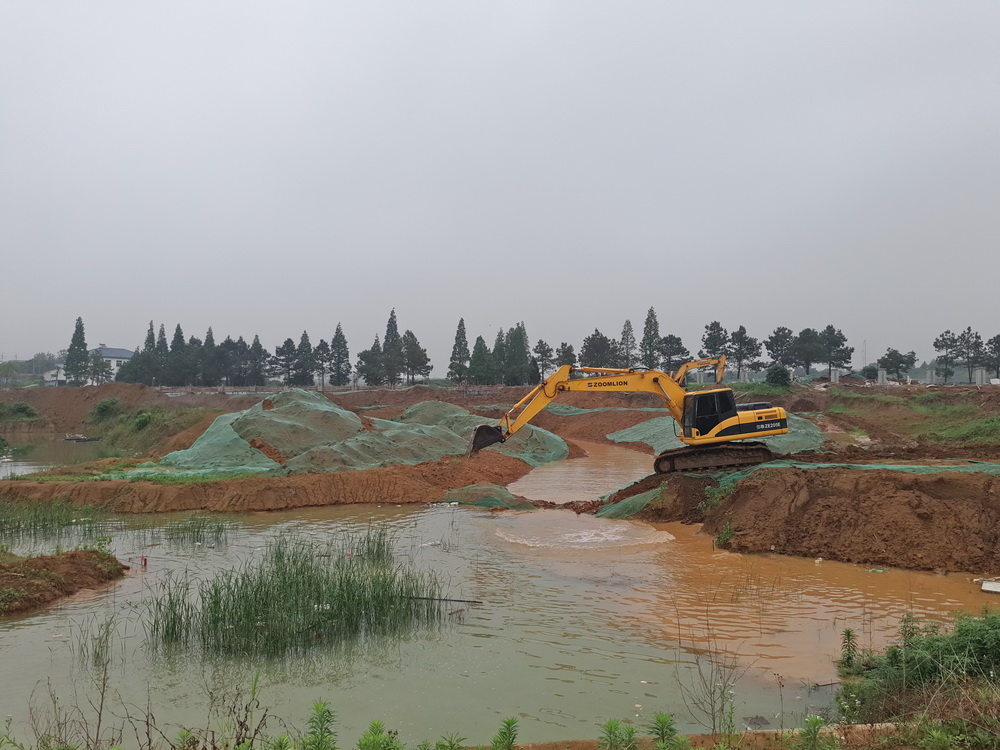

2. 南门东侧水系开挖30%。
(三)本周工作计划
1. 南大门西侧土方回填;
2. 南门东侧水系开挖及出水口施工;
3. 宿舍2组团西侧道路路基施工。
4. 琴湖开挖;
5. 西北角围墙边整土;
6. 南中轴大道路基施工。
四、市政道路管网工程
(一) 现场人员
管理人员10人、工人20人
合计:30人
(二)上周完成情况

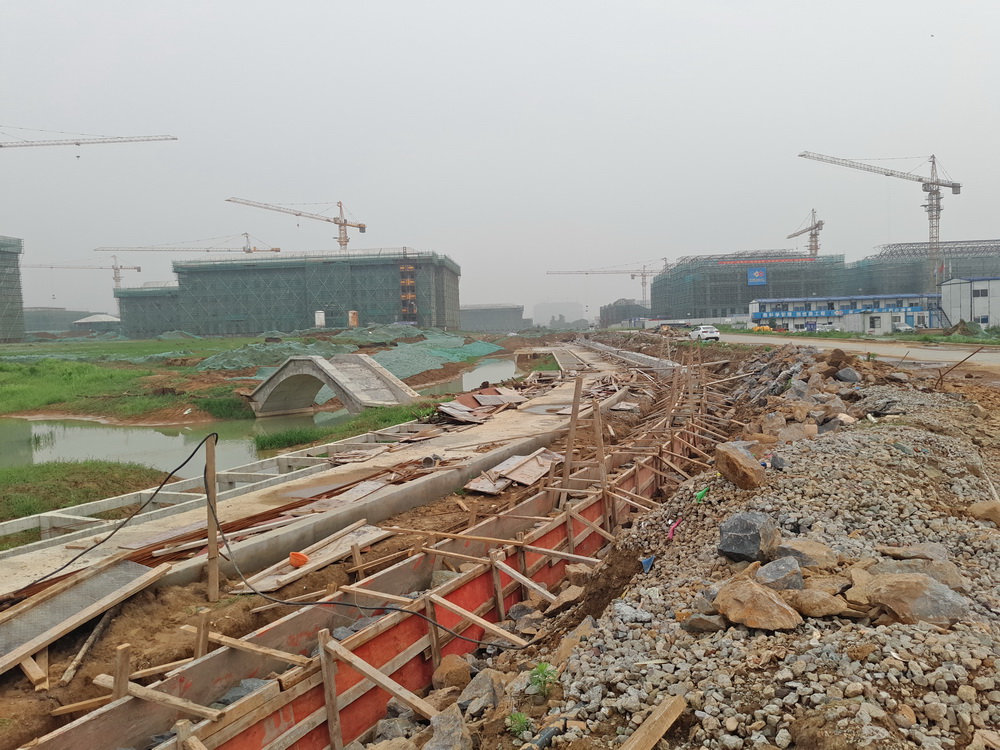

1. 挡墙开挖;

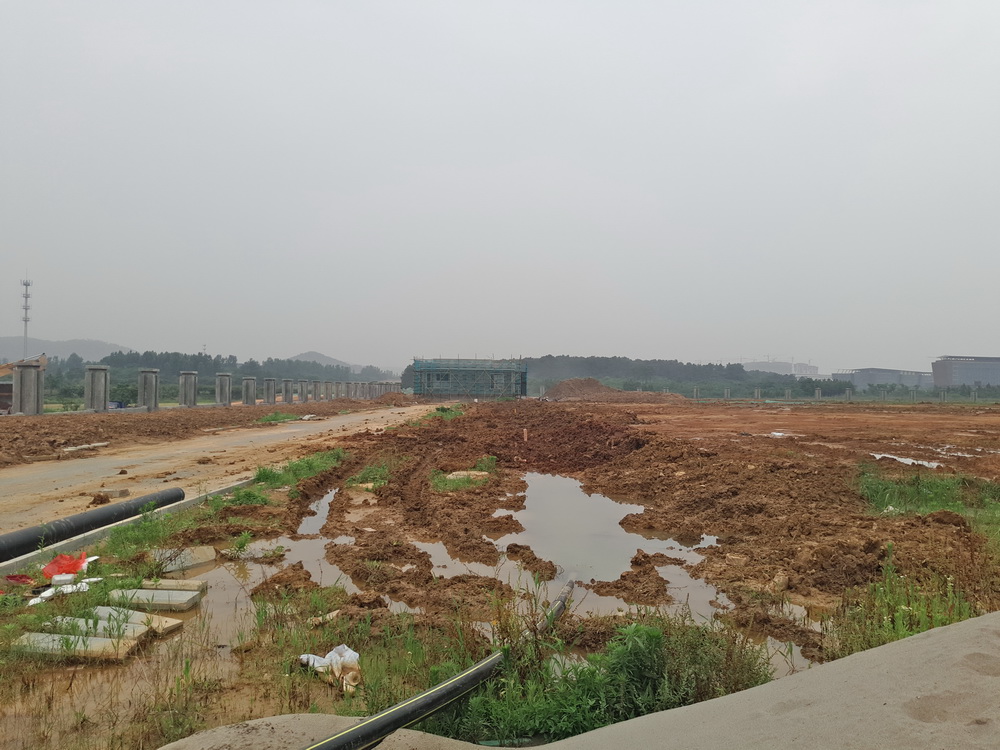

2. J路智能化管道开挖、安装、回填200m;
3. I路智能化管道开挖、安装、回填1800m。
(三)本周工作计划
1. 完成北大门路基开挖,灰土回填20%;
2. 挡土墙施工完成;

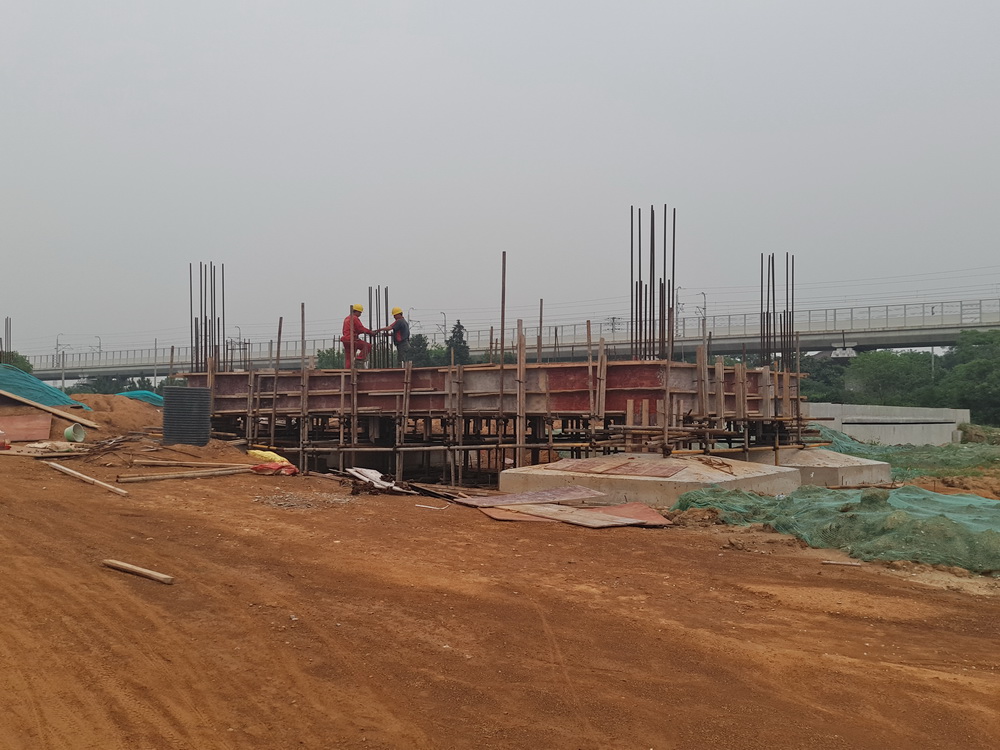

3. I路智能化管道开挖、安装、回填4800m;
4. J路雨水管道开挖安装300m。
五、运动场地工程
(一)上周完成情况
1. 因天气原因,本周未施工。
(二)本周工作计划
1. 运动场1区暗塘清淤70%,毛石砼挡墙完成70%;
2. 运动场2区排球场回填100%;
3. 运动场2区掺石灰原地面压实处理完成100%。
六、行政楼等装修装饰工程
(一)上周完成情况
1. 理科楼、公共教学楼门厅粉刷80%;
(二)本周工作计划
1.本周暂未安排施工计划。
七、图文信息中心装修装饰工程
(一)上周完成情况
1. 图文信息中心C、D区二、三层墙面粉刷;
2. 图文信息中心二层干挂墙面预埋板开始。
(二)本周工作计划
1. 暂停施工。
八、大学生活动中心等装修装饰工程
(一)上周完成情况

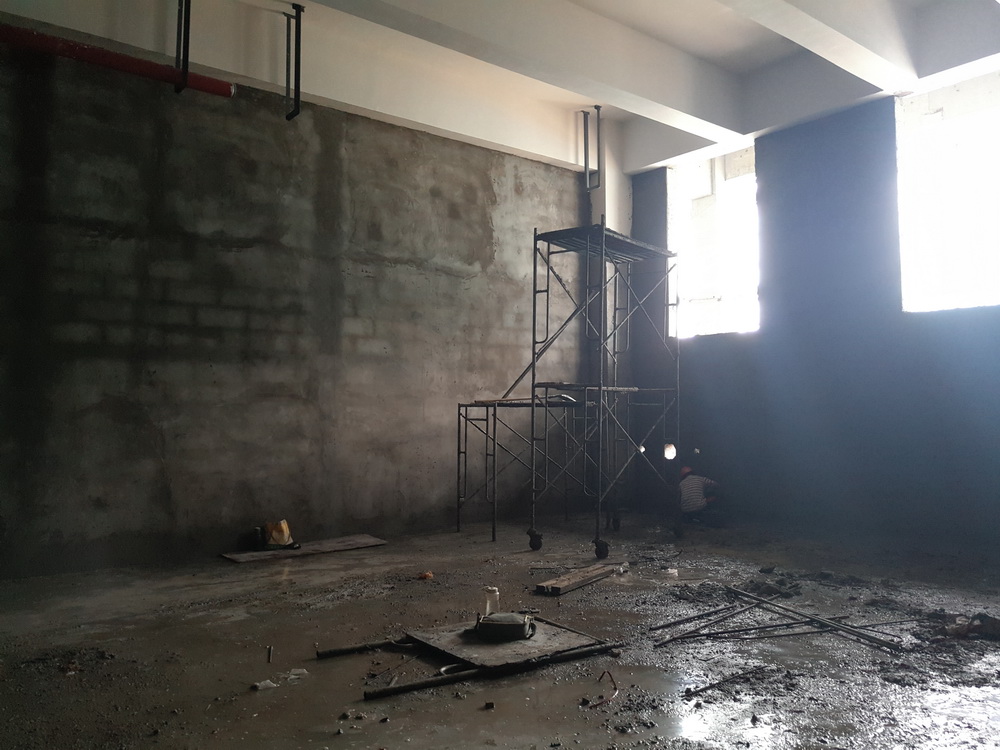

1.大学生活动中心卫生间砌墙和粉刷,包排水管,墙面批白;
2.体育馆墙面粉刷;

3. 施工许可证申报。
(二)本周工作计划
1. 体育馆施工放线;
2.体育馆墙面粉刷,走道顶部转换层安装。
