一、施工总包标段
(一)现场人员
一区132人,二区73人,安装人员109人,勤杂人员73人,管理人员59人,幕墙59人,防水35人,窗框安装30人,泡沫砼13人,保温25人,面砖铺贴140人,屋面瓦74人。共计913人。
(二)上周完成情况
1. 粉刷工程

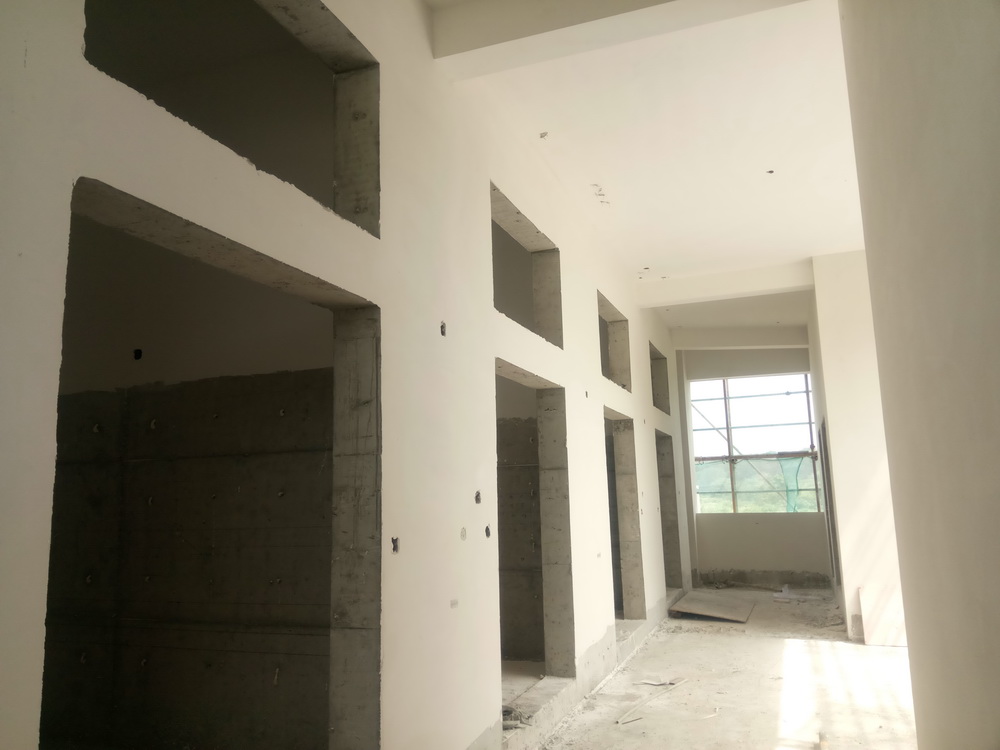

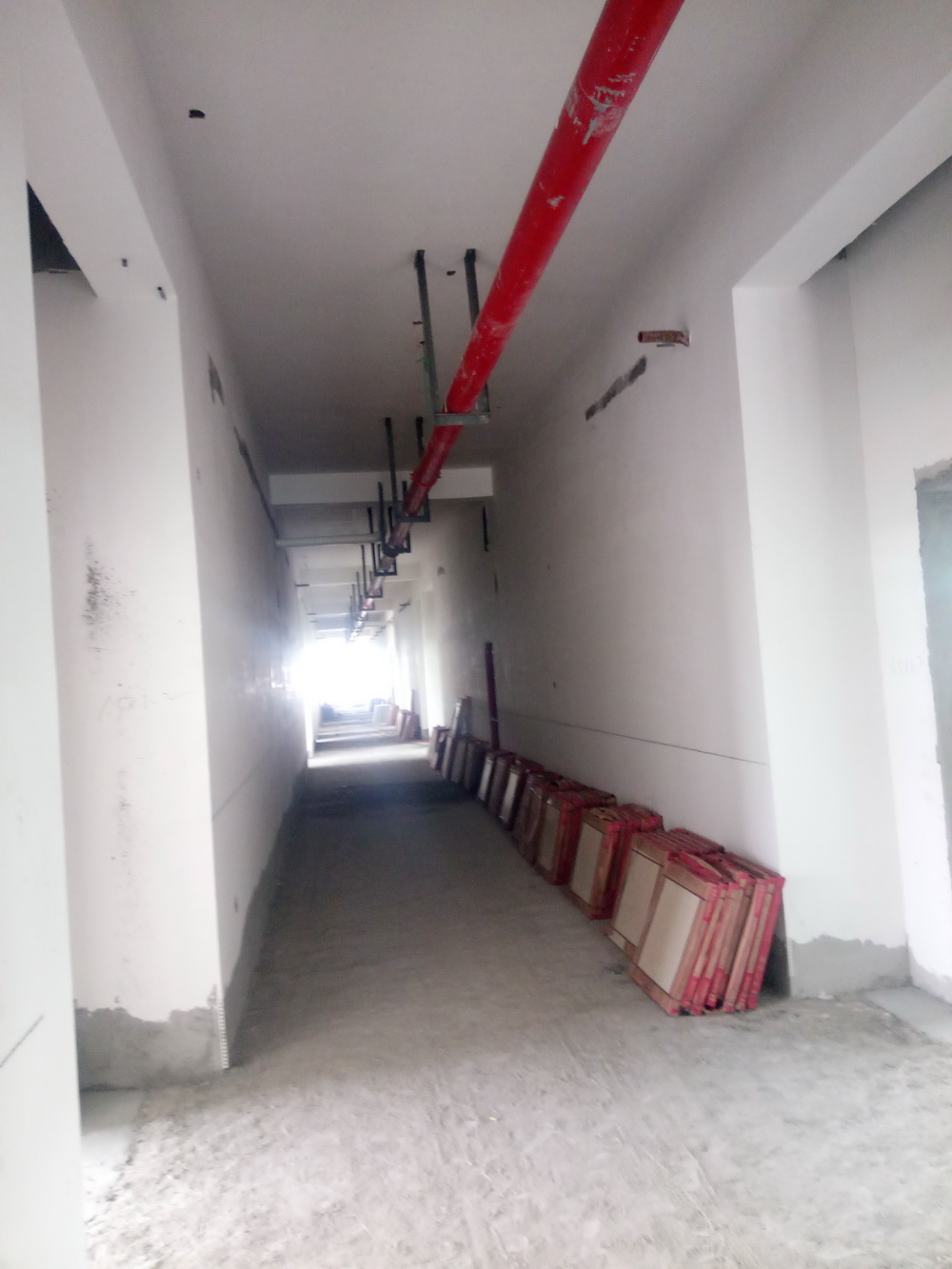

(1)学生宿舍组团1#-7#:内外墙粉刷完成95%;室内腻子完成90%,1#、5#、6#、7#宿舍组团外墙腻子完成60%;

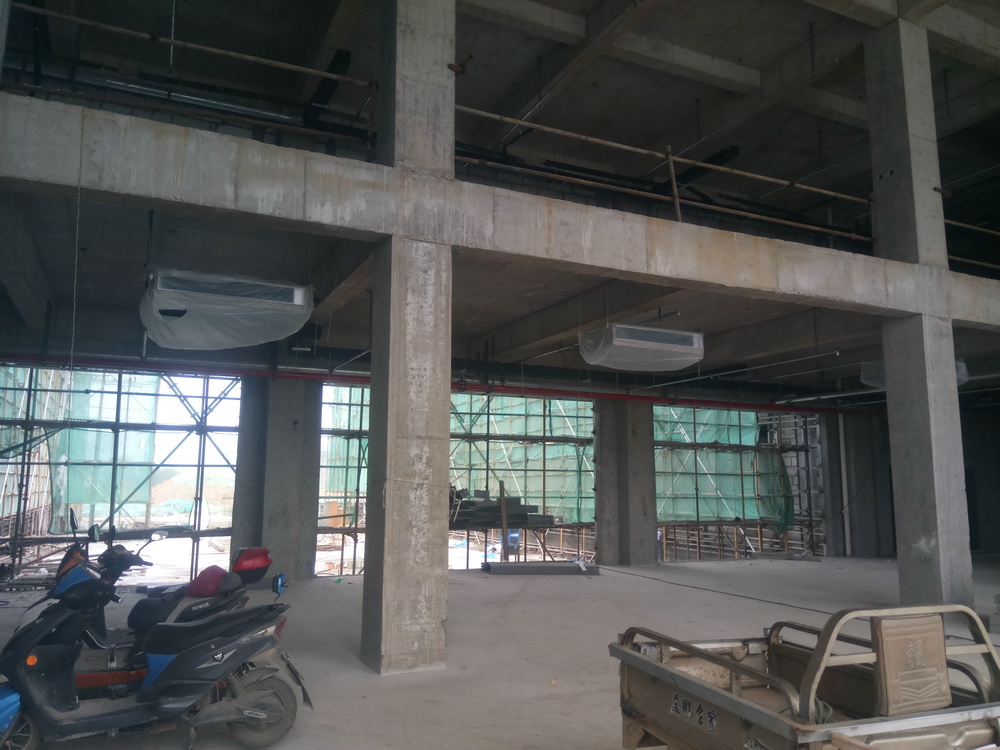

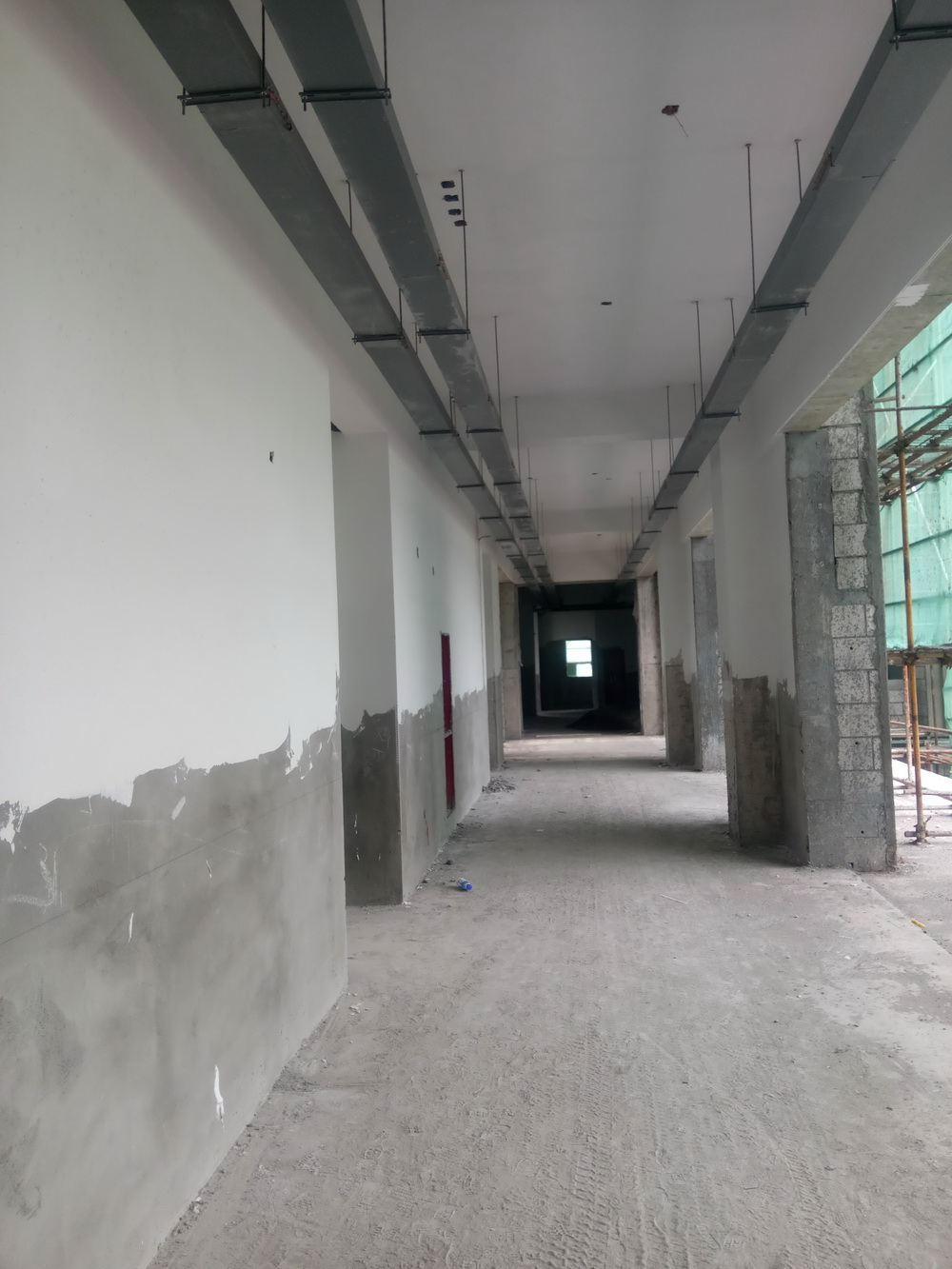

(2)教学组团(理科楼、文科楼、图文信息中心、大学生活动中心、行政楼、公共教学楼、后勤一、后勤二、一食堂、二食堂)内外墙粉刷完成90%;室内腻子完成70%;

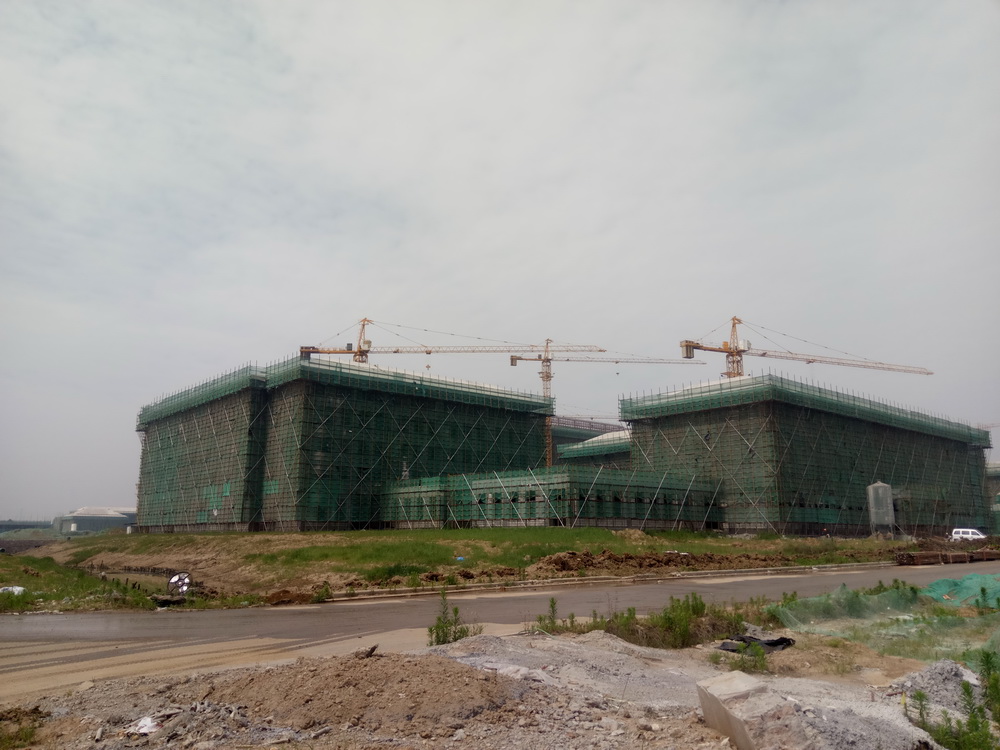

2.屋面防水工程

(1)学生宿舍组团1#-7#:水泥基涂膜完成95%,卷材防水完成85%,宿舍6#、7#组团屋面保温板铺设完成。
3.门窗工程
(1)学生宿舍组团1#-7#:门窗框安装完成90%,教学组团安装50%。
4.楼地面工程

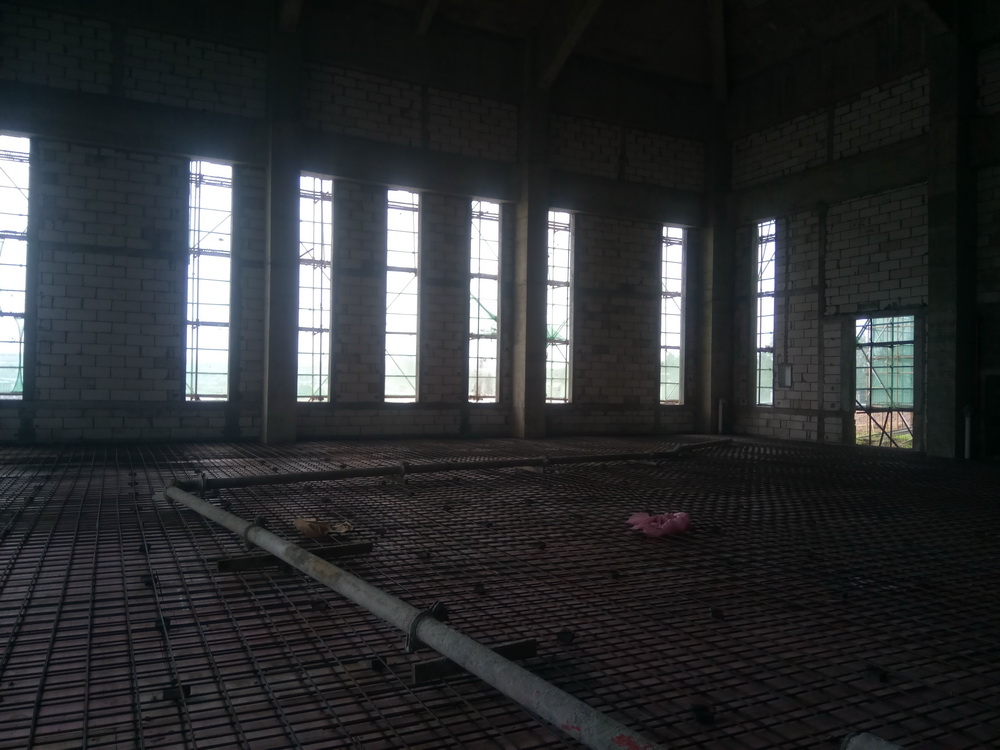

(1)学生宿舍组团地面挤塑板、钢筋绑扎、砼浇筑完成75%;
(2)公共教学楼地面挤塑板、钢筋绑扎、砼浇筑完成;
(3)行政楼地面挤塑板、钢筋绑扎、浇筑完成;
(4)艺术中心地面挤塑板、钢筋绑扎完成。

(三)本周工作计划
1. 粉刷工程
(1)学生宿舍组团1#-7#:内外墙粉刷完成100%;室内腻子完成90%,1#、5#、6#、7#组团外墙腻子完成80%;
(2)教学组团(理科楼。文科楼、图文信息中心、大学生活动中心、行政楼、公共教学楼、后勤一、后勤二、一食堂、二食堂)内外墙粉刷完成90%;室内腻子完成80%;
2.屋面防水工程
(1)学生宿舍组团1#-7#:水泥基涂膜完成95%,卷材防水完成95%;宿舍6#、7#组团屋面瓦铺设完成40%。
3.门窗工程
(1)学生宿舍组团1#-7#:门窗框安装完成90%;公共教学楼、文科楼安装80%。
4.幕墙工程
(1)教学组团外墙(除一食堂、大学生活动中心)龙骨完成安装95%。
5.楼地面工程

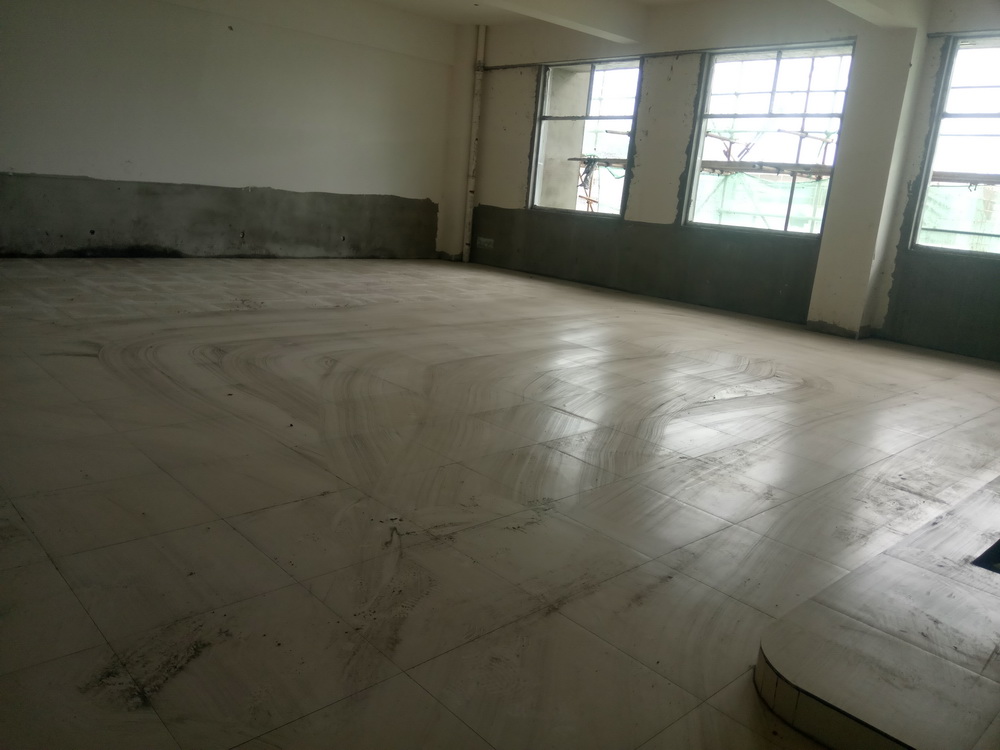

(1)7#学生宿舍组团室内地砖铺设90%,卫生间走道铺设20%;
(2)6#学生宿舍组团室内地砖铺设70%;
(3)1#学生宿舍组团室内地砖铺设80%;
(4)艺术中心地面浇筑完成。
6.钢结构工程

(1)图文信息中心钢楼梯安装完成(50厚建筑面层)。
二、体育馆标段
(一)现场人员
管理人员13人,瓦工55人,木工7人,钢筋工10人,电焊工2人,水电工15人,架子工5人,钢结构安装17人,杂工8人,保温8人,幕墙5人、塔吊司机3人,塔吊指挥3人。
共计151人。
(二)上周完成情况

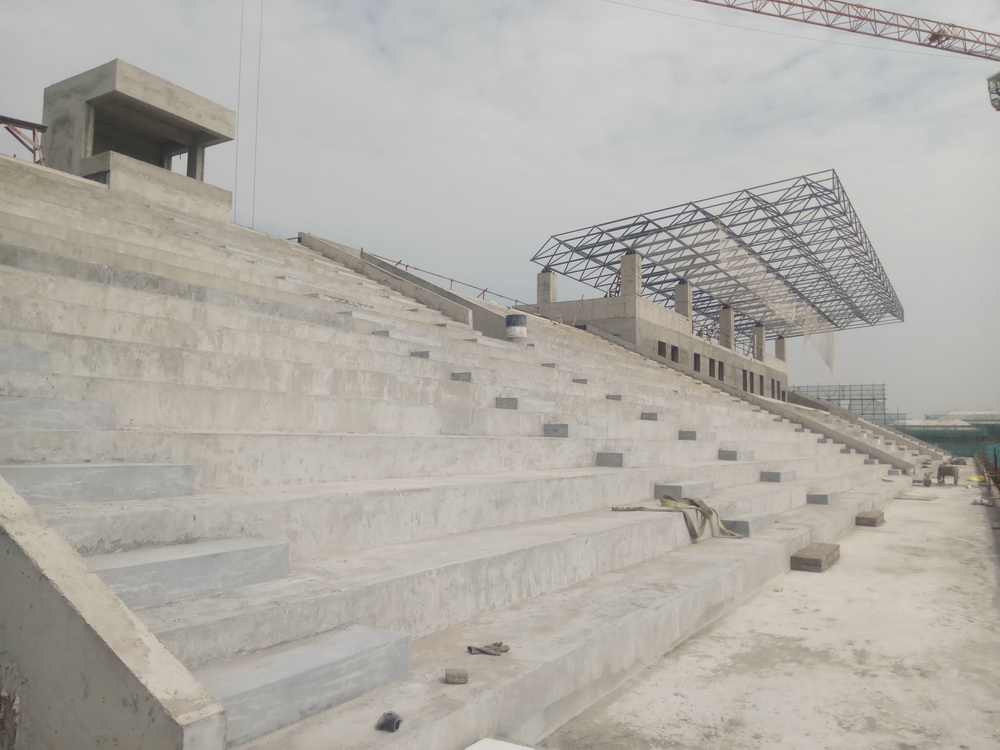

1. 看台贴砖,看台网架完成,看台通风开始;

2. 危险品库外墙腻子施工完成,准备拆除脚手架;

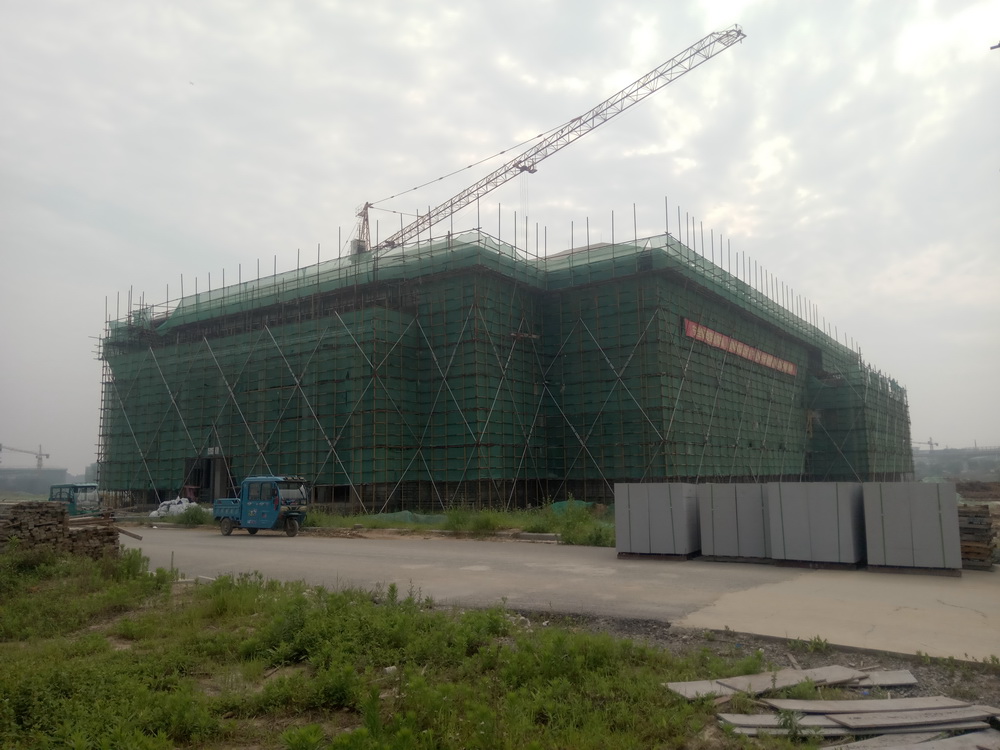

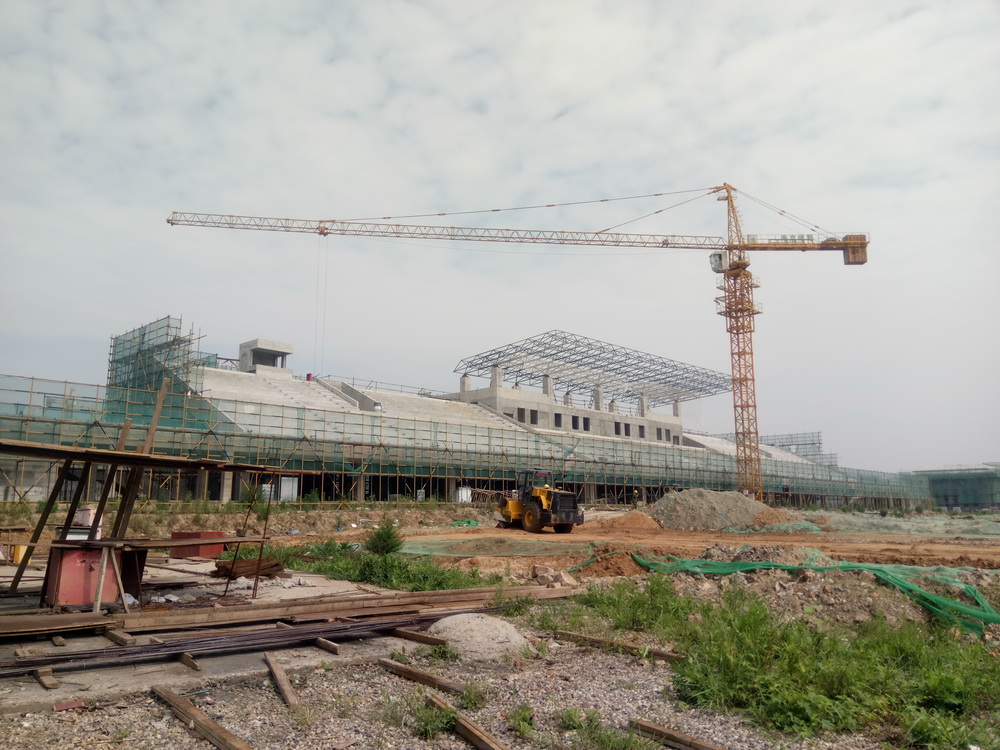

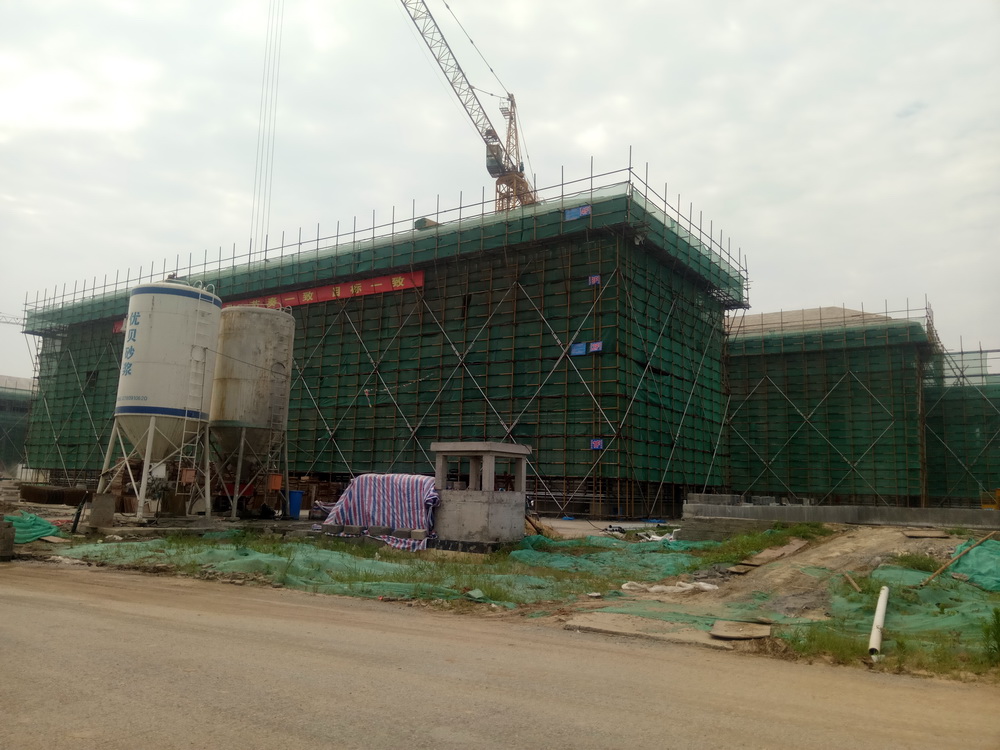

3. 体育馆东侧网架施工完成95%,粉刷完成70%,消防喷淋完成80%;

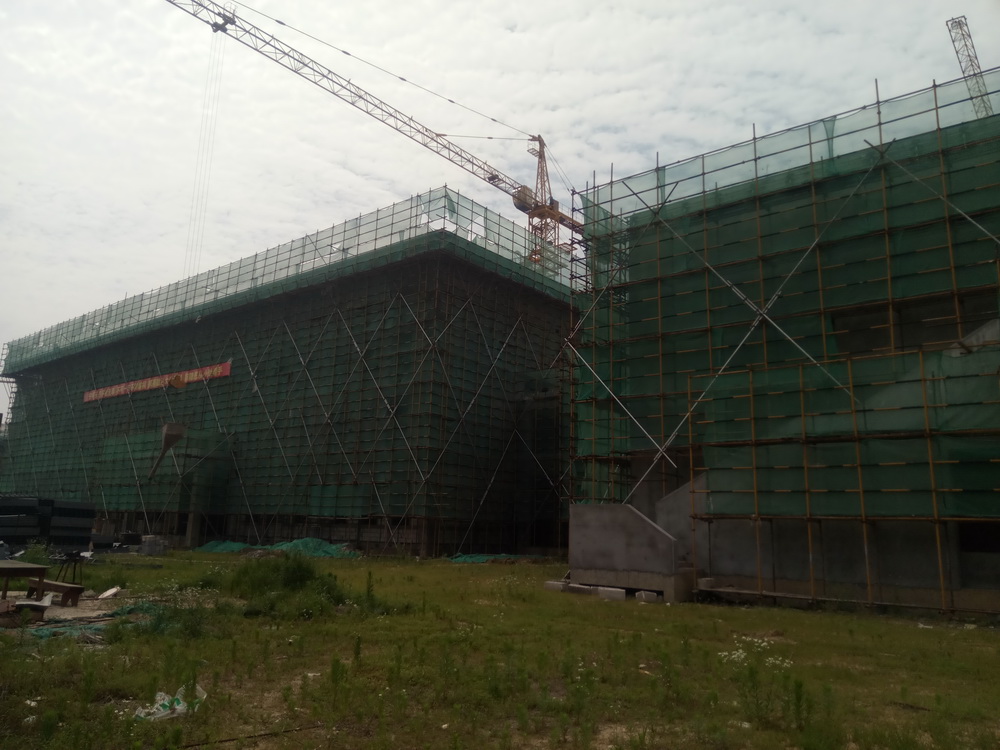

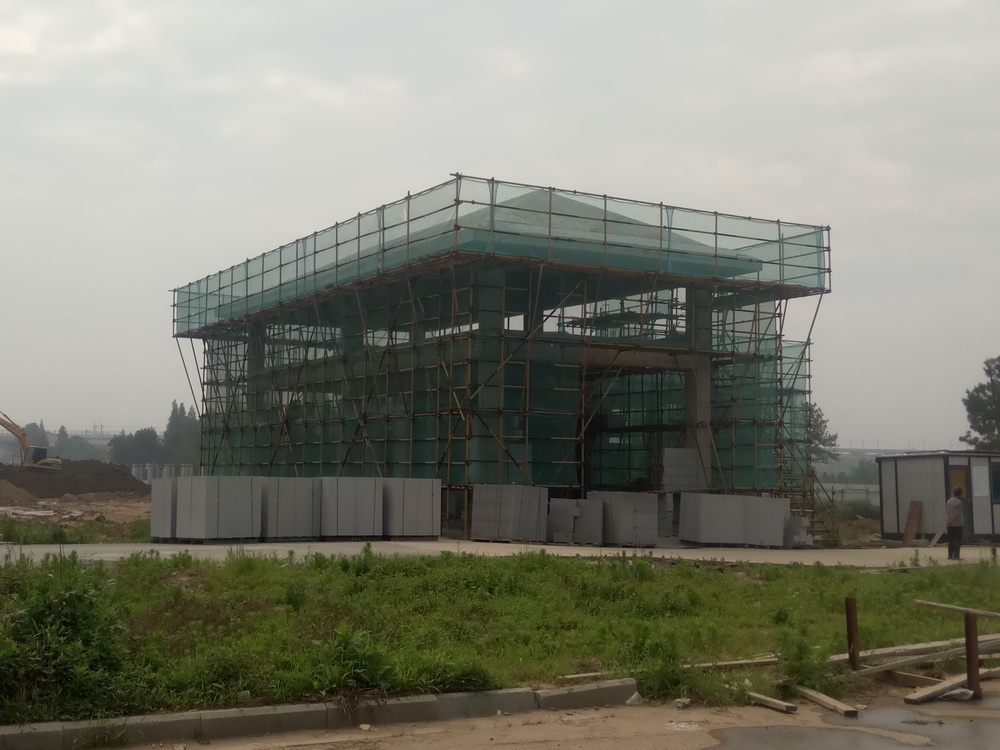

4. 东门房基础施工完成,准备回填土;
5. 南门房砌筑完成60%。

(三)本周工作计划

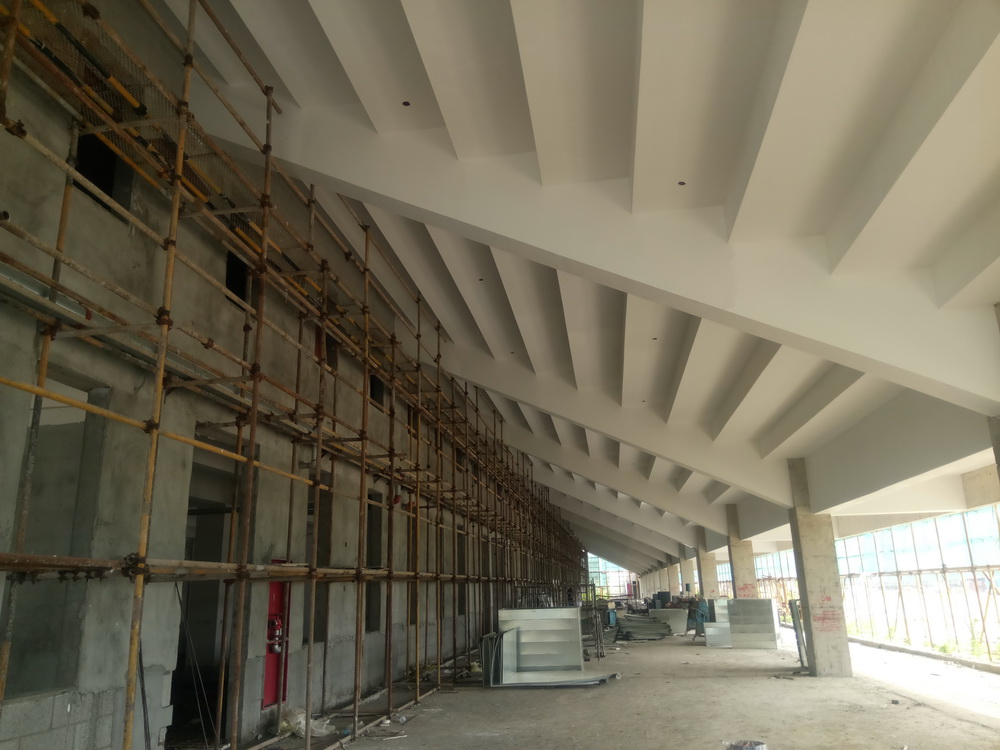

1. 看台贴砖,看台通风施工;
2. 危险品库准备拆除脚手架;
3. 体育馆西侧脚手架本周拆除完成,清理完成70%,网架组装完成;

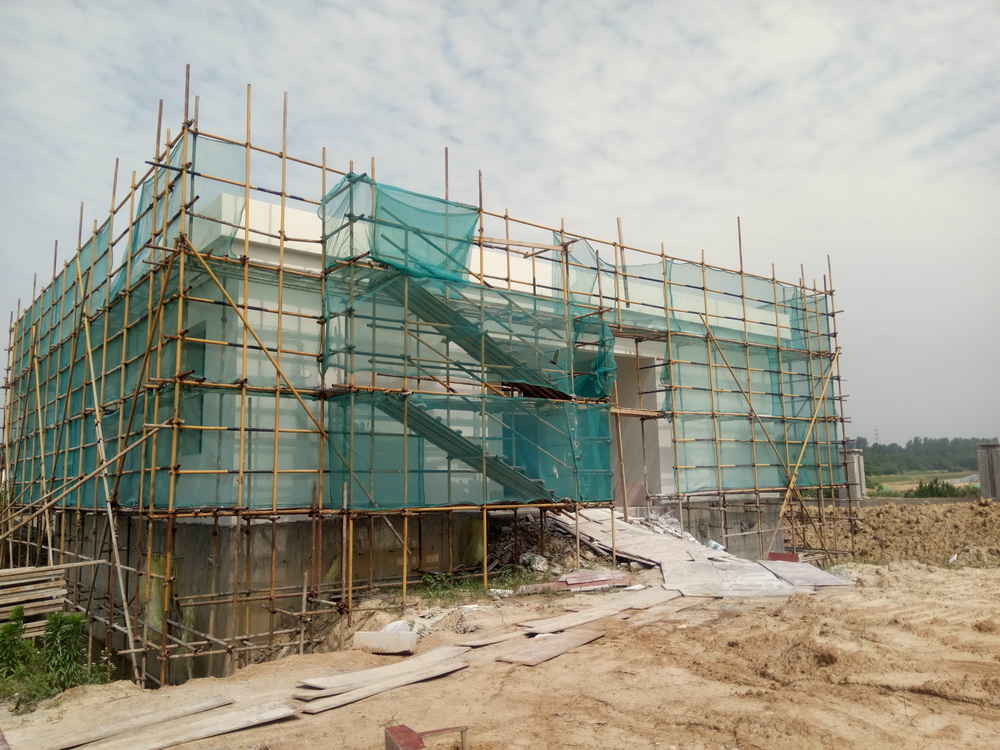

4. 东门房一层施工;
5. 南门房砌筑完成80%。
三、室外景观绿化工程
(一) 现场人员
管理人员11人、瓦工30人、绿化工3人
合计:44人
(二)上周完成情况

1.土方回填约3000m³;

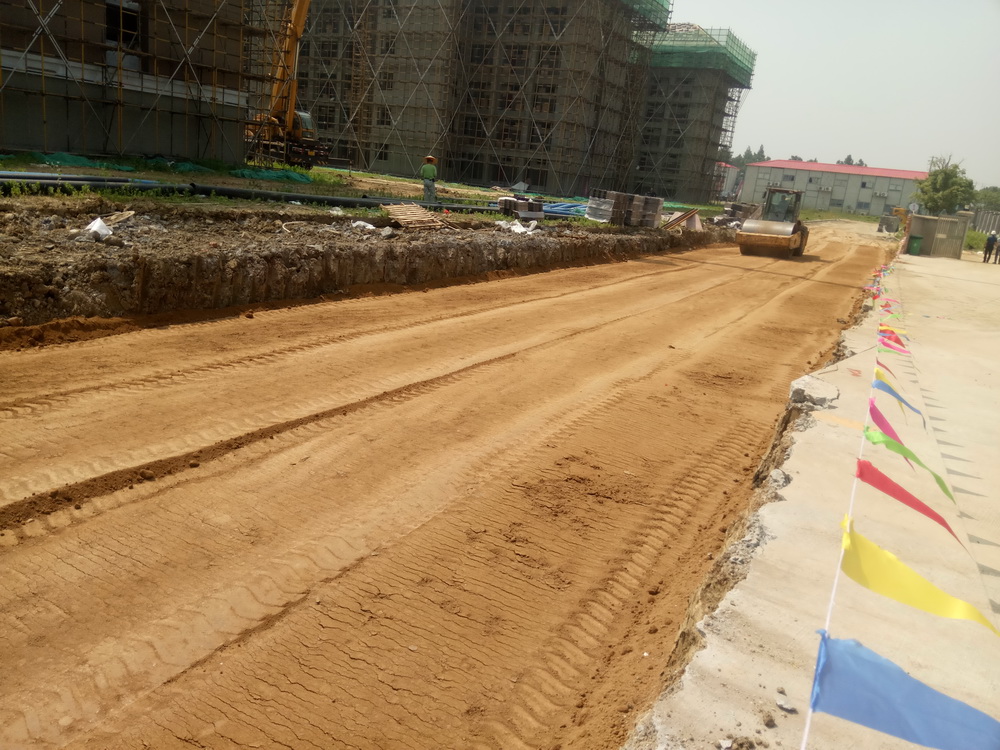

2.南中轴大道路基完成90%;

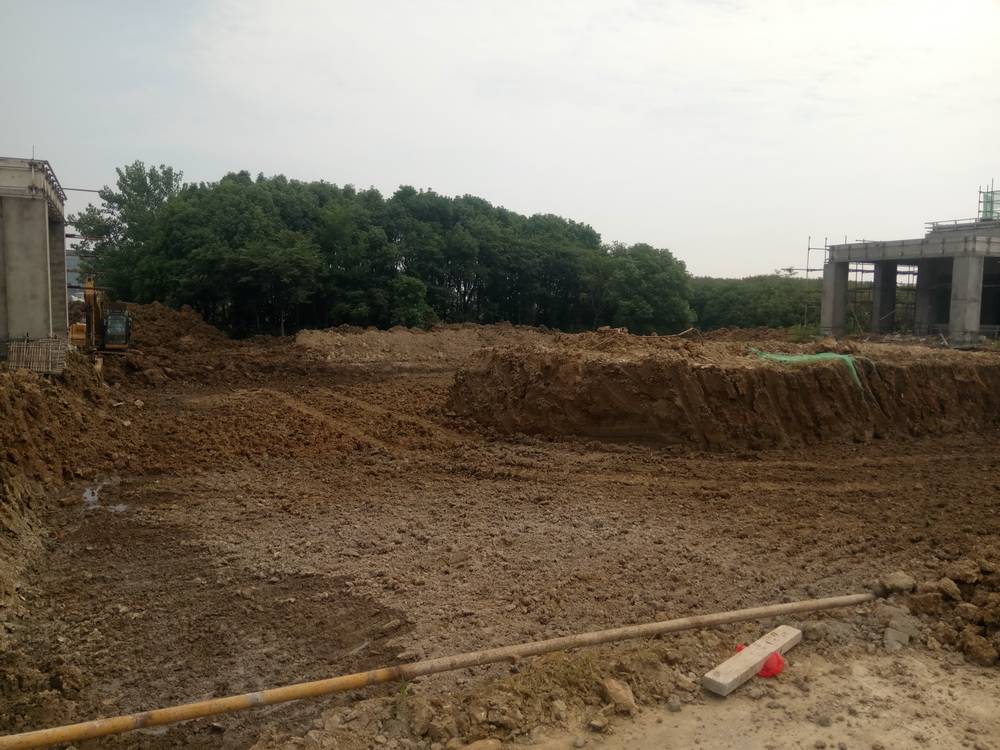

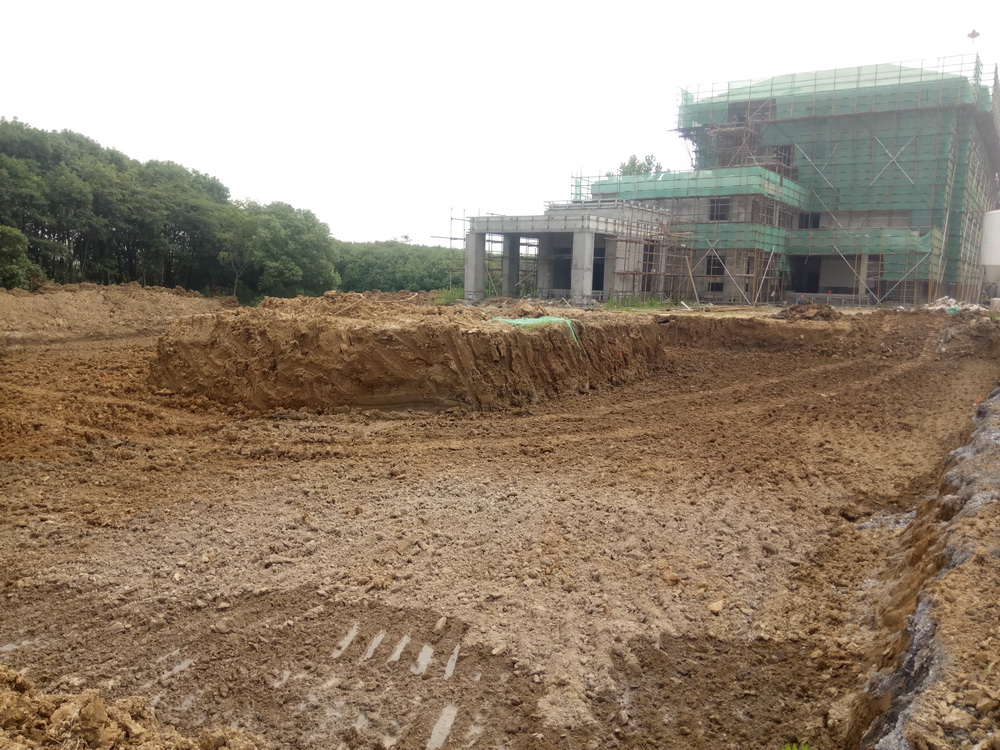

3.琴湖开挖40%;
4.南大门东侧水系开挖80%;
5.南大门东侧出水口完成100%;
6.宿舍2#组团道路施工75%。
(三)本周工作计划
1.南大门东西侧土方回填;
2.南门东侧水系开挖;
3.宿舍2组团道路路基施工;
4.琴湖水系开挖;
5.南中轴大道劝学池施工。
四、市政道路管网工程
(一) 现场人员
管理人员10人、工人20人
合计:30人
(二)上周完成情况
1.完成北大门路床开挖;

2.I路剩余段100m完成破除;

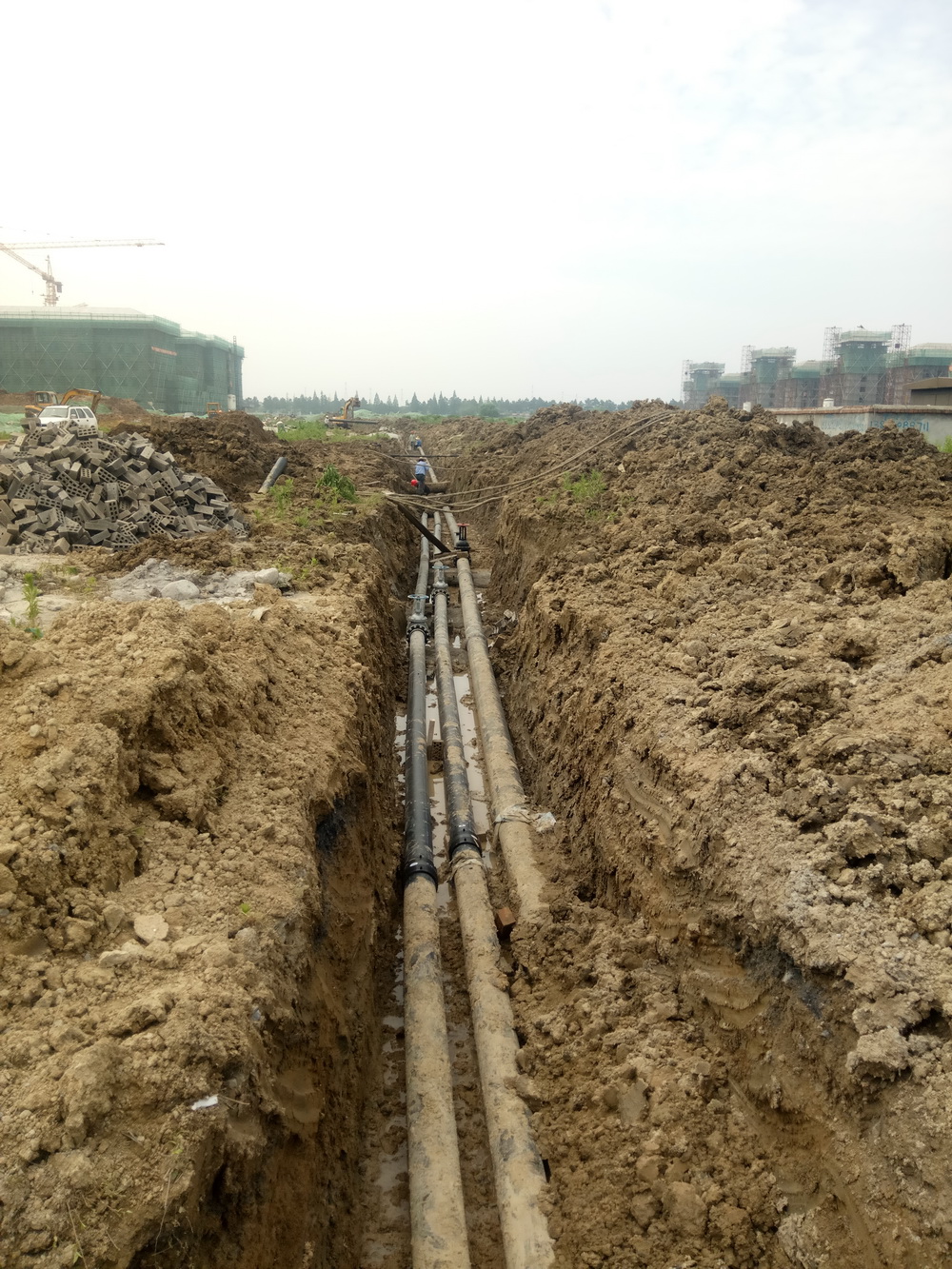

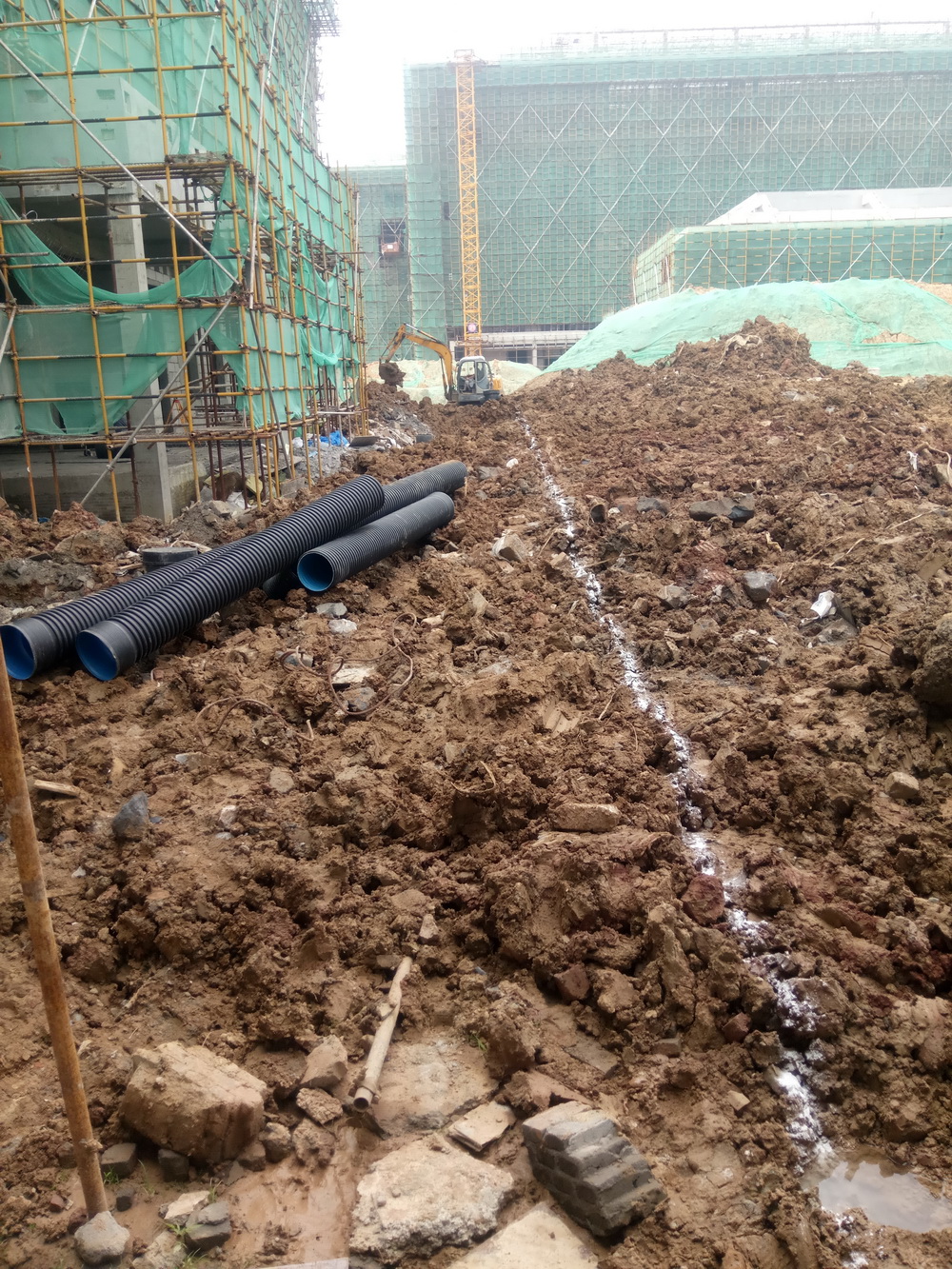

3.I路、G路智能化管道开挖、安装、回填4800m;
4.J路给雨水管道开挖、安装及回填300m。
(三)本周工作计划
1.北大门D1路6%灰土回填100%;
2.I路剩余段100米6%灰土回填100%;
3.完成东大门E路段剩余35米路床开挖;
4. C路给水、消防管道开挖、安装120米;
5. B路智能化管道开挖、安装及回填4000米;
6. J路给雨水管道开挖、安装及回填200米;
7. I路电器管道开挖、安装及回填2600米。
五、运动场地工程
(一)上周完成情况
1. 运动场1区暗塘清淤70%,毛石砼挡墙完成70%;
2. 运动场2区排球场回填100%;
3. 运动场2区掺石灰原地面压实处理完成100%。
因持续阴天,现场不具备施工条件,都未能完成。
(二)本周工作计划
1. 运动场1区暗塘清淤完成,毛石砼挡墙完成70%;
2. 运动场2区排球场回填100%;
3. 运动场2区掺石灰原地面压实处理完成100%。
六、行政楼等装修装饰工程
(一)上周完成情况

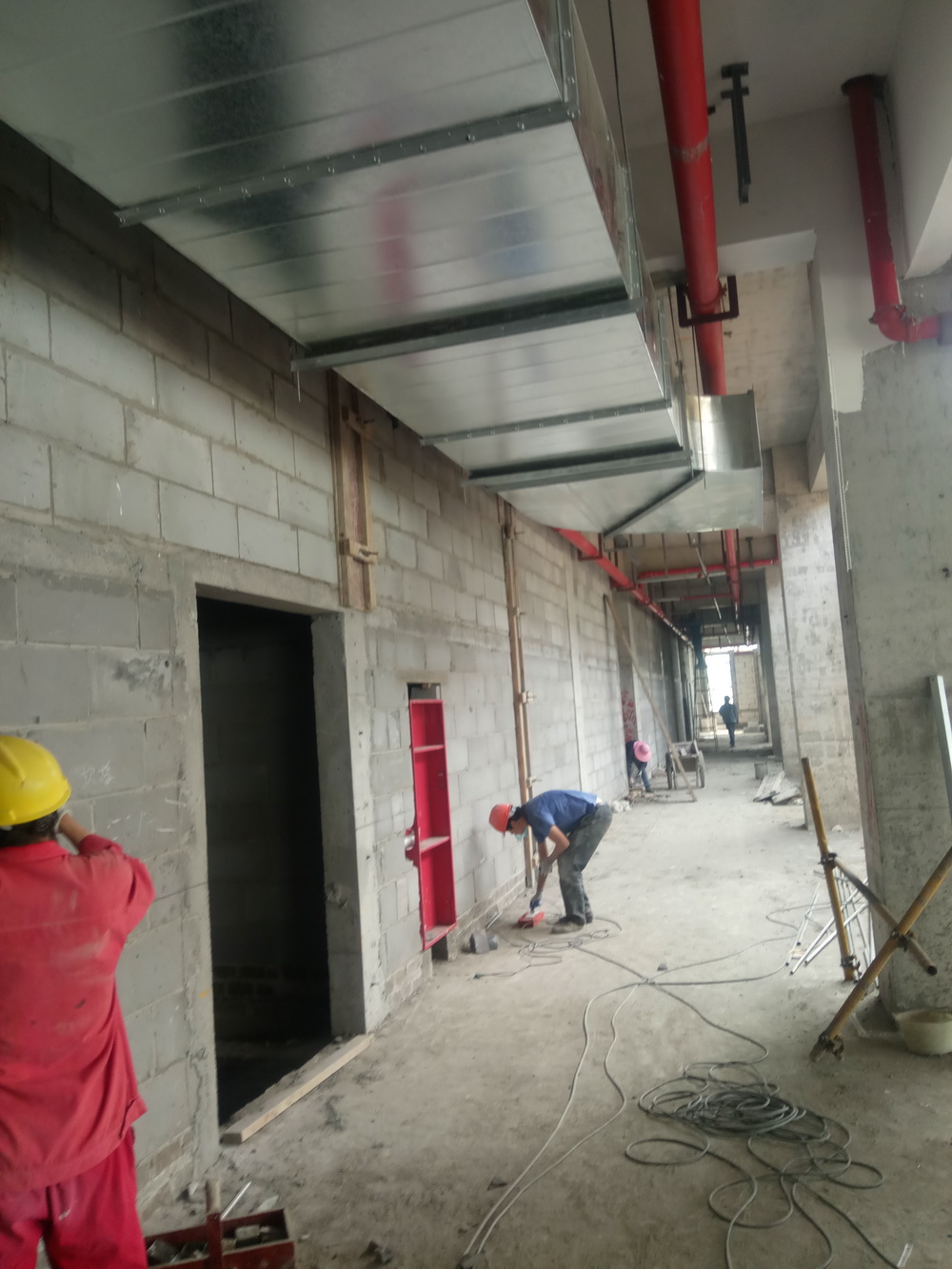

1. 理科楼、公共教学楼门厅粉刷80%;
(二)本周工作计划
1.本周暂未安排施工计划。
七、图文信息中心装修装饰工程
(一)上周完成情况
1. 图文信息中心C、D区二、三层墙面粉刷。
(二)本周工作计划
1. 暂停施工。
八、大学生活动中心等装修装饰工程
(一)上周完成情况

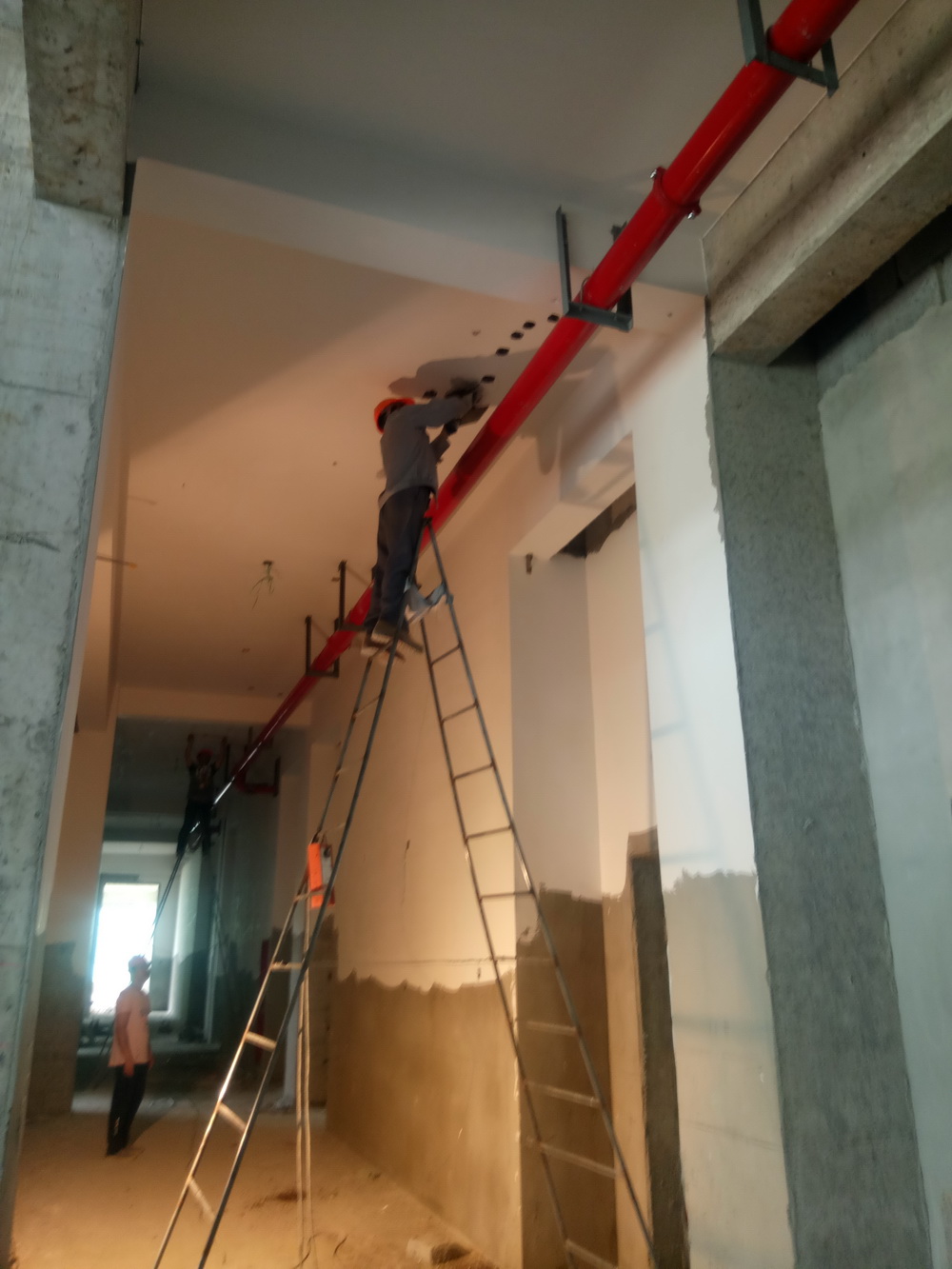

1.体育馆卫生间砌墙和粉刷,包排水管,墙面批白;
2.体育馆墙面粉刷,走道顶部转换层安装;
3.楼面钢架制作。
(二)本周工作计划
1.体育馆吊顶施工;
2.体育馆墙面粉刷。
