一、施工总包标段
(一)现场人员
一区132人,二区173人,安装人员80人,勤杂人员73人,管理人员59人,幕墙50人,防水35人,窗框安装30人,泡沫砼13人,保温25人,面砖铺贴140人,屋面瓦60人。共计870人。
(二)上周完成情况
1. 粉刷工程

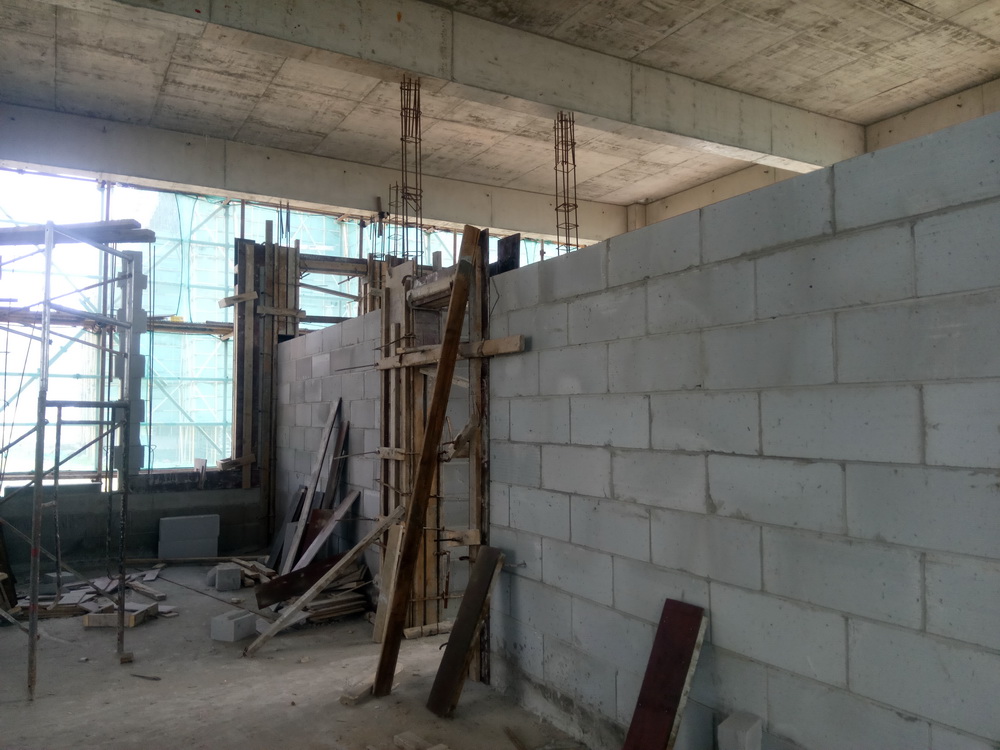

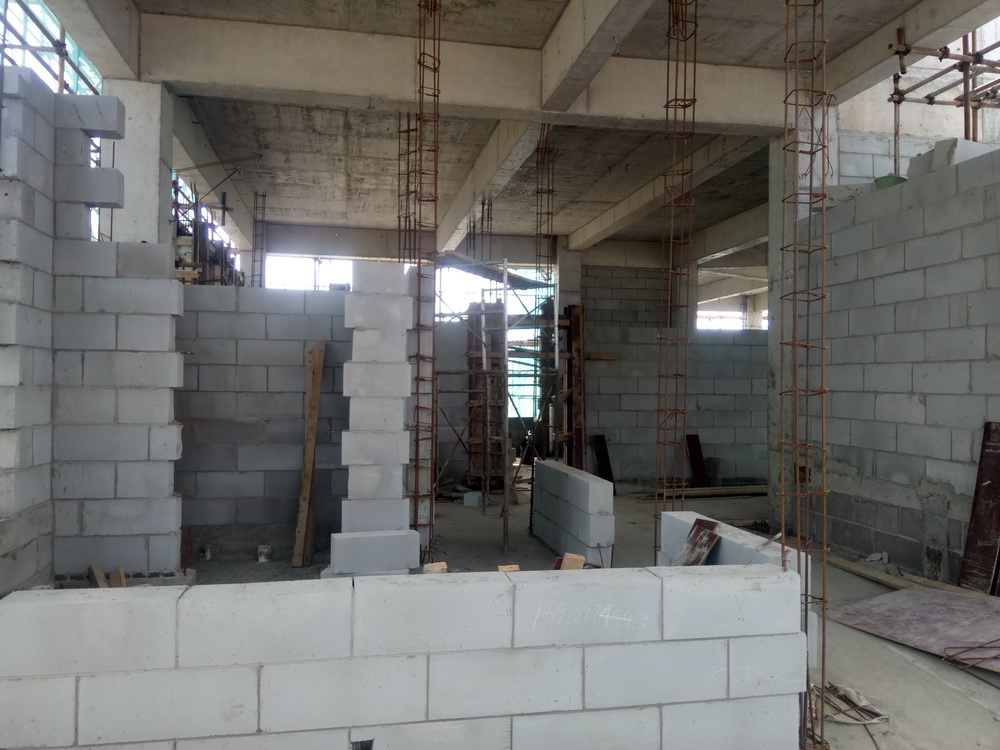

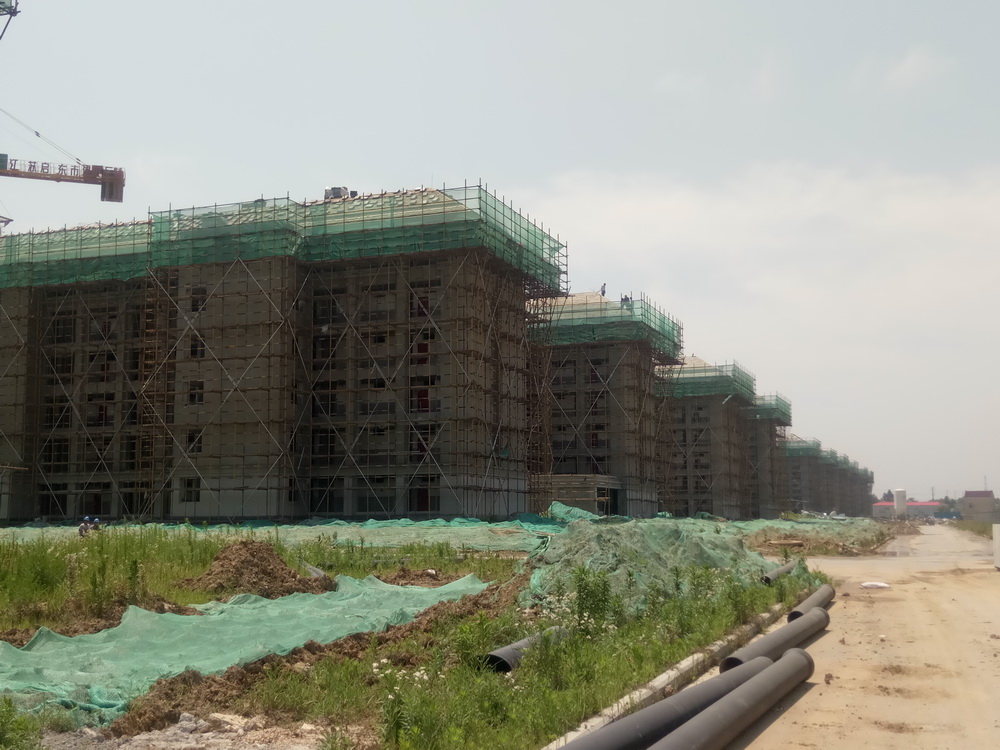

(1)学生宿舍组团1#-7#:内外墙粉刷完成100%;室内腻子完成90%,1#、5#、6#、7#宿舍组团外墙腻子完成80%;

(2)教学组团(理科楼、文科楼、图文信息中心、大学生活动中心、行政楼、公共教学楼、后勤一、后勤二、一食堂、二食堂)内外墙粉刷完成90%;室内腻子完成80%;

2.屋面防水工程

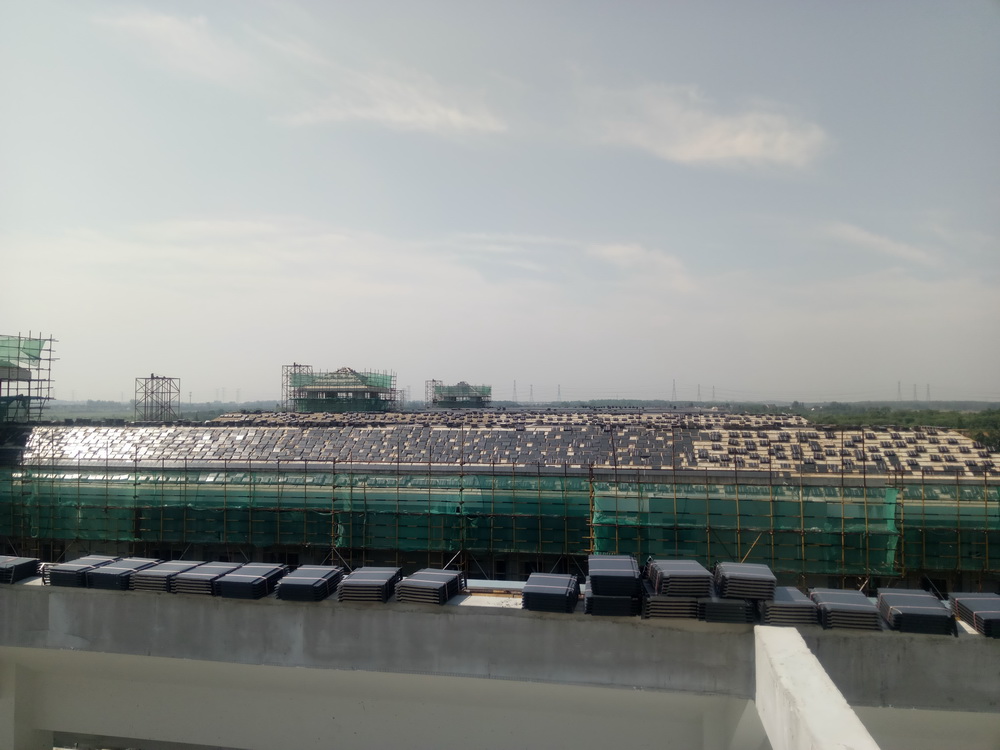

(1)学生宿舍组团1#-7#:水泥基涂膜完成95%,卷材防水完成95%;

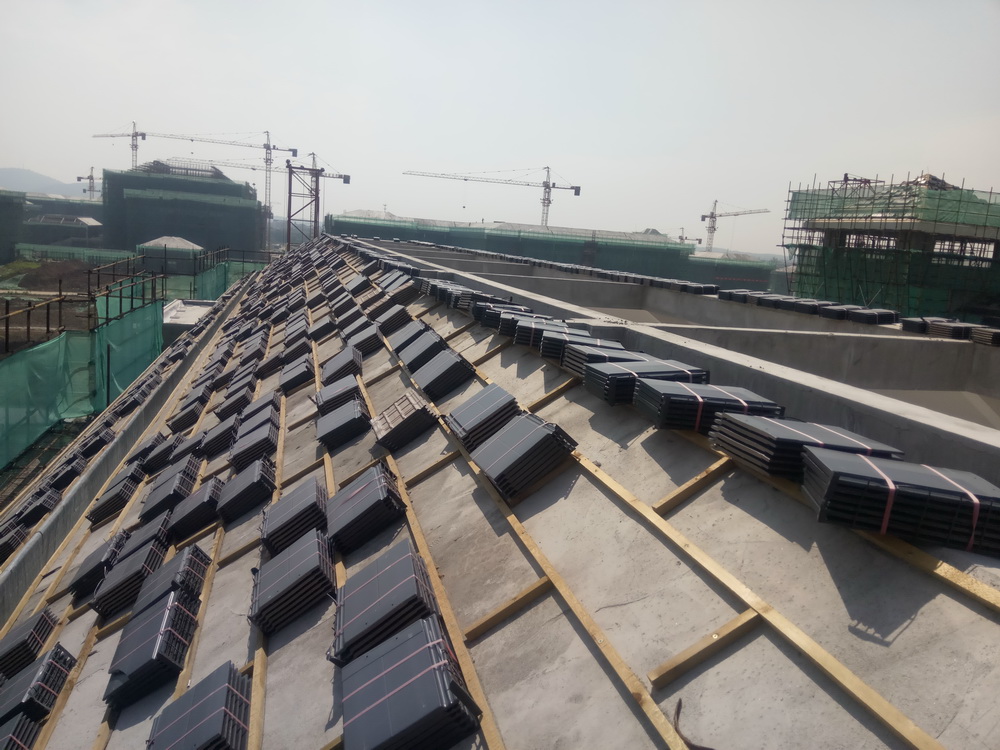

(2)宿舍6#、7#组团屋面瓦铺设完成40%。

3.门窗工程

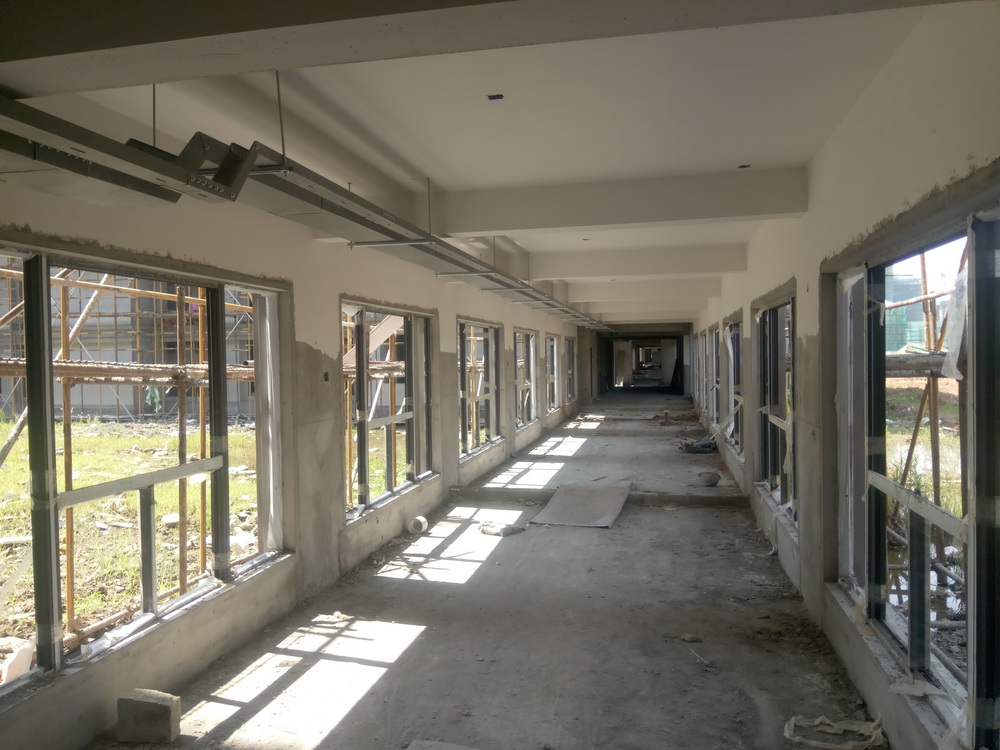

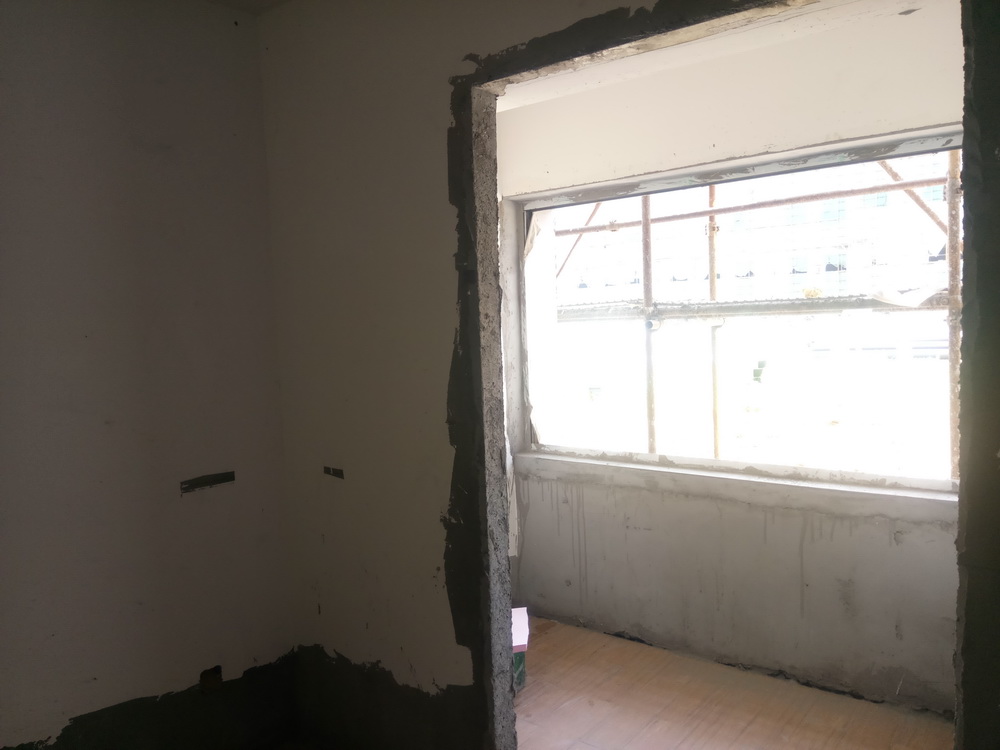

(1)学生宿舍组团1#-7#:门窗框安装完成90%,公共教学楼、文科楼安装80%。

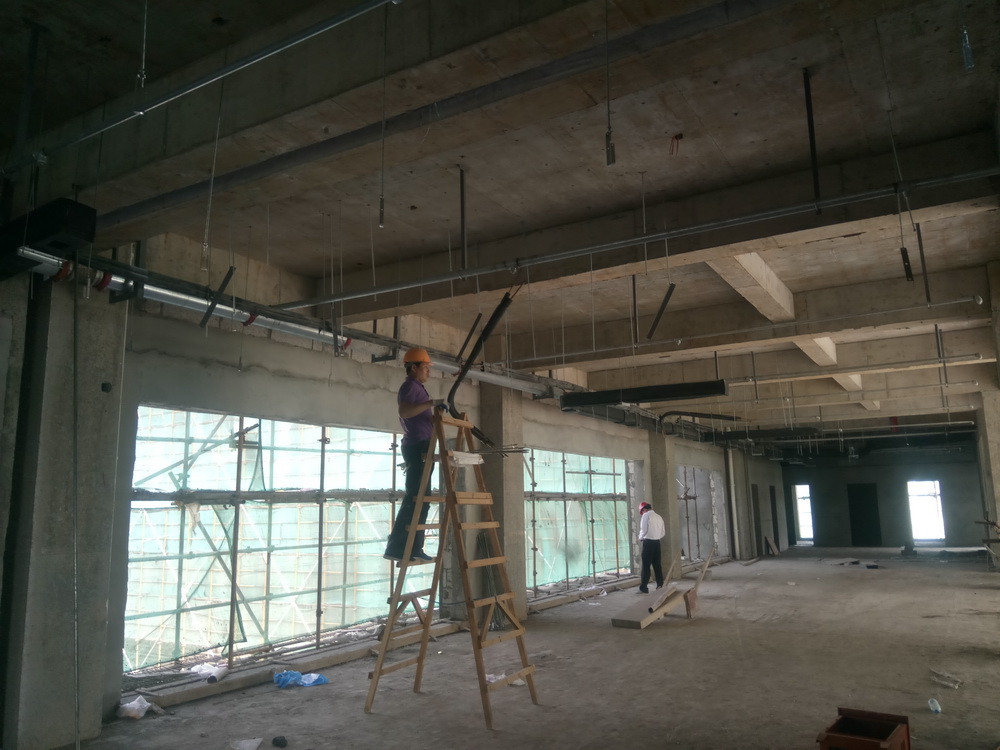

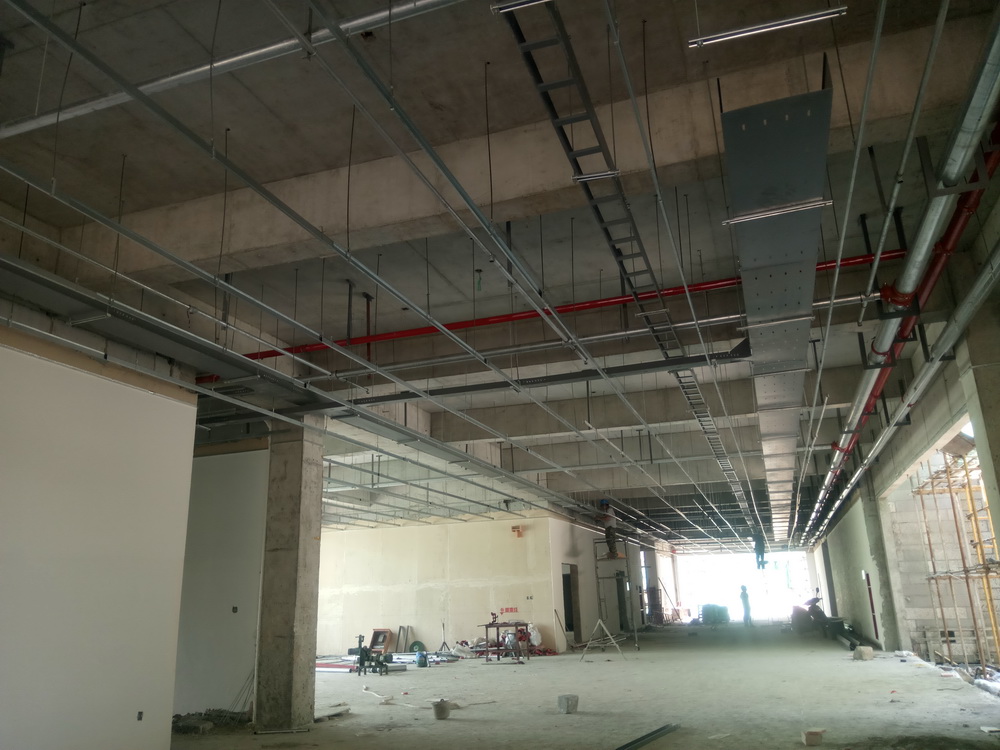

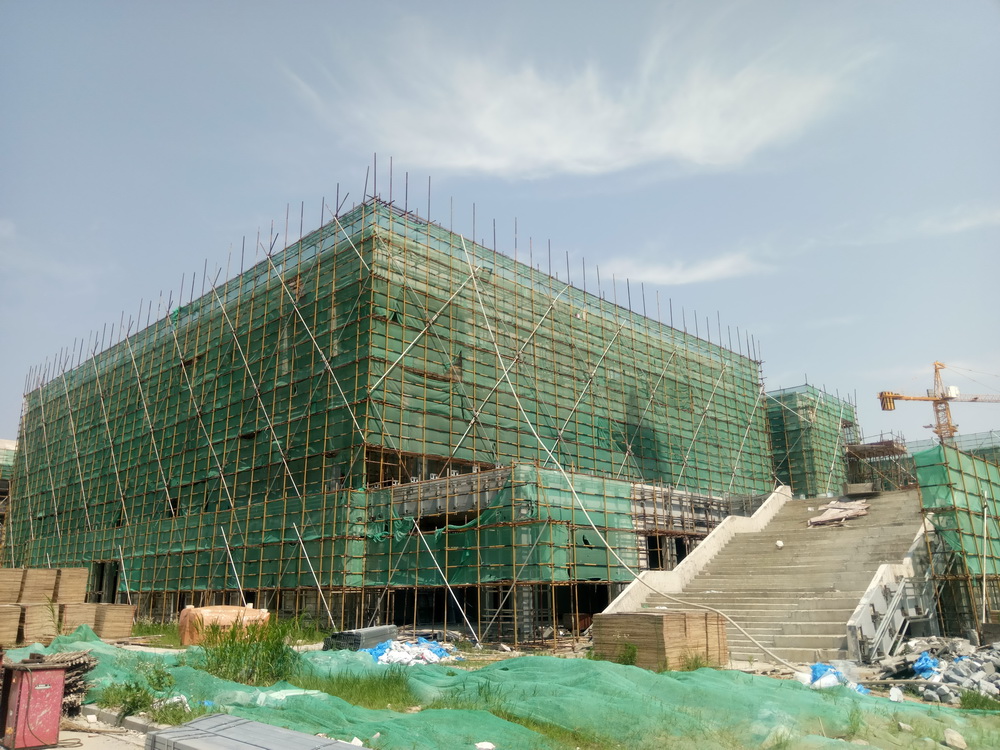

4. 幕墙工程

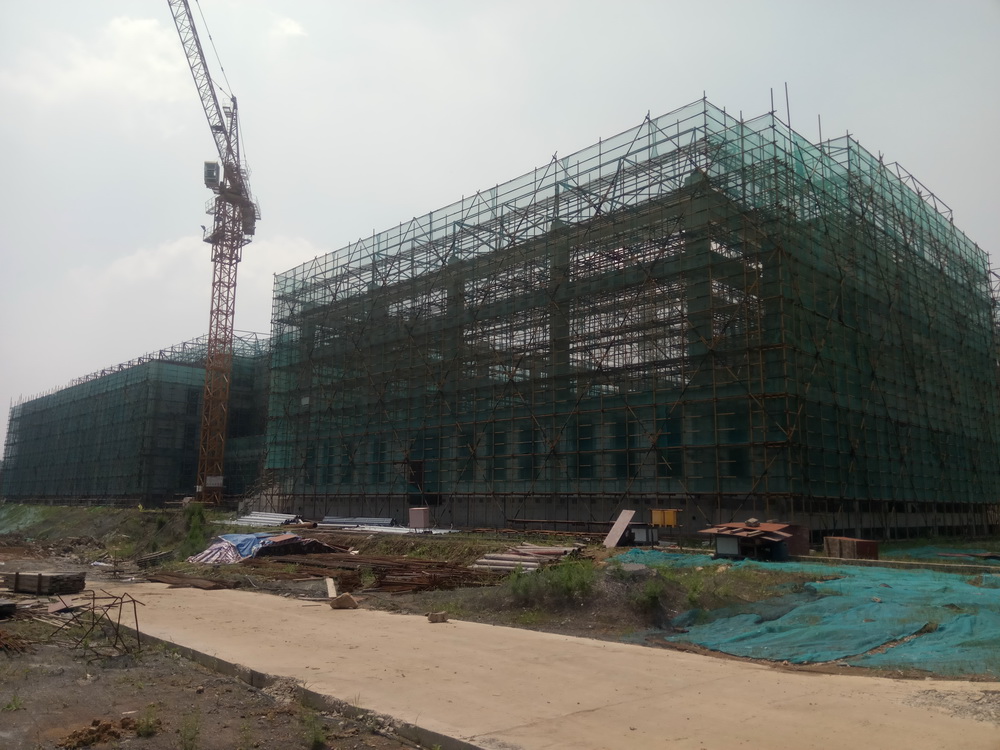

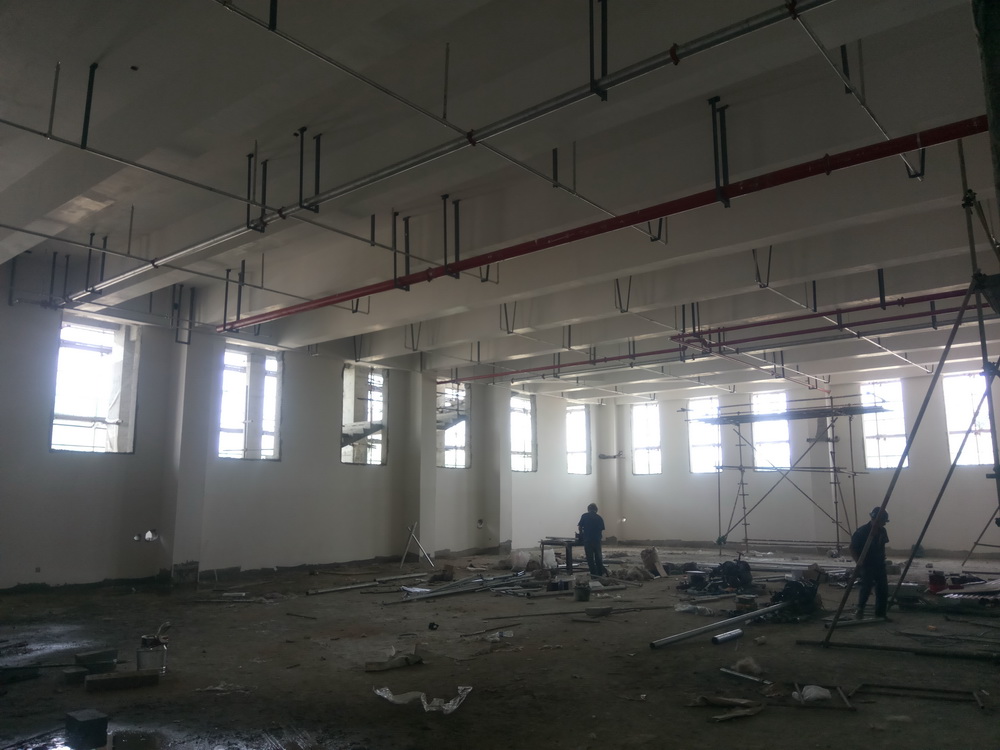

(1)教学组团外墙龙骨完成安装95%(除一食堂、大学生活动中心)。
5.楼地面工程

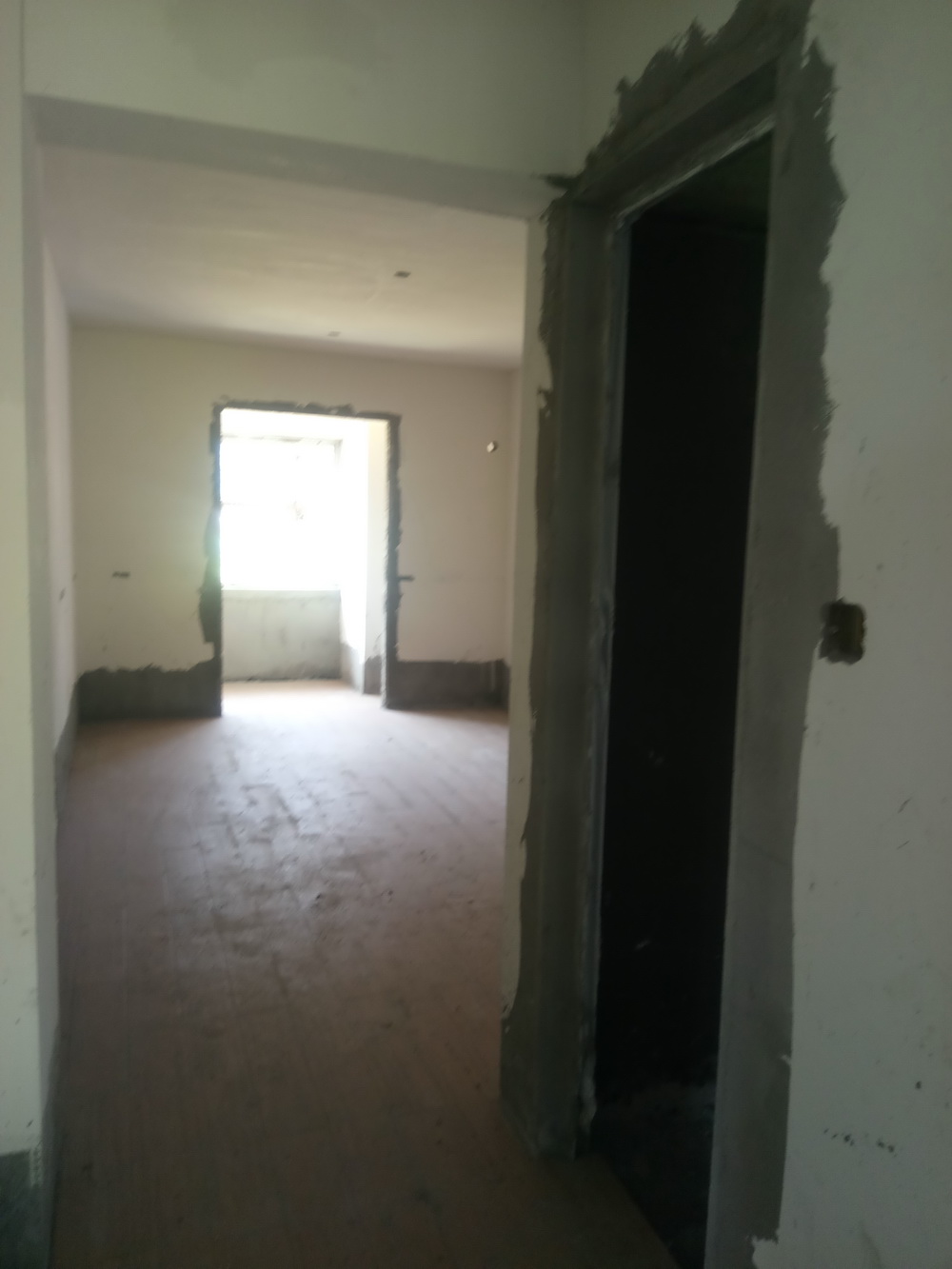

(1)7#学生宿舍组团室内地砖铺设90%,卫生间走道铺设20%;
(2)6#学生宿舍组团室内地砖铺设70%;
(3)1#学生宿舍组团室内地砖铺设80%;

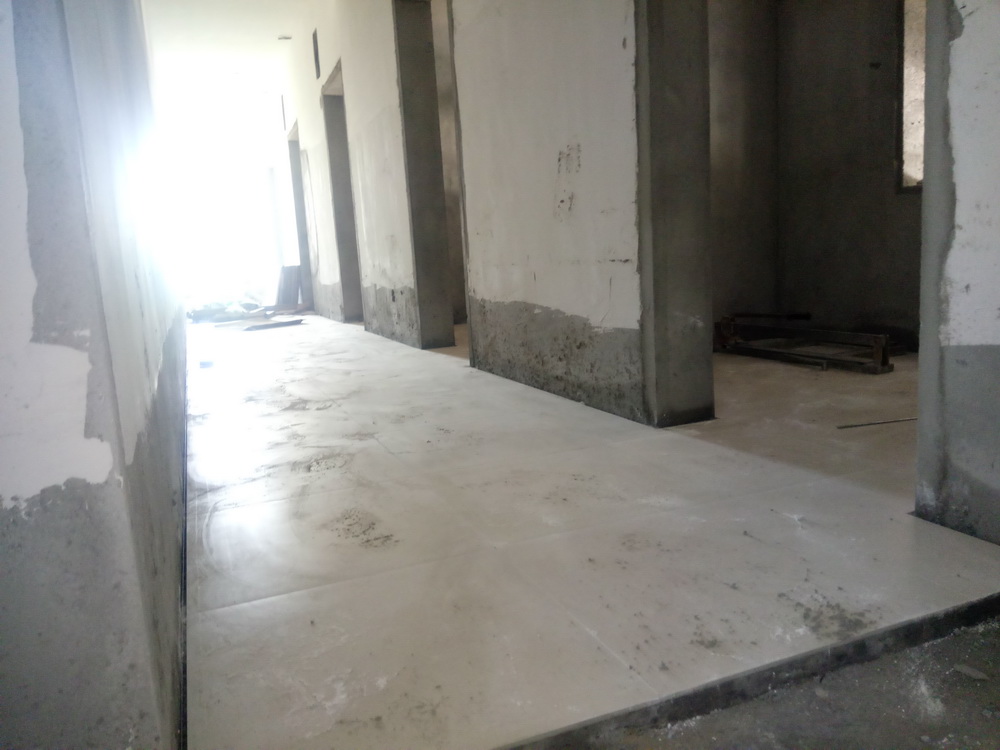

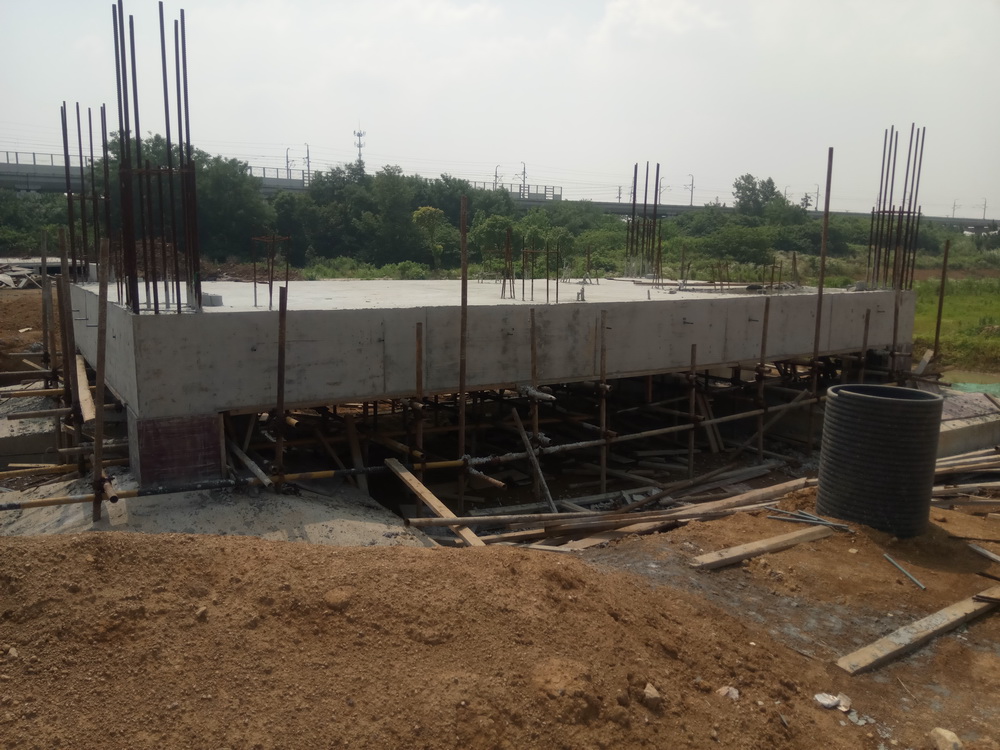

(4)艺术中心地面浇筑完成。
(三)本周工作计划
1. 粉刷工程
(1)学生宿舍组团1#-7#:内外墙粉刷完成100%;室内腻子完成90%,1#、5#、6#、7#组团外墙腻子完成85%;2#组团、3#组团、4#组团外墙腻子完成30%;
(2)教学组团(理科楼。文科楼、图文信息中心、大学生活动中心、行政楼、公共教学楼、后勤一、后勤二、一食堂、二食堂)内外墙粉刷完成95%;室内腻子完成90%;
2.屋面防水工程
(1)学生宿舍组团1#-7#:水泥基涂膜完成95%,卷材防水完成95%;
(2)宿舍6#、7#组团屋面瓦铺设完成40%。1#、4#、5#、后勤二、青年教师公寓、行政楼挂瓦条顺水条铺钉结束。
3.门窗工程
(1)学生宿舍组团窗框安装完成90%。公共教学楼、文科楼安装80%,理科楼安装30%。
4.幕墙工程

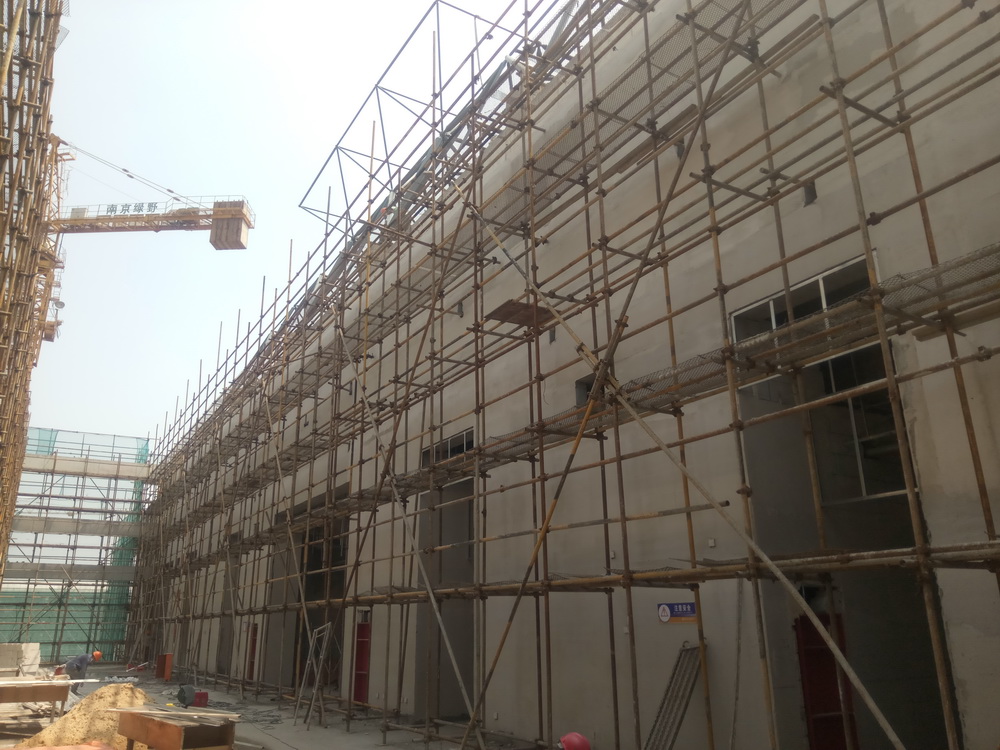

(1)教学组团外墙(除一食堂、大学生活动中心)龙骨完成安装95%。
5.楼地面工程
(1)7#学生宿舍组团室内地砖铺设完成,卫生间走道铺设40%;
(2)6#学生宿舍组团室内地砖铺设80%;
(3)1#学生宿舍组团室内地砖铺设90%,卫生间、走道铺设20%。
二、体育馆标段
(一)现场人员
管理人员13人,瓦工55人,木工7人,钢筋工10人,电焊工2人,水电工15人,架子工5人,钢结构安装17人,杂工8人,保温8人,幕墙5人、塔吊司机3人,塔吊指挥3人。
共计151人。
(二)上周完成情况

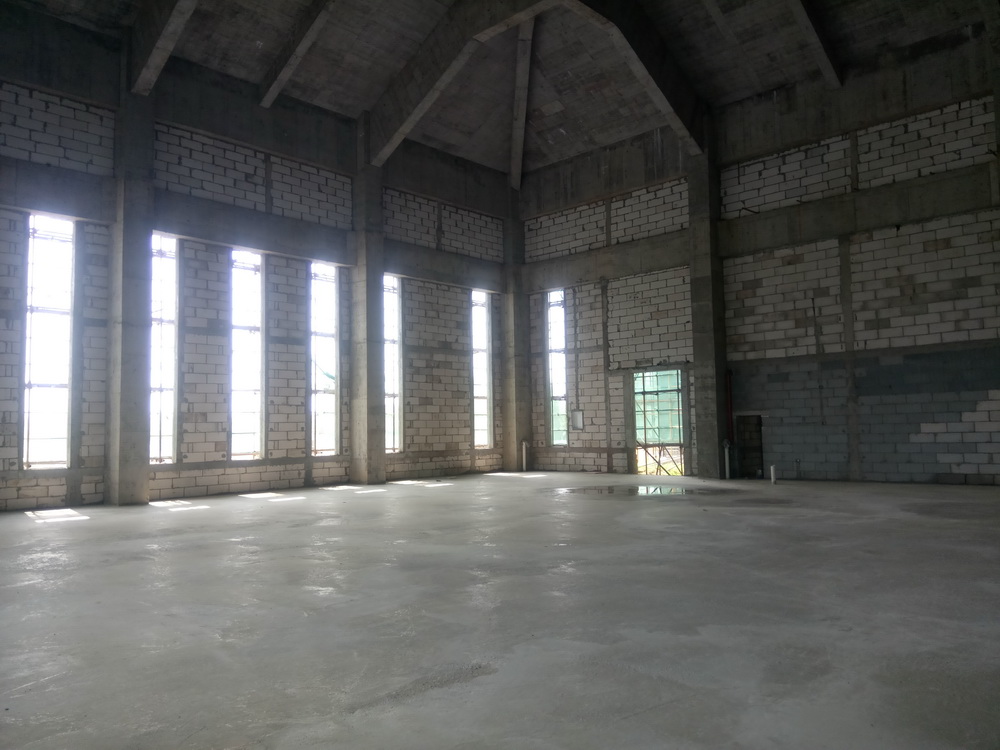

1. 看台贴砖,看台通风施工;

2. 危险品库拆除脚手架;

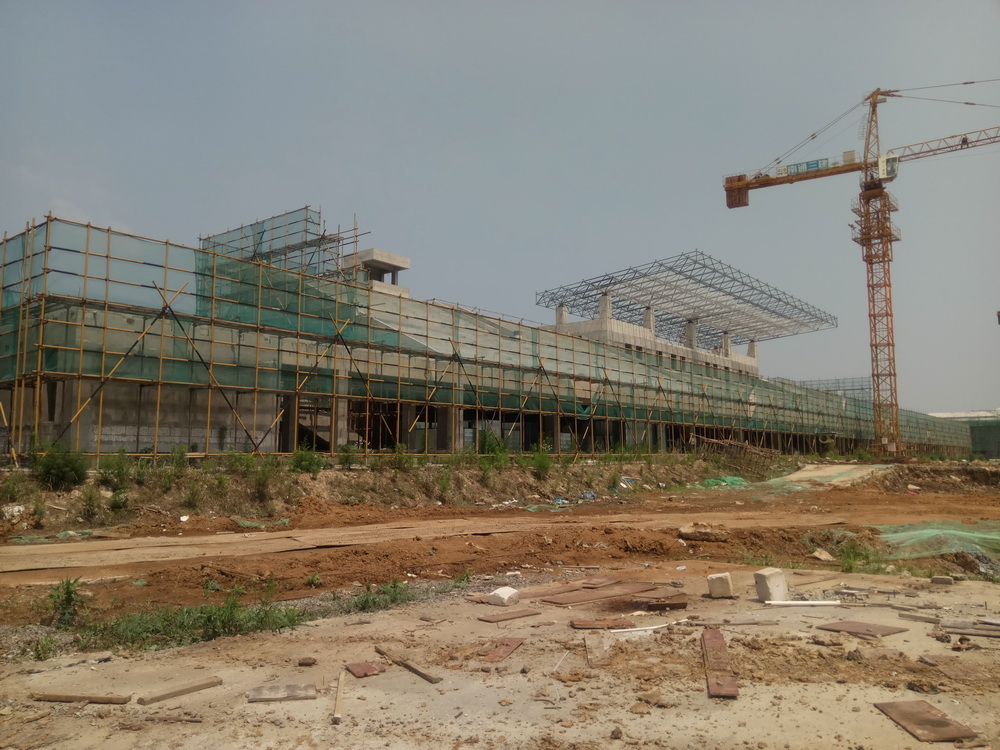

3. 体育馆西侧脚手架本周拆除完成,清理完成70%,网架组装完成;

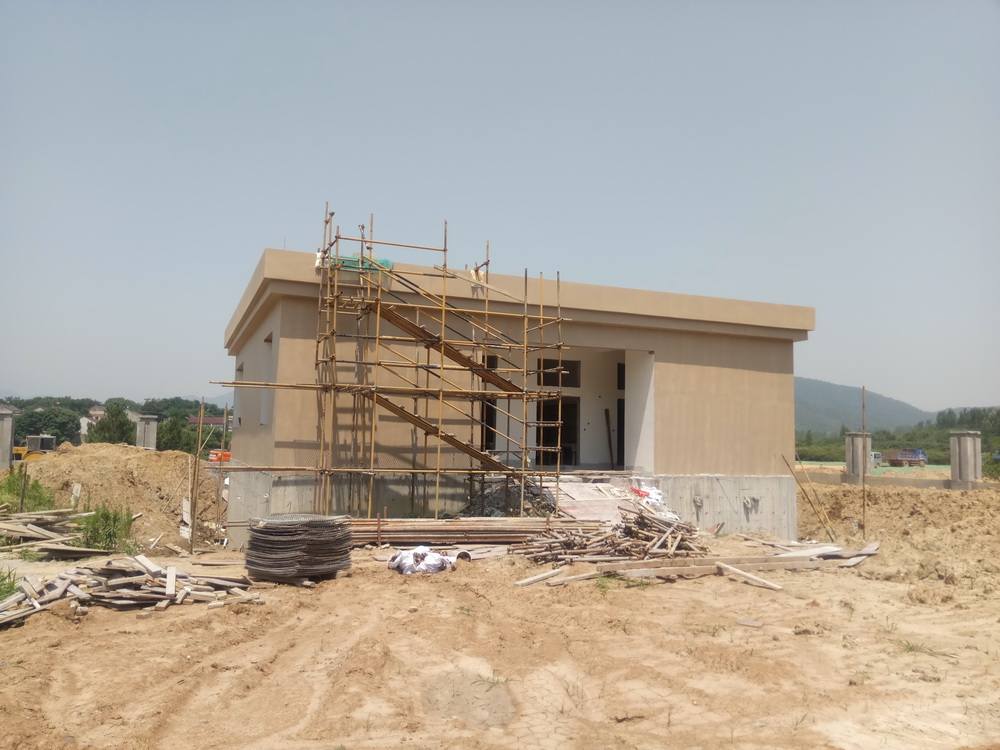

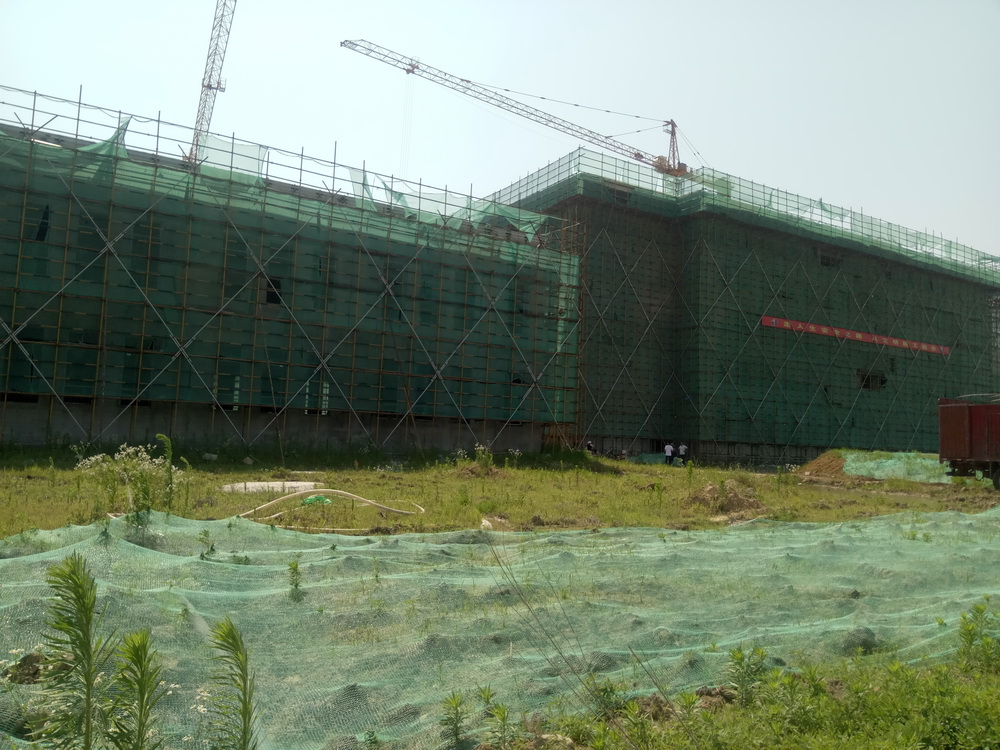

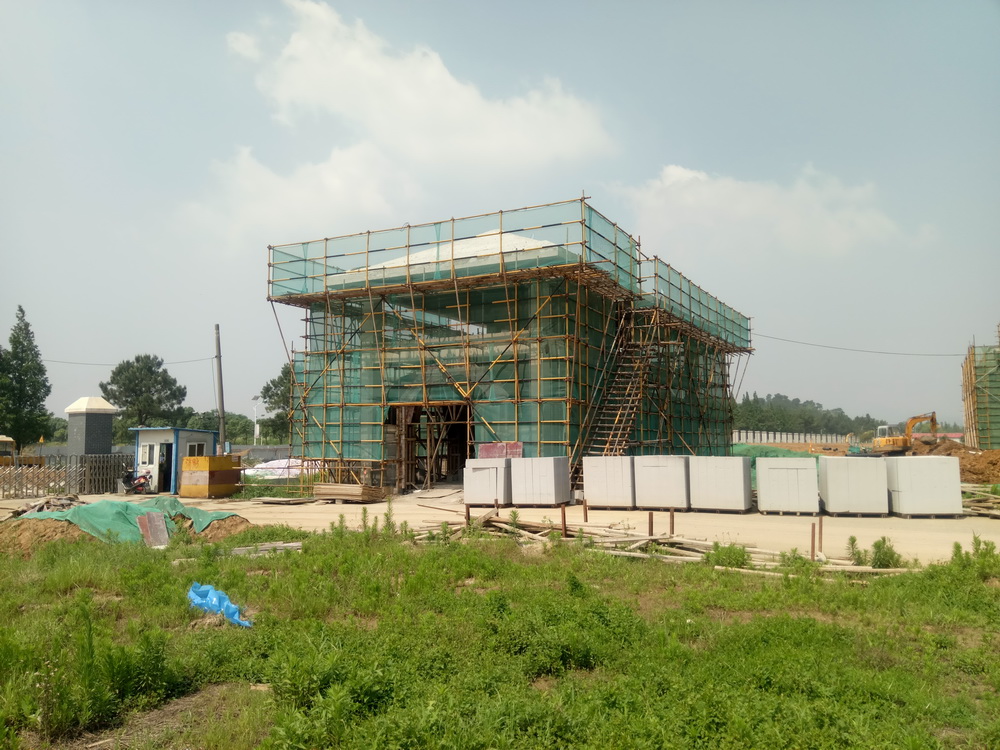

4. 东门房一层施工;

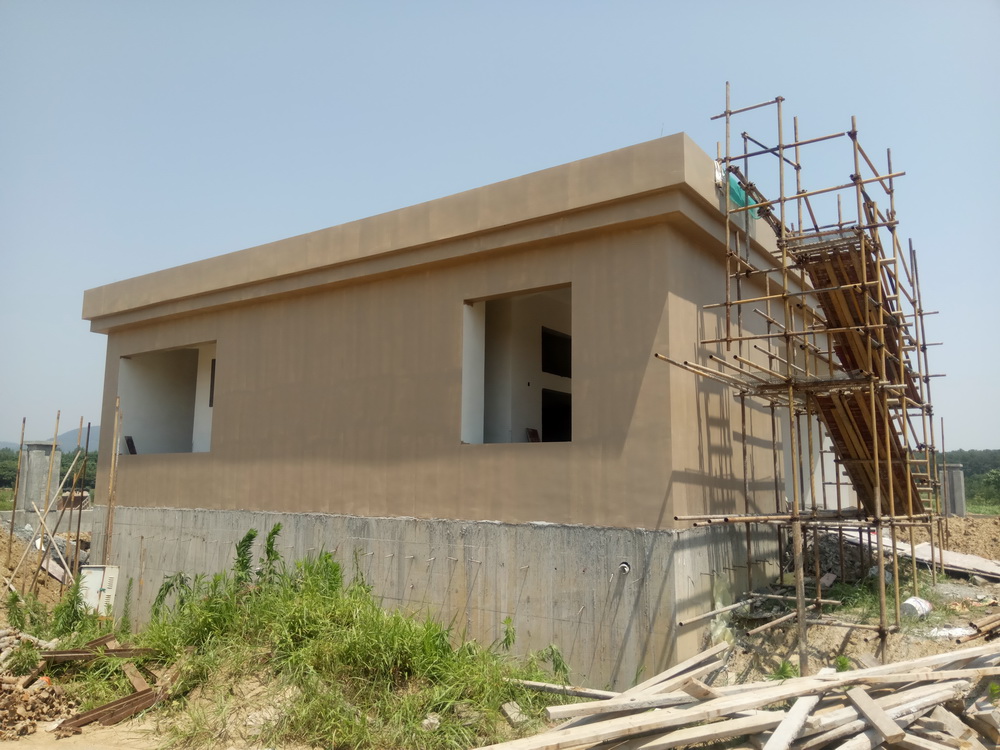

5. 南门房砌筑完成80%。

(三)本周工作计划
1. 看台贴砖,桥架通风施工;
2. 危险品库脚手架拆除,清理完成;

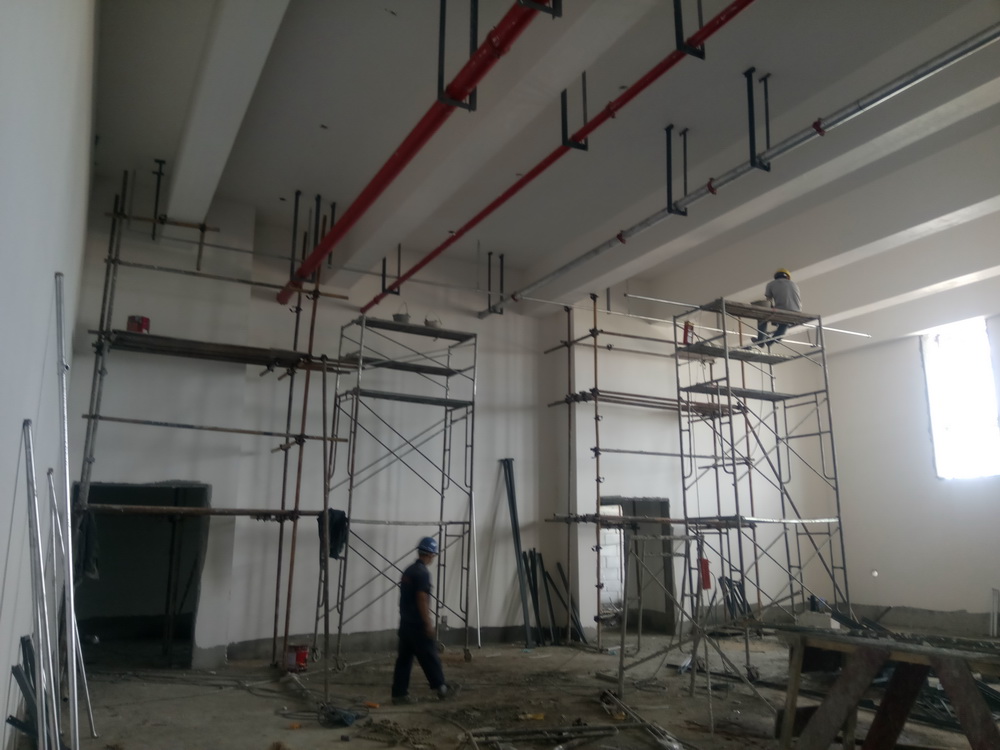

3. 体育馆西侧脚手架本周拆除完成,开始焊接马道,消防喷淋完成90%,准备桥架安装工作。
三、室外景观绿化工程
(一) 现场人员
管理人员11人、瓦工30人、绿化工3人
合计:44人
(二)上周完成情况
1.土方回填约600m³;

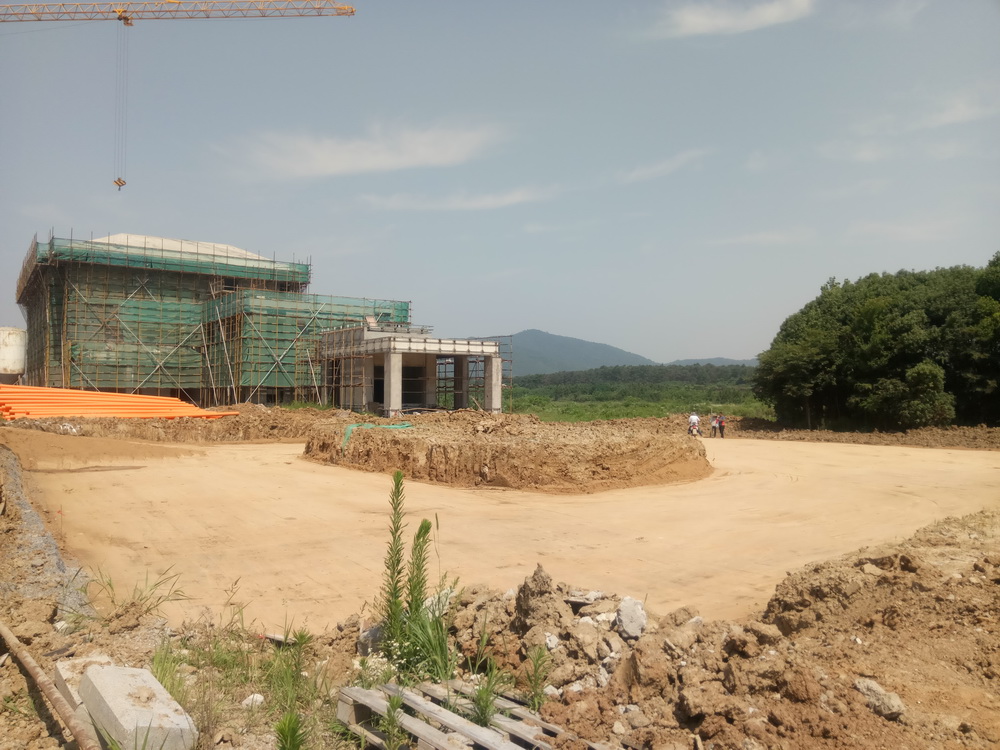

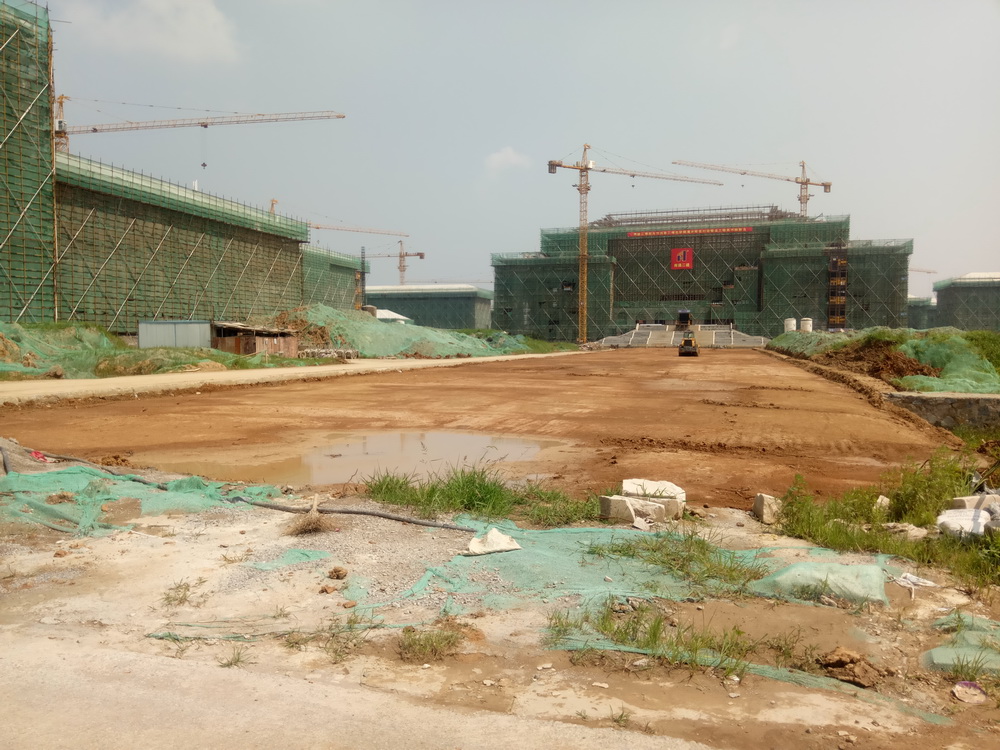

2.南中轴大道路基完成;

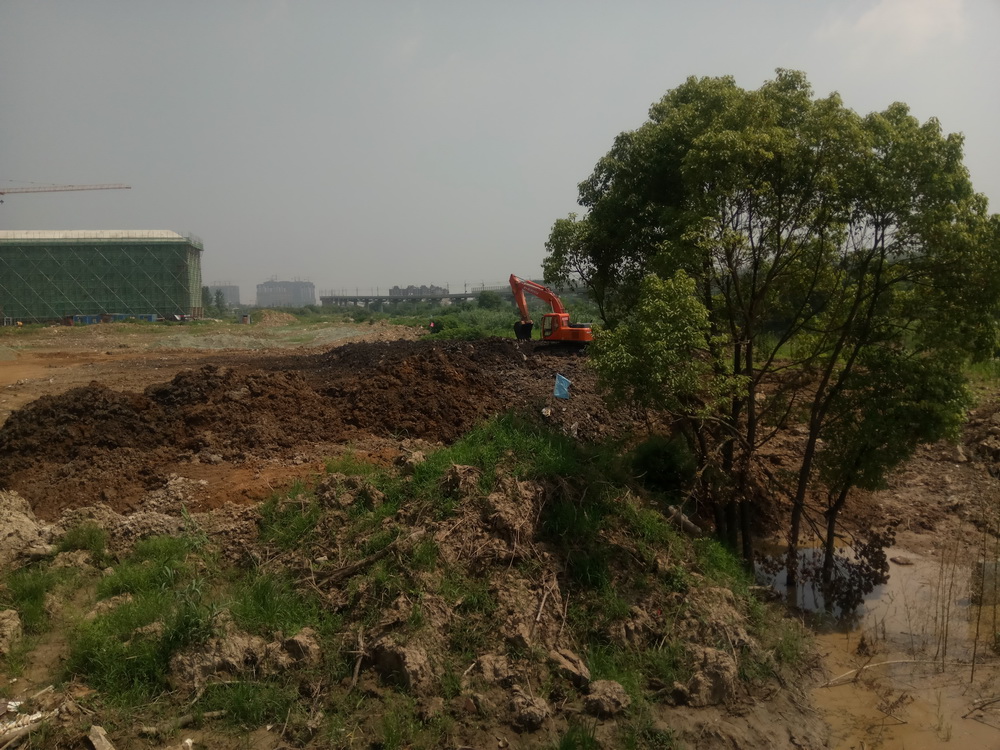

3.琴湖开挖40%;

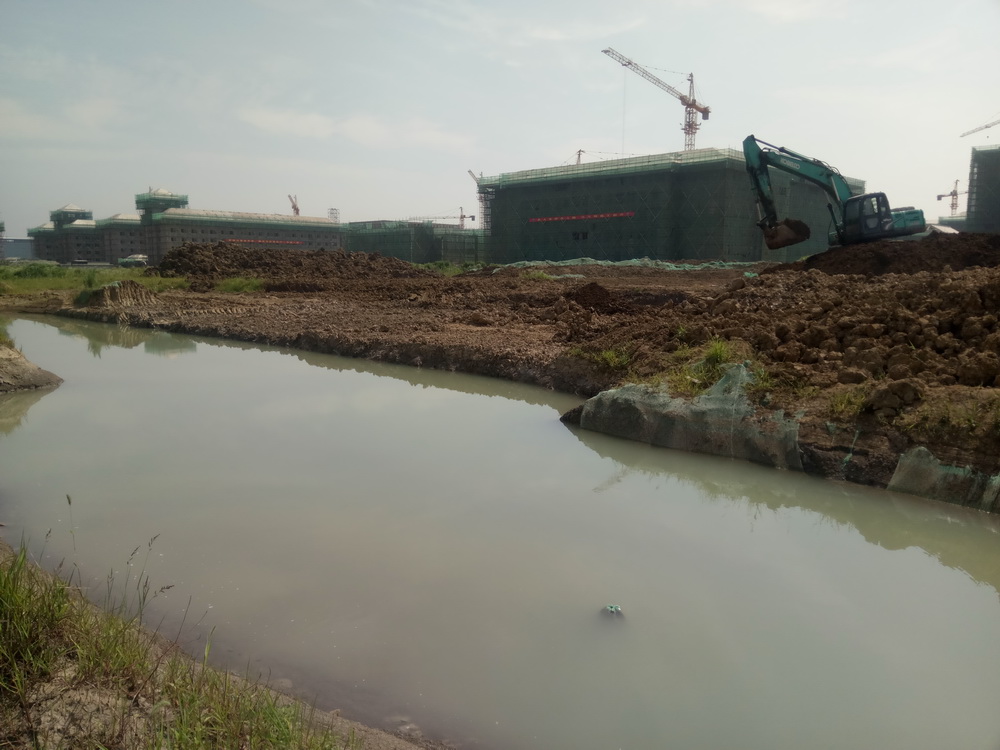

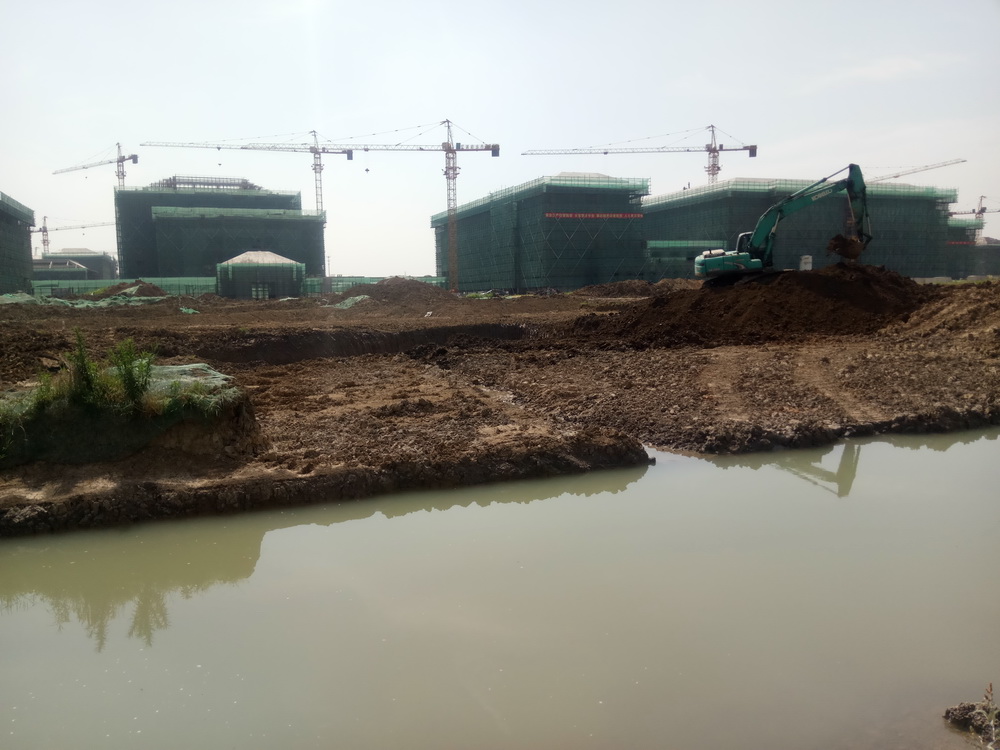

4.南大门东侧水系开挖完成;
5.南大门东西侧土方回填完成;
6.宿舍2#组团道路南北方向施工10%。
(三)本周工作计划
1.琴湖水系施工;
2.南中轴大道劝学池施工;
3.宿舍2组团道路南北方向施工。
四、市政道路管网工程
(一) 现场人员
管理人员10人、工人20人
合计:30人
(二)上周完成情况
1.完成北大门路床开挖;
2.I路剩余段100m完成破除;

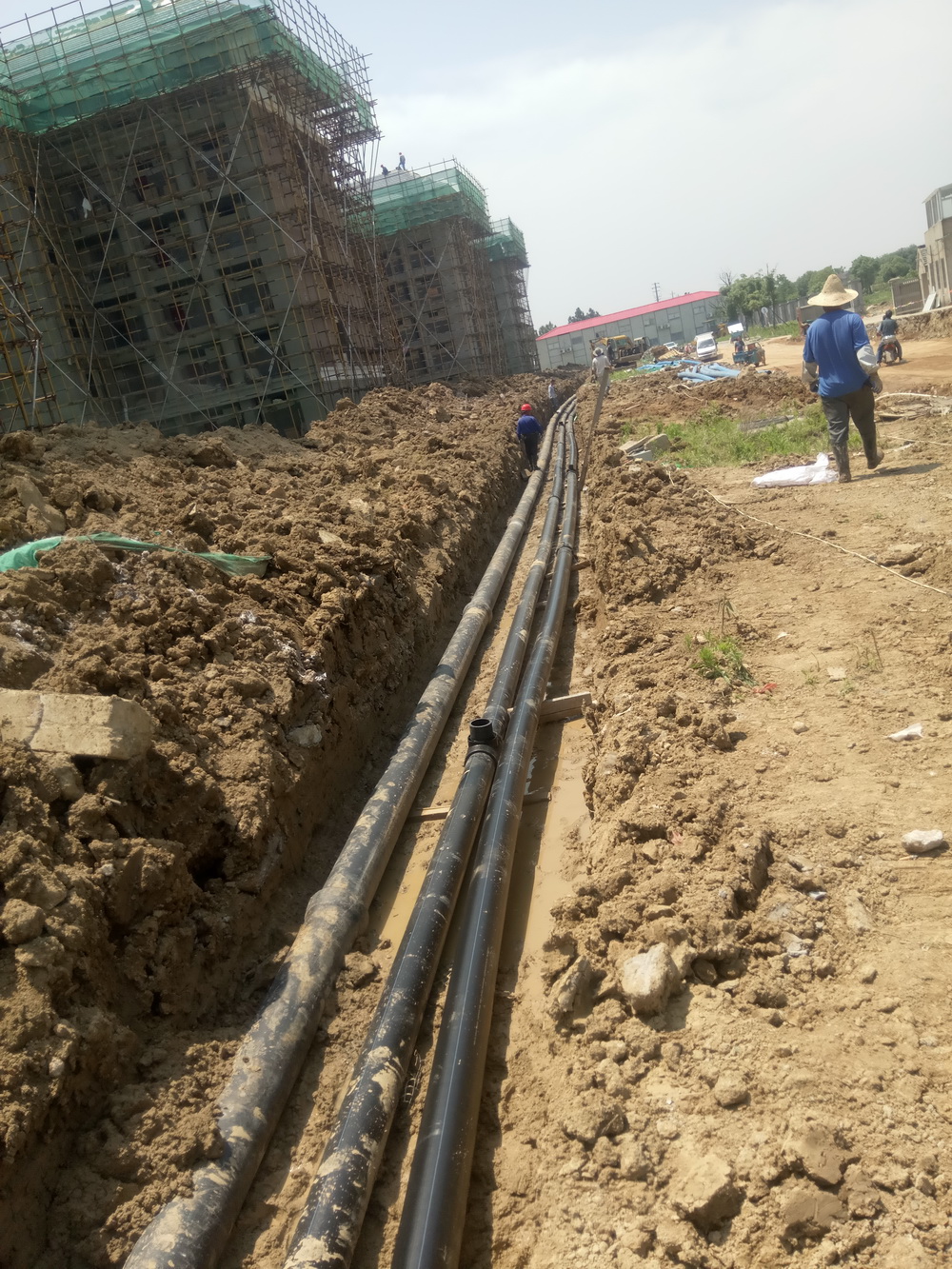

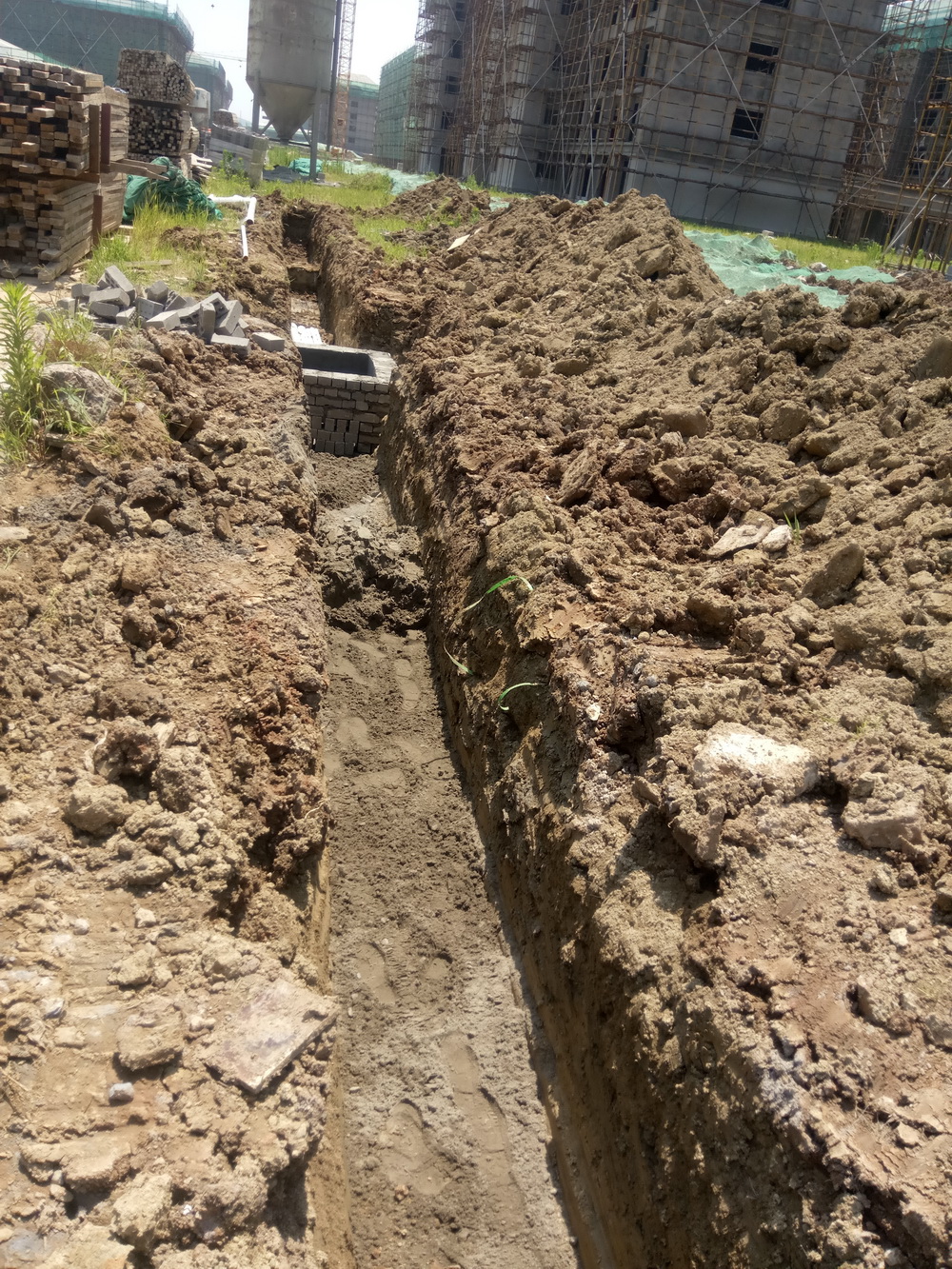

3.I路、G路智能化管道开挖、安装、回填4800m;

4.J路给雨水管道开挖、安装及回填300m。
(三)本周工作计划
1.北大门D1路6%灰土回填100%;
2.I路剩余段100米6%灰土回填100%;
3.完成东大门E路段剩余35米路床6%灰土回填完成;
4. C路给水、消防管道开挖、安装100米;
5. I、B路智能化管道开挖、安装及回填3300米;
6. H路给雨水管道开挖、安装及回填150米;
7. A路人行道150米路床6%灰土回填100%。
五、运动场地工程
(一)上周完成情况
1. 运动场1区暗塘清淤完成,毛石砼挡墙完成70%;
2. 运动场2区排球场回填100%;
3. 运动场2区掺石灰原地面压实处理完成100%。
因持续阴天,现场不具备施工条件,只有排球场回填完成。
(二)本周工作计划
1. 运动场1区暗塘清淤完成,毛石砼挡墙完成70%;
2.运动场2区掺石灰原地面压实处理完成100%。
六、行政楼等装修装饰工程
(一)上周完成情况

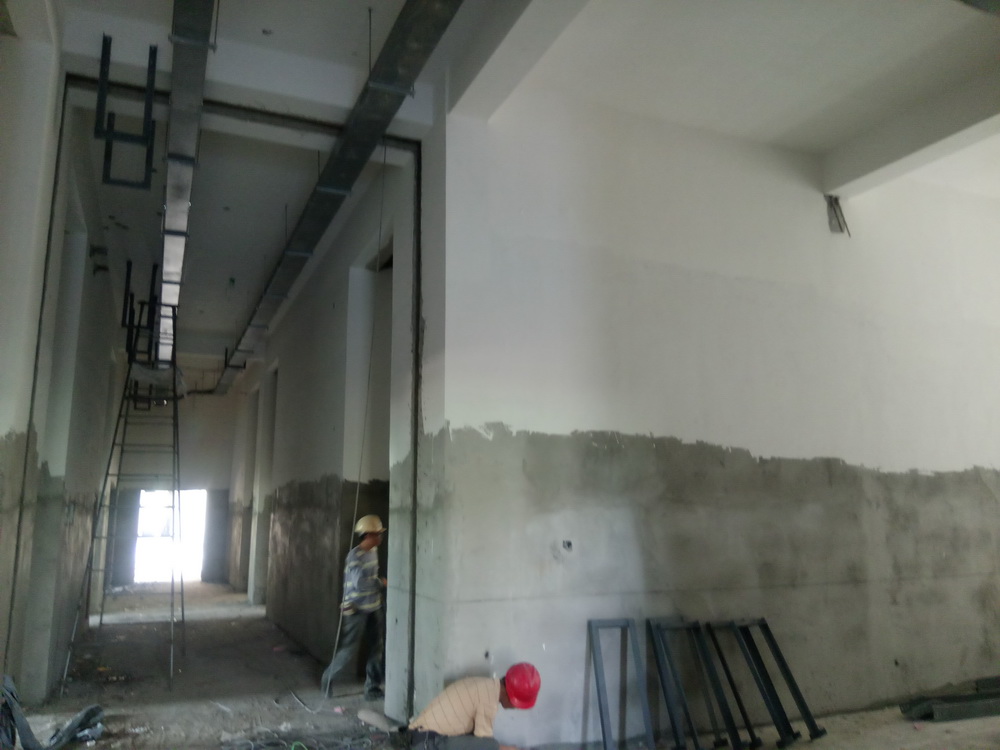

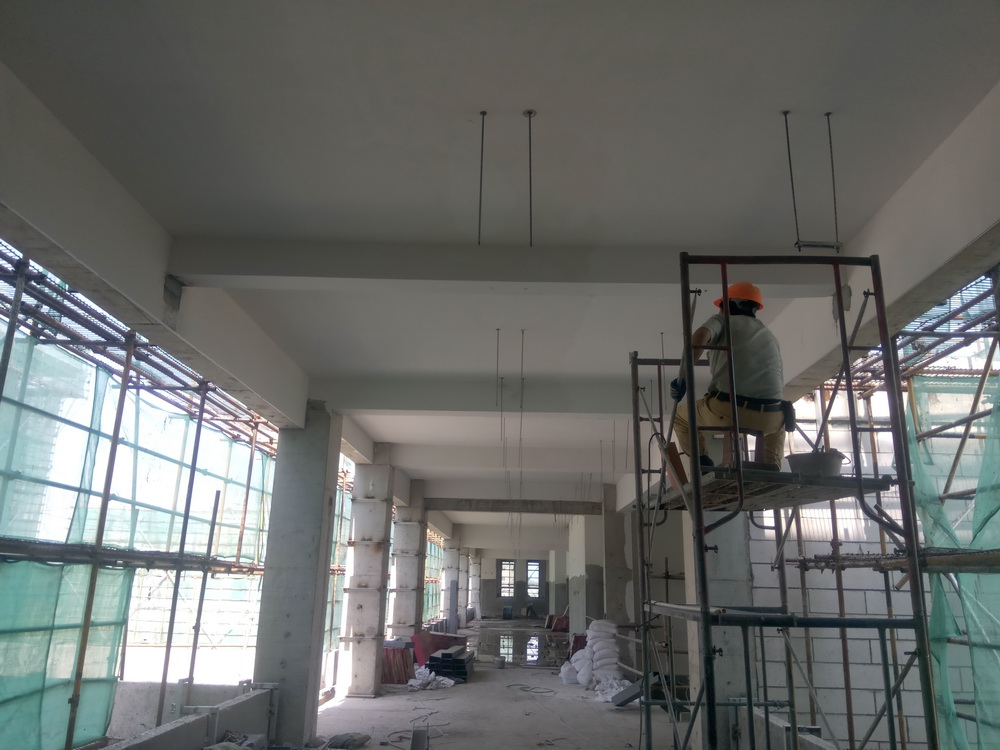

1. 理科楼、公共教学楼门厅粉刷80%;
(二)本周工作计划
1.本周暂未安排施工计划。
七、图文信息中心装修装饰工程
(一)上周完成情况

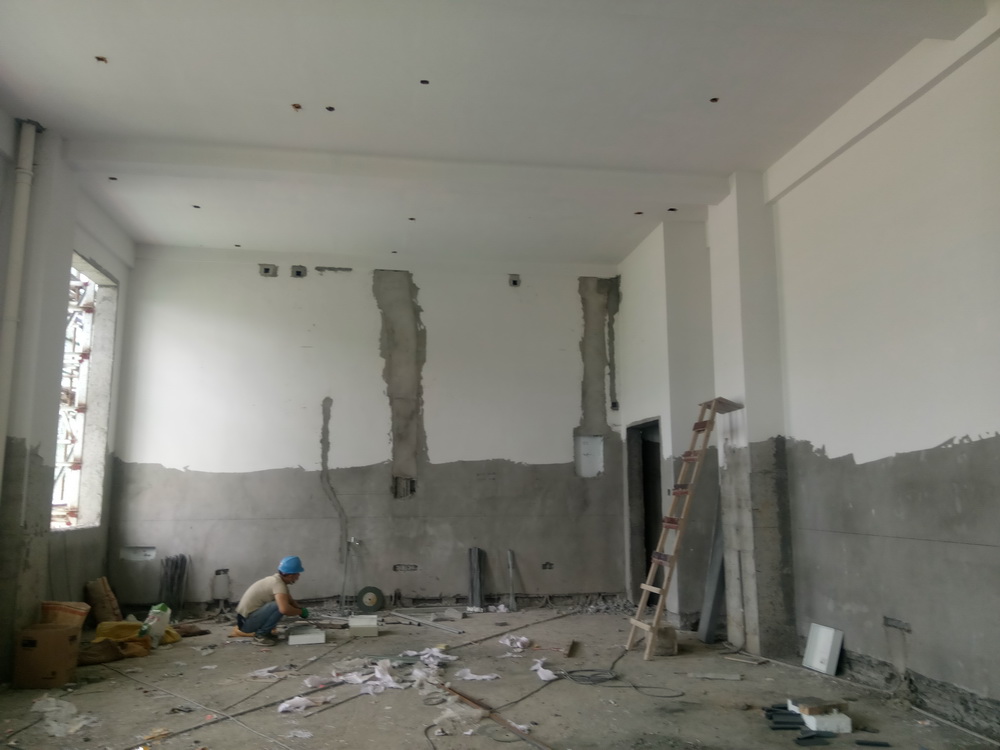

1. 图文信息中心C、D区二、三层墙面粉刷。
(二)本周工作计划
1. 暂停施工。
八、大学生活动中心等装修装饰工程
(一)上周完成情况

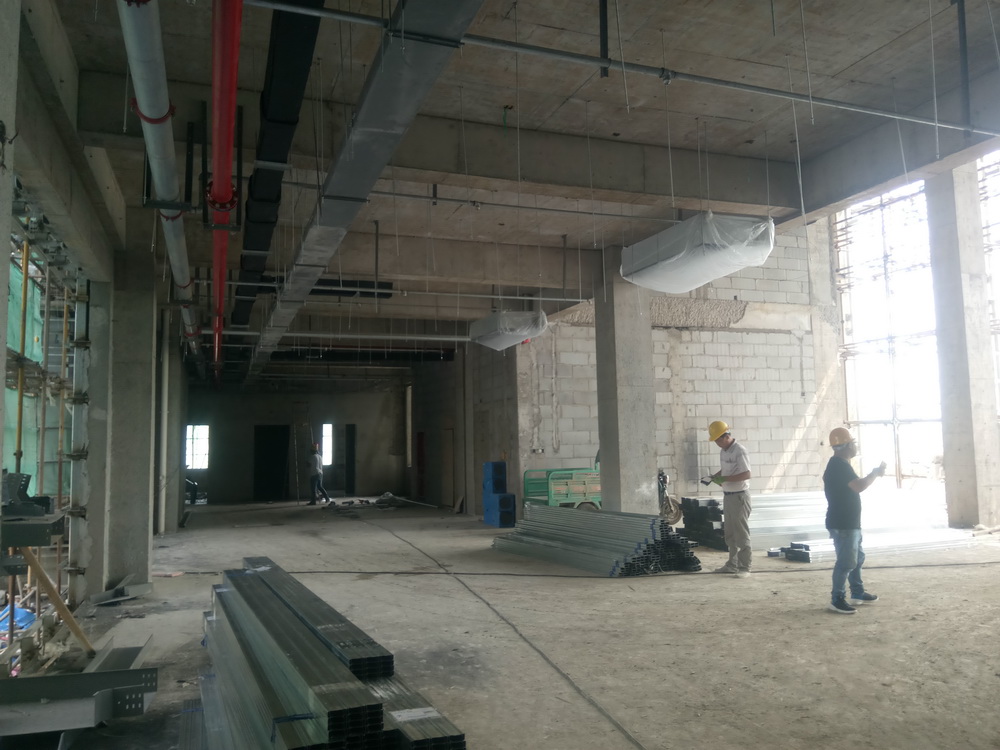

1.体育馆卫生间砌墙和粉刷,包排水管,墙面批白;

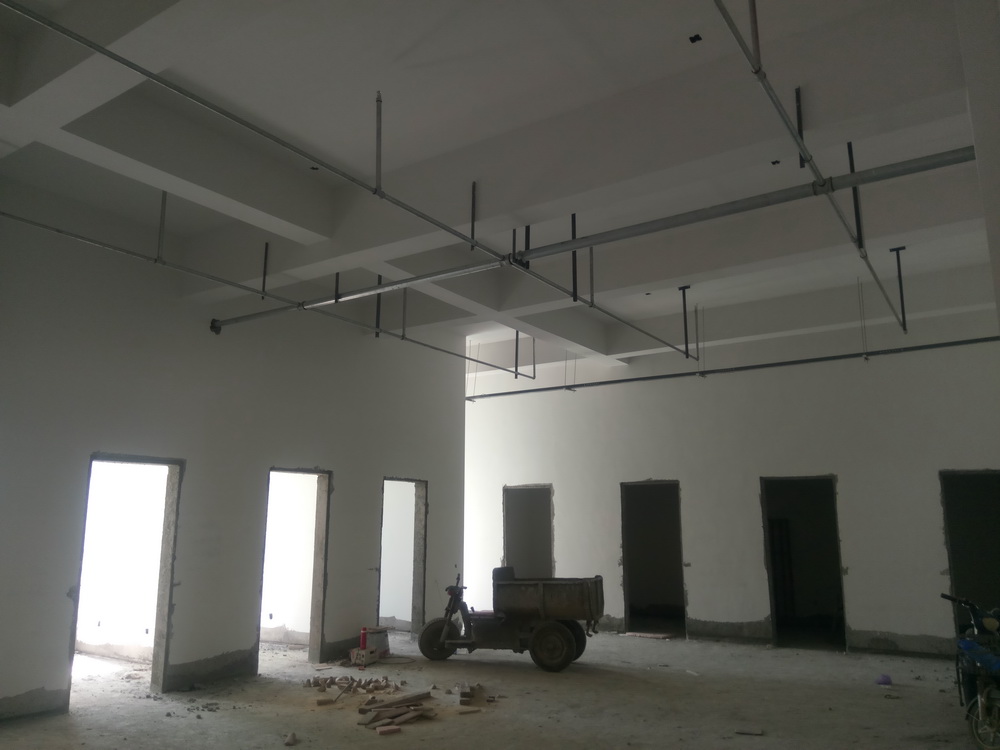

2.体育馆墙面粉刷,走道顶部转换层安装;
3.楼面钢架制作,吊装侧面封板钢架制作。
(二)本周工作计划
1.体育馆吊顶施工;
2.体育馆墙面粉刷。
九、多联机空调安装工程
(一)上周完成情况

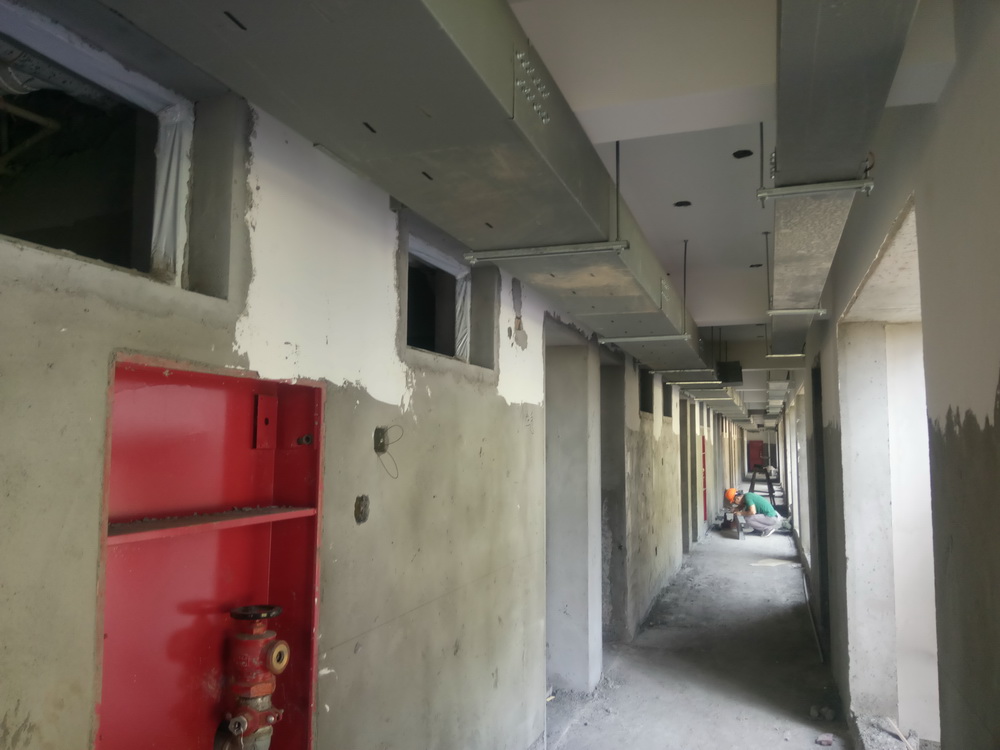

1.图文信息中心空调部分二层铜管布置完成50%;
2.图文信息中心新风部分二层管道布置完成50%,三四层新风管道整改。
(二)本周工作计划
1.图文信息中心空调部分二层铜管布置结束;
2.图文信息中心新风部分一二层新风管道布置结束。
